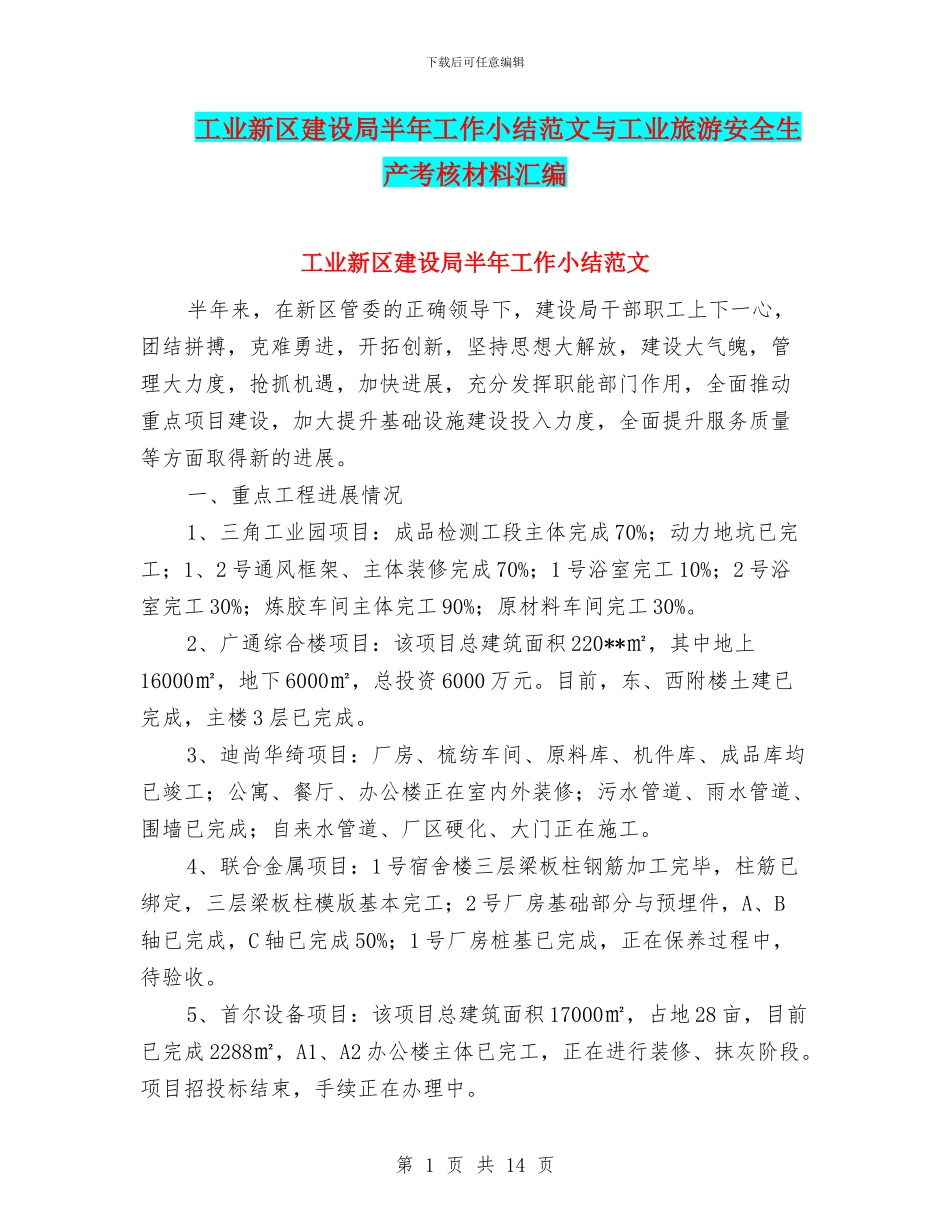

下载后可任意编辑工业新区建设局半年工作小结范文与工业旅游安全生产考核材料汇编工业新区建设局半年工作小结范文半年来,在新区管委的正确领导下,建设局干部职工上下一心,团结拼搏,克难勇进,开拓创新,坚持思想大解放,建设大气魄,管理大力度,抢抓机遇,加快进展,充分发挥职能部门作用,全面推动重点项目建设,加大提升基础设施建设投入力度,全面提升服务质量等方面取得新的进展
一、重点工程进展情况1、三角工业园项目:成品检测工段主体完成 70%;动力地坑已完工;1、2 号通风框架、主体装修完成 70%;1 号浴室完工 10%;2 号浴室完工 30%;炼胶车间主体完工 90%;原材料车间完工 30%
2、广通综合楼项目:该项目总建筑面积 220**㎡,其中地上16000㎡,地下 6000㎡,总投资 6000 万元
目前,东、西附楼土建已完成,主楼 3 层已完成
3、迪尚华绮项目:厂房、梳纺车间、原料库、机件库、成品库均已竣工;公寓、餐厅、办公楼正在室内外装修;污水管道、雨水管道、围墙已完成;自来水管道、厂区硬化、大门正在施工
4、联合金属项目:1 号宿舍楼三层梁板柱钢筋加工完毕,柱筋已绑定,三层梁板柱模版基本完工;2 号厂房基础部分与预埋件,A、B轴已完成,C 轴已完成 50%;1 号厂房桩基已完成,正在保养过程中,待验收
5、首尔设备项目:该项目总建筑面积 17000㎡,占地 28 亩,目前已完成 2288㎡,A1、A2 办公楼主体已完工,正在进行装修、抹灰阶段
项目招投标结束,手续正在办理中

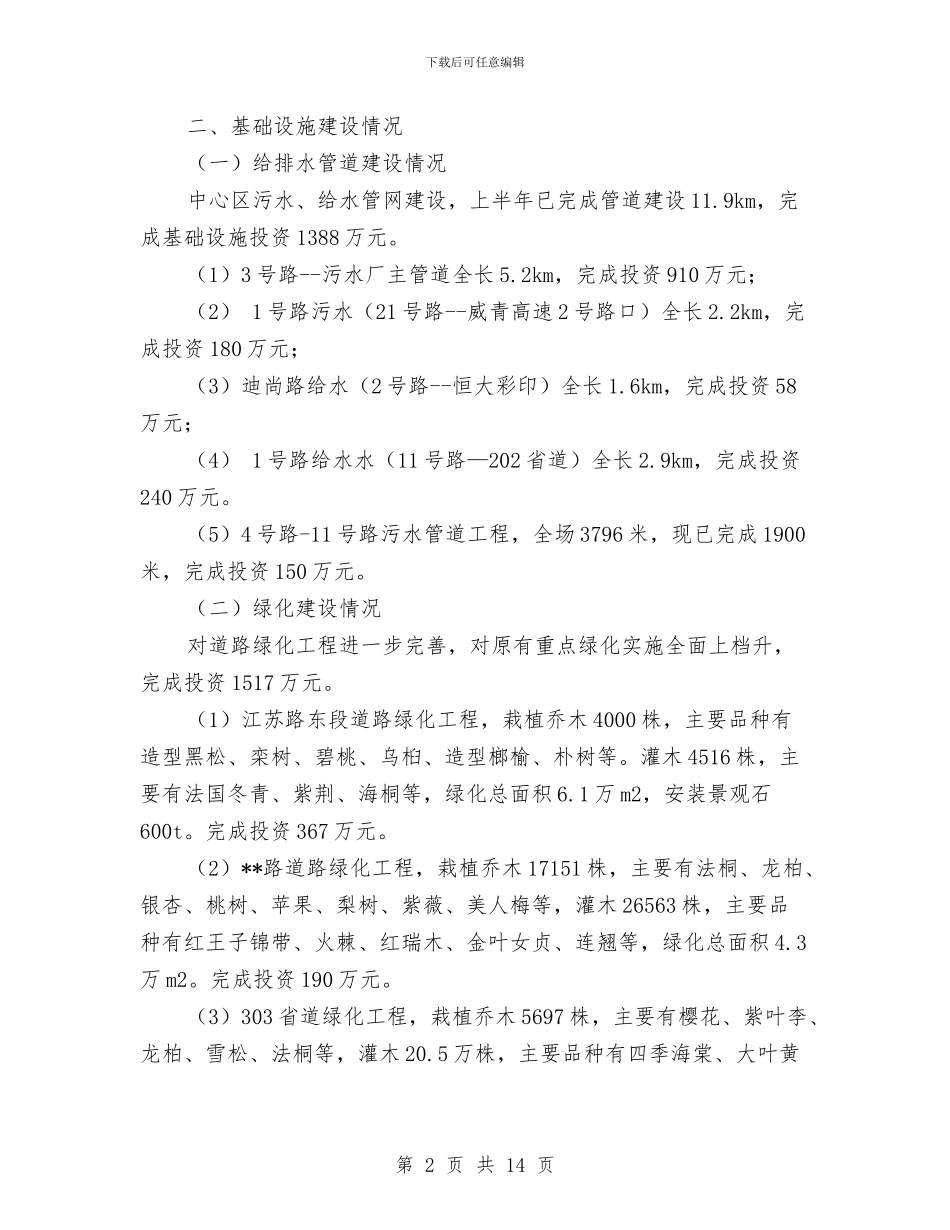

第 1 页 共 14 页下载后可任意编辑二、基础设施建设情况(一)给排水管道建设情况中心区污水、给水管网建设,上半年已完成管道建设 11
9km,完成基础设施投资 1388 万元
(1)3 号路--污水厂主管道全长 5

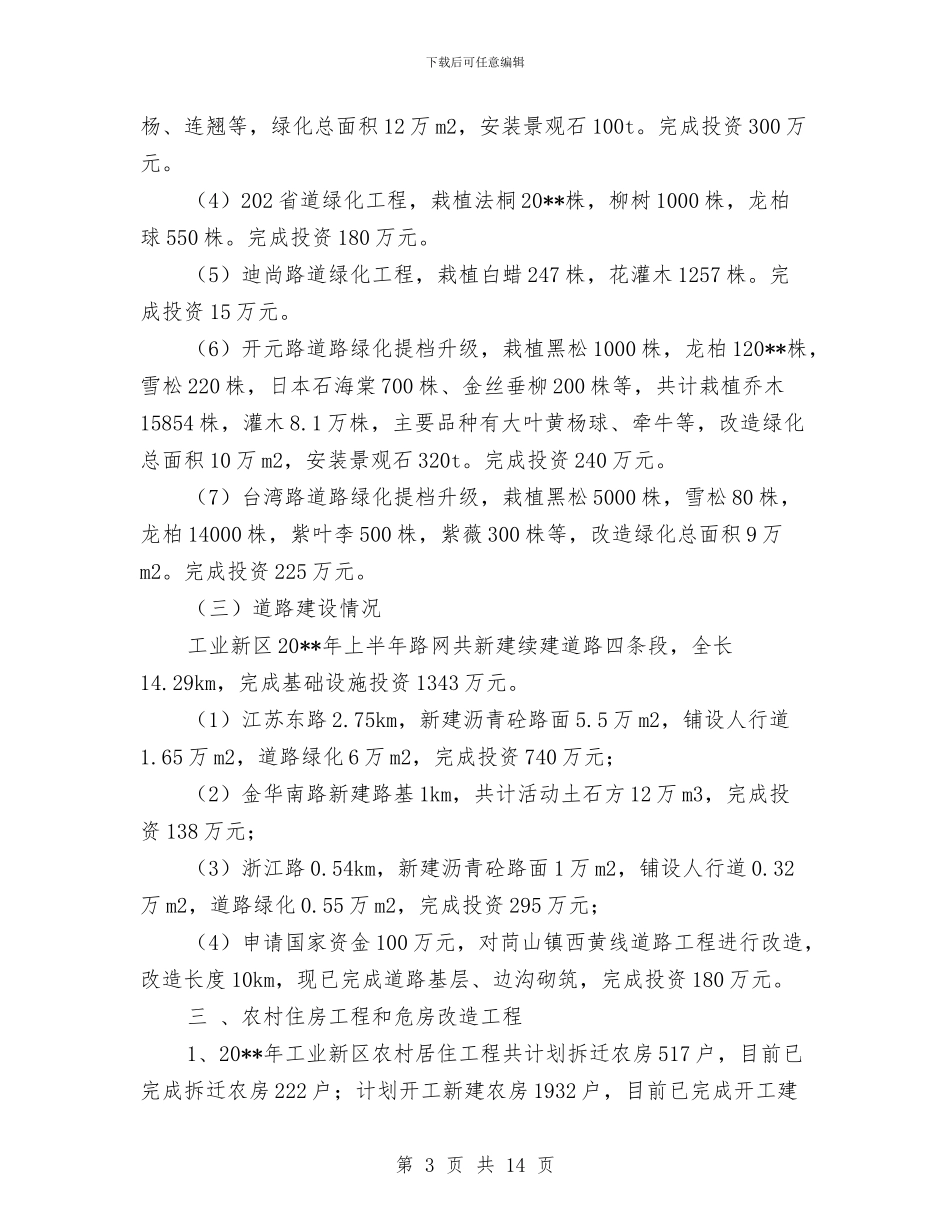

2km,完成投资 910 万元;(2) 1 号路污水(21 号路--威青高速 2
