电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

工程土建主管年终总结与工程安全员个人工作年终总结汇编VIP免费

工程土建主管年终总结与工程安全员个人工作年终总结汇编_第1页
1/7
工程土建主管年终总结与工程安全员个人工作年终总结汇编_第2页
2/7
工程土建主管年终总结与工程安全员个人工作年终总结汇编_第3页
3/7

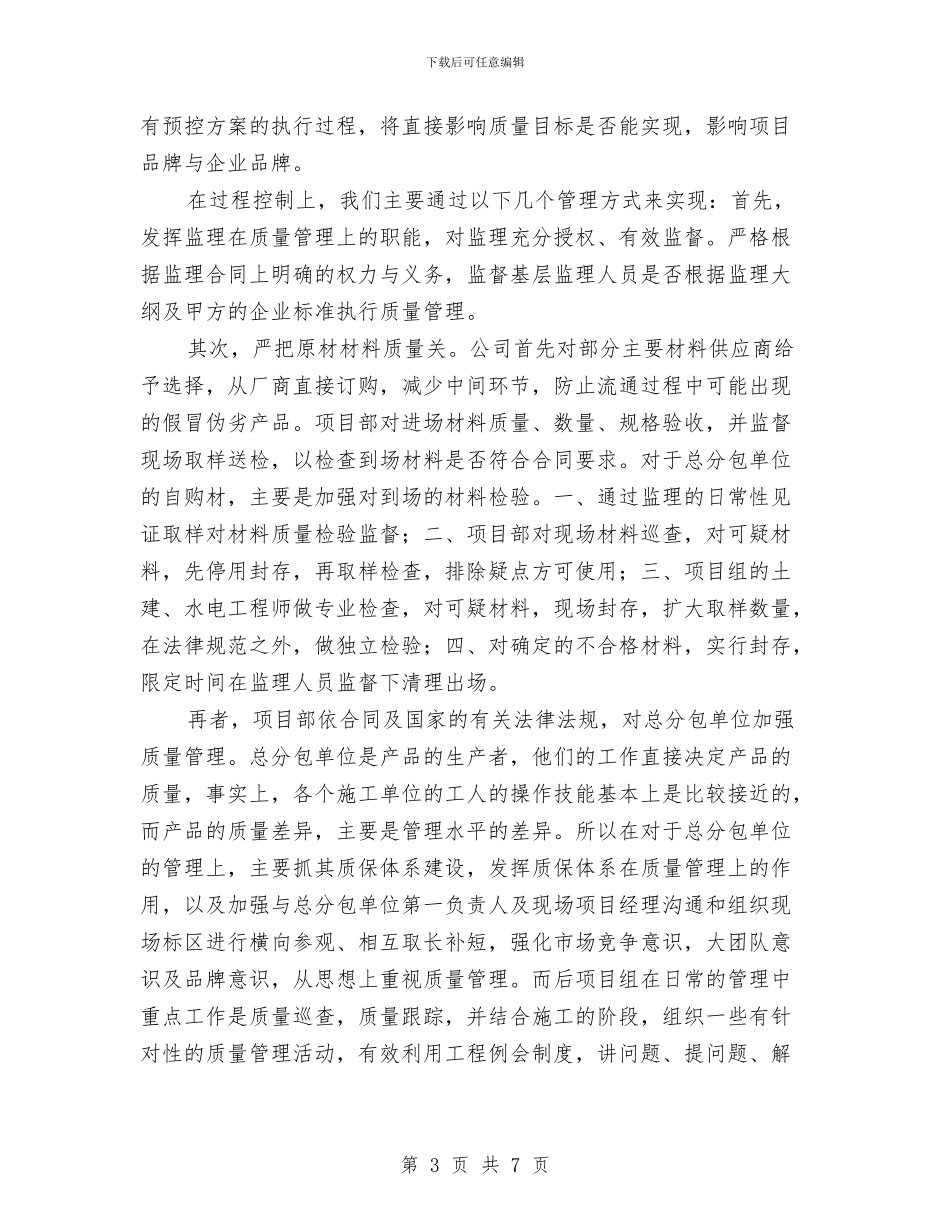

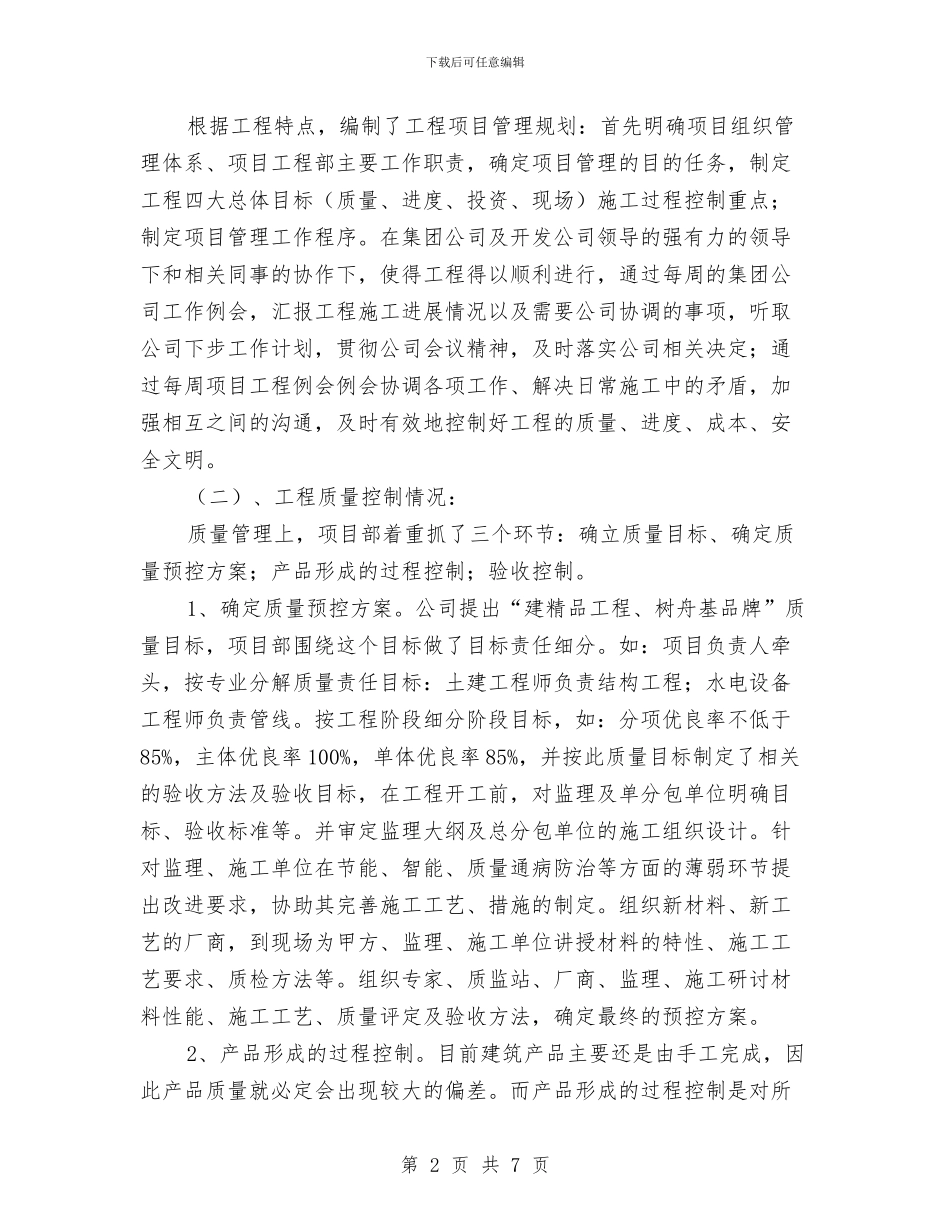

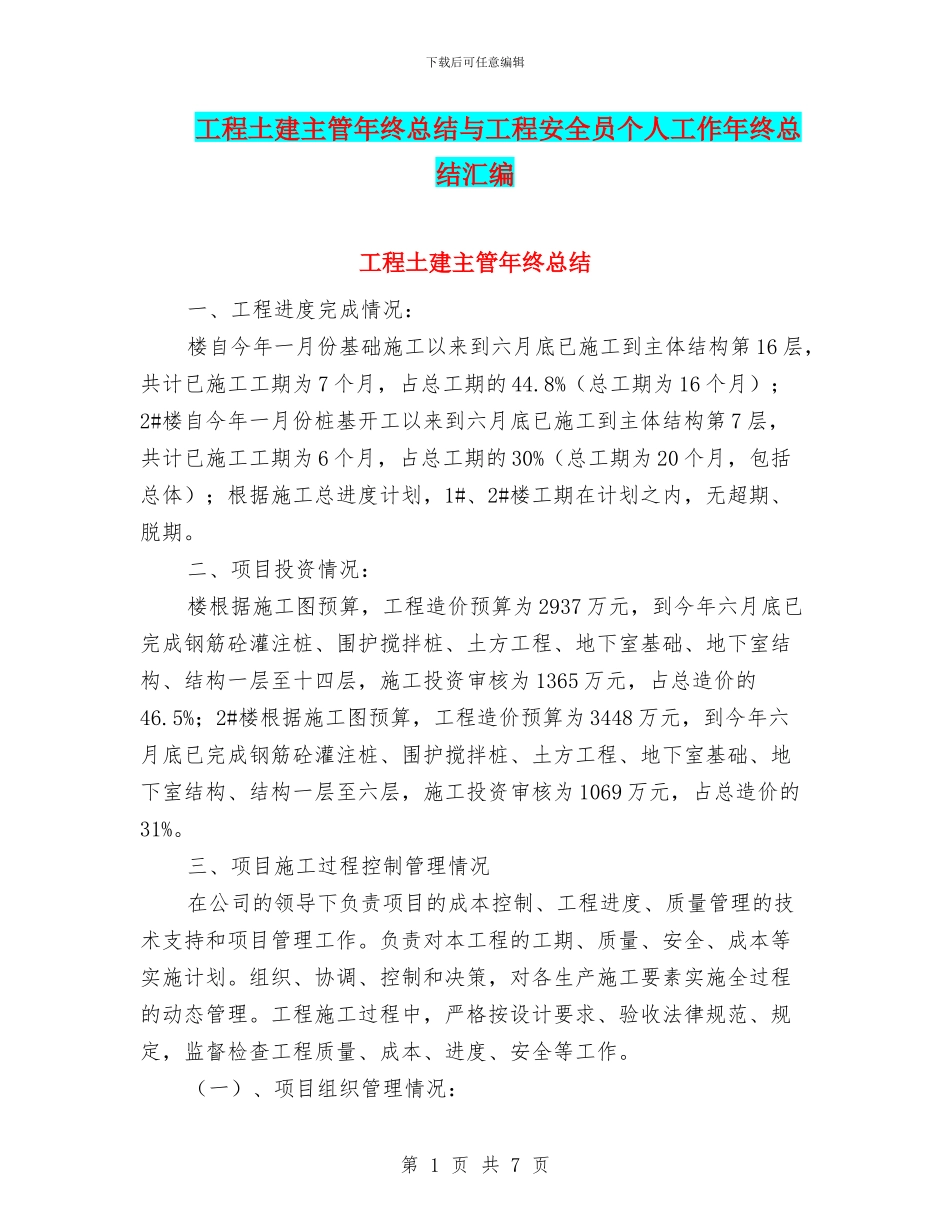

下载后可任意编辑工程土建主管年终总结与工程安全员个人工作年终总结汇编工程土建主管年终总结一、工程进度完成情况:楼自今年一月份基础施工以来到六月底已施工到主体结构第 16 层,共计已施工工期为 7 个月,占总工期的 44.8%(总工期为 16 个月);2#楼自今年一月份桩基开工以来到六月底已施工到主体结构第 7 层,共计已施工工期为 6 个月,占总工期的 30%(总工期为 20 个月,包括总体);根据施工总进度计划,1#、2#楼工期在计划之内,无超期、脱期。二、项目投资情况:楼根据施工图预算,工程造价预算为 2937 万元,到今年六月底已完成钢筋砼灌注桩、围护搅拌桩、土方工程、地下室基础、地下室结构、结构一层至十四层,施工投资审核为 1365 万元,占总造价的46.5%;2#楼根据施工图预算,工程造价预算为 3448 万元,到今年六月底已完成钢筋砼灌注桩、围护搅拌桩、土方工程、地下室基础、地下室结构、结构一层至六层,施工投资审核为 1069 万元,占总造价的31%。三、项目施工过程控制管理情况在公司的领导下负责项目的成本控制、工程进度、质量管理的技术支持和项目管理工作。负责对本工程的工期、质量、安全、成本等实施计划。组织、协调、控制和决策,对各生产施工要素实施全过程的动态管理。工程施工过程中,严格按设计要求、验收法律规范、规定,监督检查工程质量、成本、进度、安全等工作。(一)、项目组织管理情况:第 1 页 共 7 页下载后可任意编辑根据工程特点,编制了工程项目管理规划:首先明确项目组织管理体系、项目工程部主要工作职责,确定项目管理的目的任务,制定工程四大总体目标(质量、进度、投资、现场)施工过程控制重点;制定项目管理工作程序。在集团公司及开发公司领导的强有力的领导下和相关同事的协作下,使得工程得以顺利进行,通过每周的集团公司工作例会,汇报工程施工进展情况以及需要公司协调的事项,听取公司下步工作计划,贯彻公司会议精神,及时落实公司相关决定;通过每周项目工程例会例会协调各项工作、解决日常施工中的矛盾,加强相互之间的沟通,及时有效地控制好工程的质量、进度、成本、安全文明。(二)、工程质量控制情况:质量管理上,项目部着重抓了三个环节:确立质量目标、确定质量预控方案;产品形成的过程控制;验收控制。1、确定质量预控方案。公司提出“建精品工程、树舟基品牌”质量目标,项目部围绕这个目标做了目标责任细分。如:项目负责人牵头,按专业分...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程土建主管年终总结与工程安全员个人工作年终总结汇编

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
