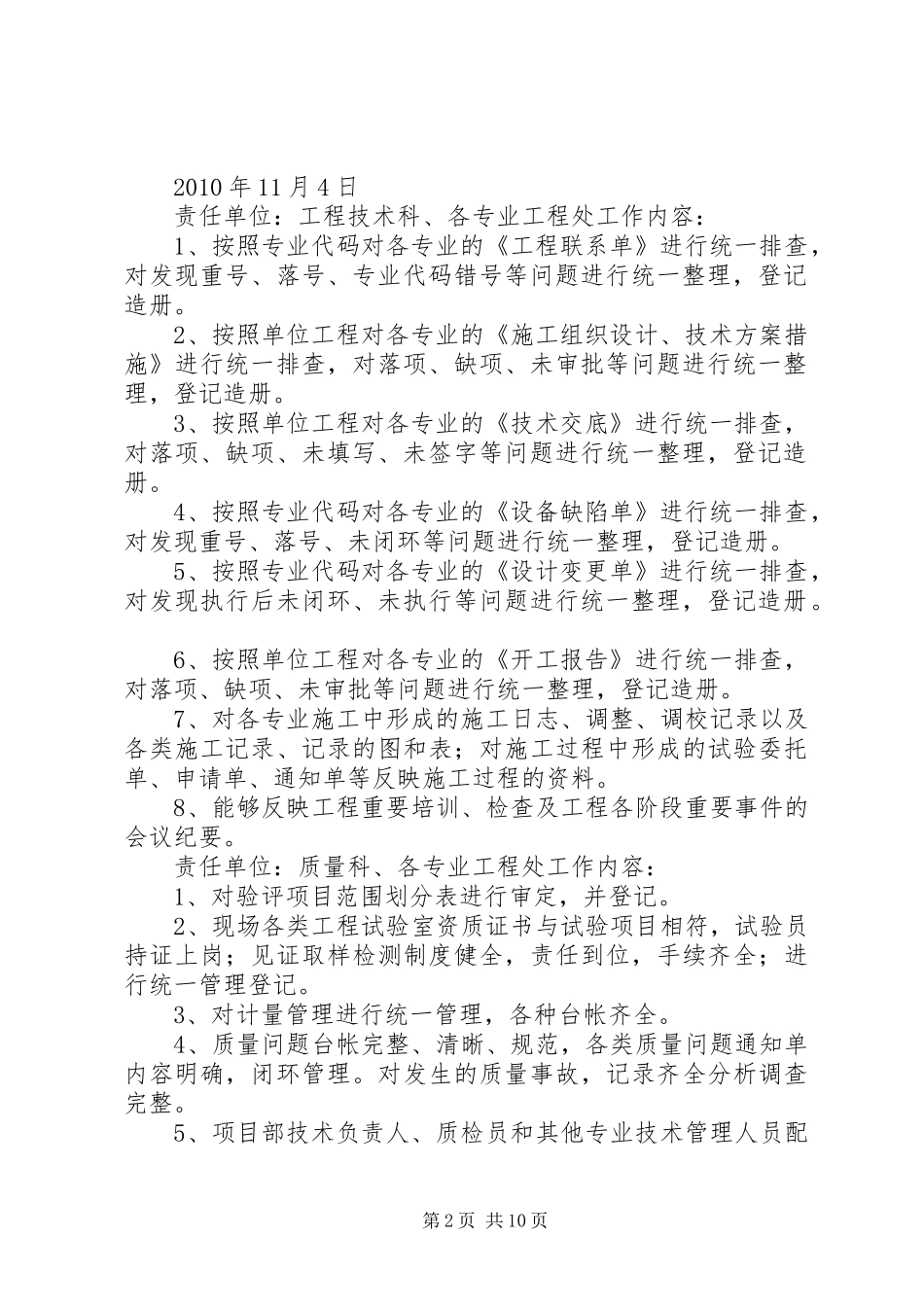

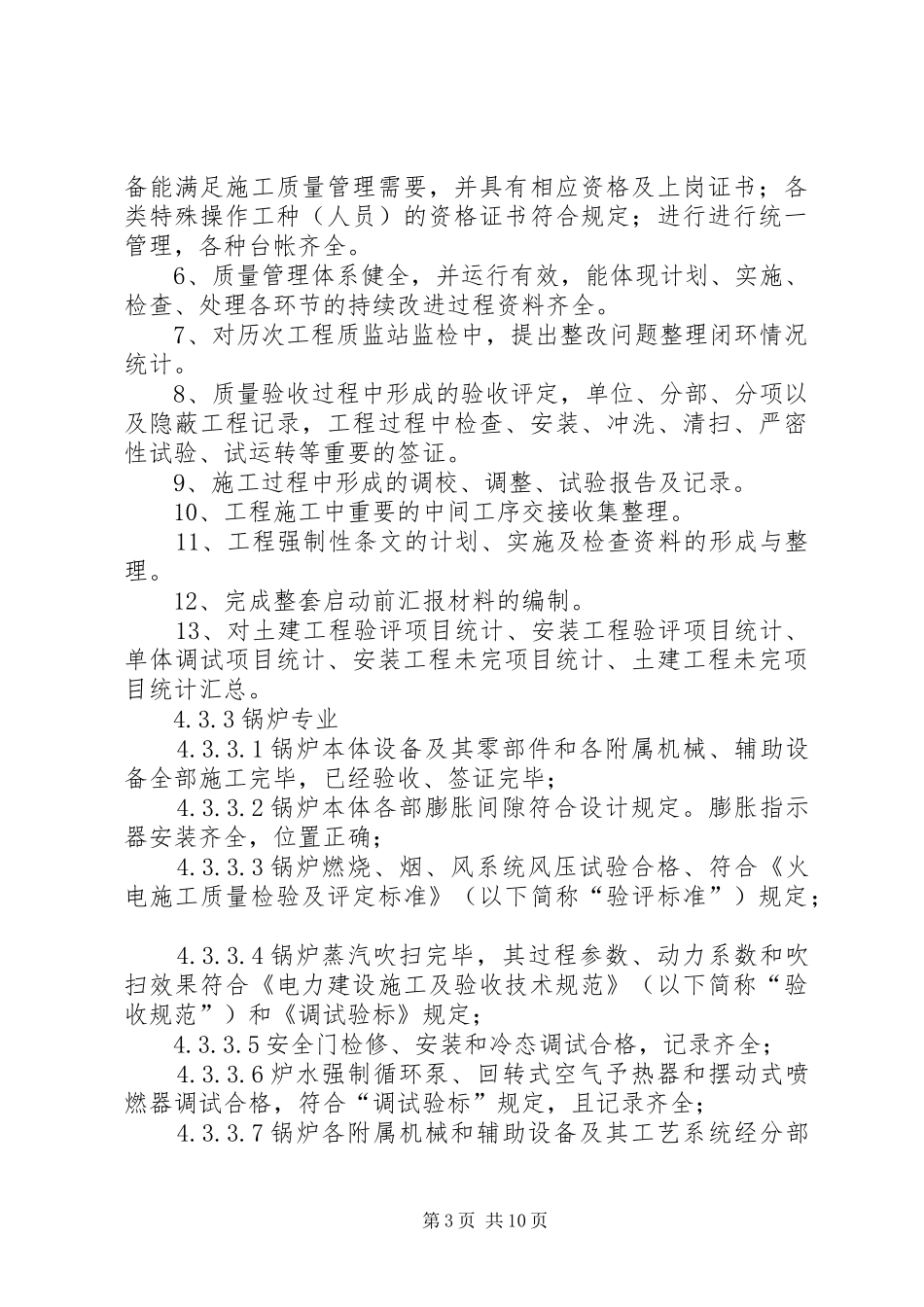

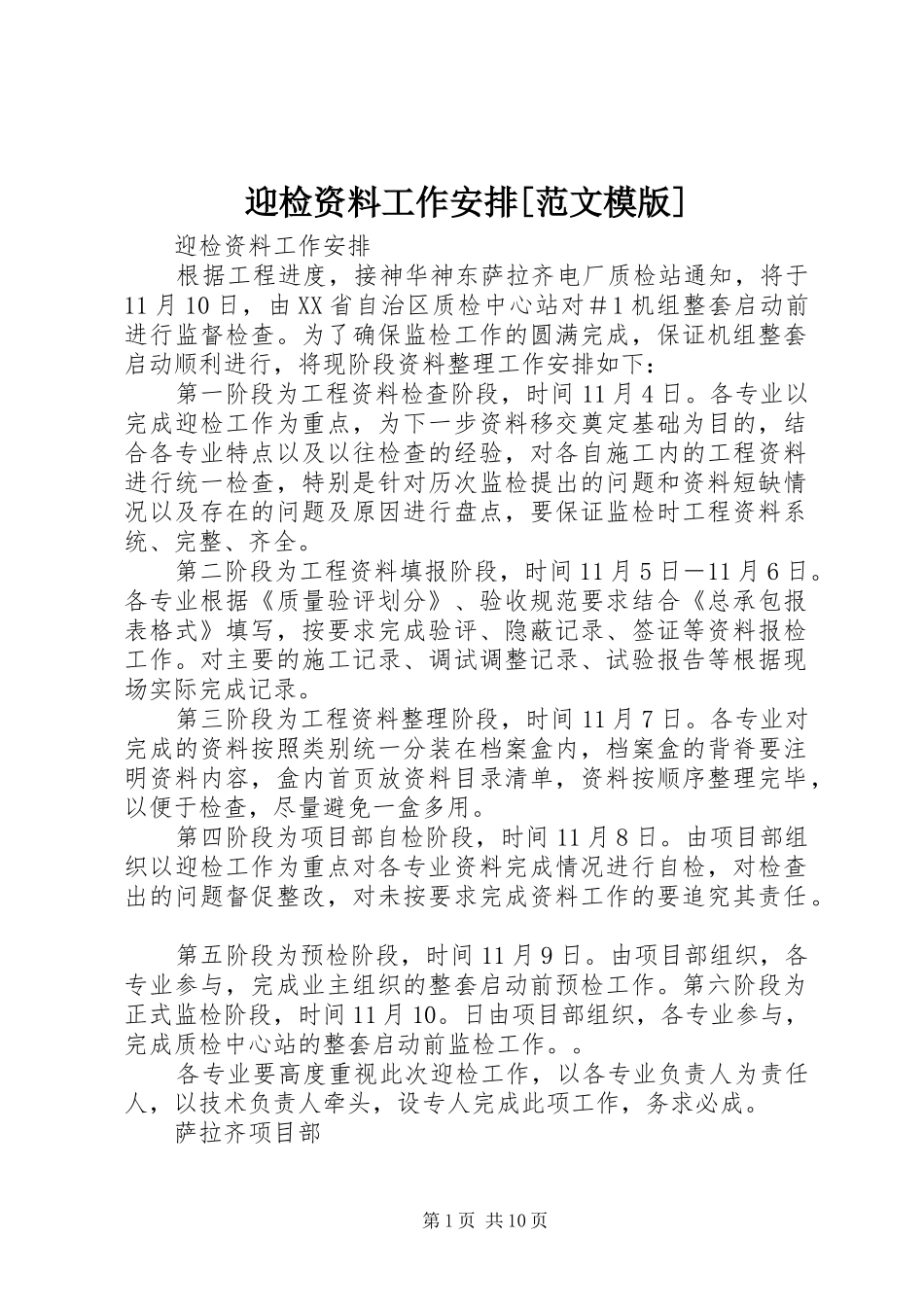

迎检资料工作安排[范文模版] 迎检资料工作安排 根据工程进度,接神华神东萨拉齐电厂质检站通知,将于11 月 10 日,由 XX 省自治区质检中心站对#1 机组整套启动前进行监督检查
为了确保监检工作的圆满完成,保证机组整套启动顺利进行,将现阶段资料整理工作安排如下: 第一阶段为工程资料检查阶段,时间 11 月 4 日
各专业以完成迎检工作为重点,为下一步资料移交奠定基础为目的,结合各专业特点以及以往检查的经验,对各自施工内的工程资料进行统一检查,特别是针对历次监检提出的问题和资料短缺情况以及存在的问题及原因进行盘点,要保证监检时工程资料系统、完整、齐全
第二阶段为工程资料填报阶段,时间 11 月 5 日-11 月 6 日
各专业根据《质量验评划分》、验收规范要求结合《总承包报表格式》填写,按要求完成验评、隐蔽记录、签证等资料报检工作
对主要的施工记录、调试调整记录、试验报告等根据现场实际完成记录
第三阶段为工程资料整理阶段,时间 11 月 7 日
各专业对完成的资料按照类别统一分装在档案盒内,档案盒的背脊要注明资料内容,盒内首页放资料目录清单,资料按顺序整理完毕,以便于检查,尽量避免一盒多用
第四阶段为项目部自检阶段,时间 11 月 8 日
由项目部组织以迎检工作为重点对各专业资料完成情况进行自检,对检查出的问题督促整改,对未按要求完成资料工作的要追究其责任
第五阶段为预检阶段,时间 11 月 9 日
由项目部组织,各专业参与,完成业主组织的整套启动前预检工作
第六阶段为正式监检阶段,时间 11 月 10
日由项目部组织,各专业参与,完成质检中心站的整套启动前监检工作
各专业要高度重视此次迎检工作,以各专业负责人为责任人,以技术负责人牵头,设专人完成此项工作,务求必成
萨拉齐项目部 第 1 页 共 10 页 2010 年 11 月 4 日 责任单位:工程技术科
