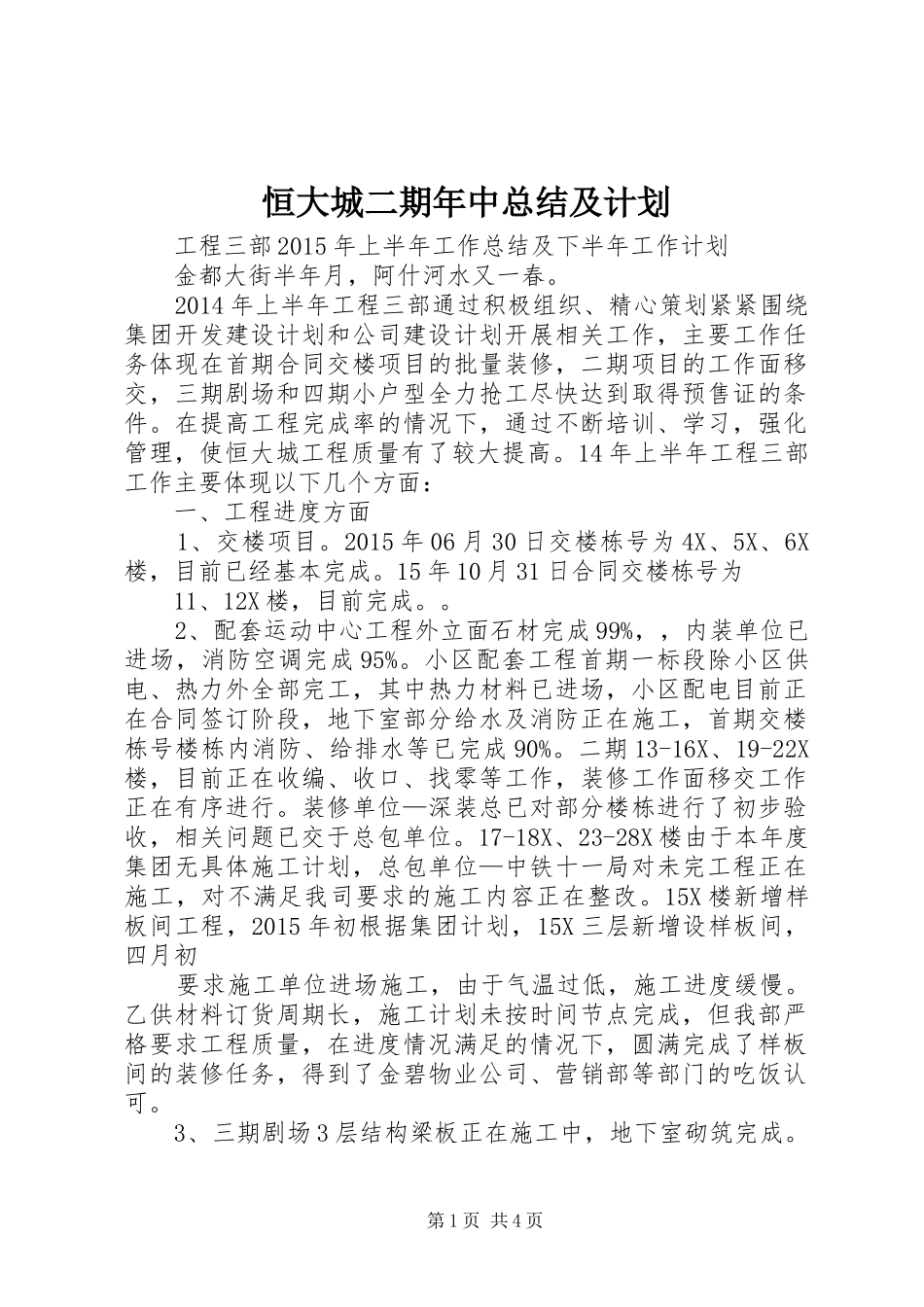

恒大城二期年中总结及计划 工程三部 2015 年上半年工作总结及下半年工作计划 金都大街半年月,阿什河水又一春
2014 年上半年工程三部通过积极组织、精心策划紧紧围绕集团开发建设计划和公司建设计划开展相关工作,主要工作任务体现在首期合同交楼项目的批量装修,二期项目的工作面移交,三期剧场和四期小户型全力抢工尽快达到取得预售证的条件
在提高工程完成率的情况下,通过不断培训、学习,强化管理,使恒大城工程质量有了较大提高
14 年上半年工程三部工作主要体现以下几个方面: 一、工程进度方面 1、交楼项目
2015 年 06 月 30 日交楼栋号为 4X、5X、6X楼,目前已经基本完成
15 年 10 月 31 日合同交楼栋号为 11、12X 楼,目前完成
2、配套运动中心工程外立面石材完成 99%,,内装单位已进场,消防空调完成 95%
小区配套工程首期一标段除小区供电、热力外全部完工,其中热力材料已进场,小区配电目前正在合同签订阶段,地下室部分给水及消防正在施工,首期交楼栋号楼栋内消防、给排水等已完成 90%
二期 13-16X、19-22X楼,目前正在收编、收口、找零等工作,装修工作面移交工作正在有序进行
装修单位—深装总已对部分楼栋进行了初步验收,相关问题已交于总包单位
17-18X、23-28X 楼由于本年度集团无具体施工计划,总包单位—中铁十一局对未完工程正在施工,对不满足我司要求的施工内容正在整改
15X 楼新增样板间工程,2015 年初根据集团计划,15X 三层新增设样板间,四月初 要求施工单位进场施工,由于气温过低,施工进度缓慢
乙供材料订货周期长,施工计划未按时间节点完成,但我部严格要求工程质量,在进度情况满足的情况下,圆满完成了样板间的装修任务,得到了金碧物业公司、营销部等部门的吃饭认可

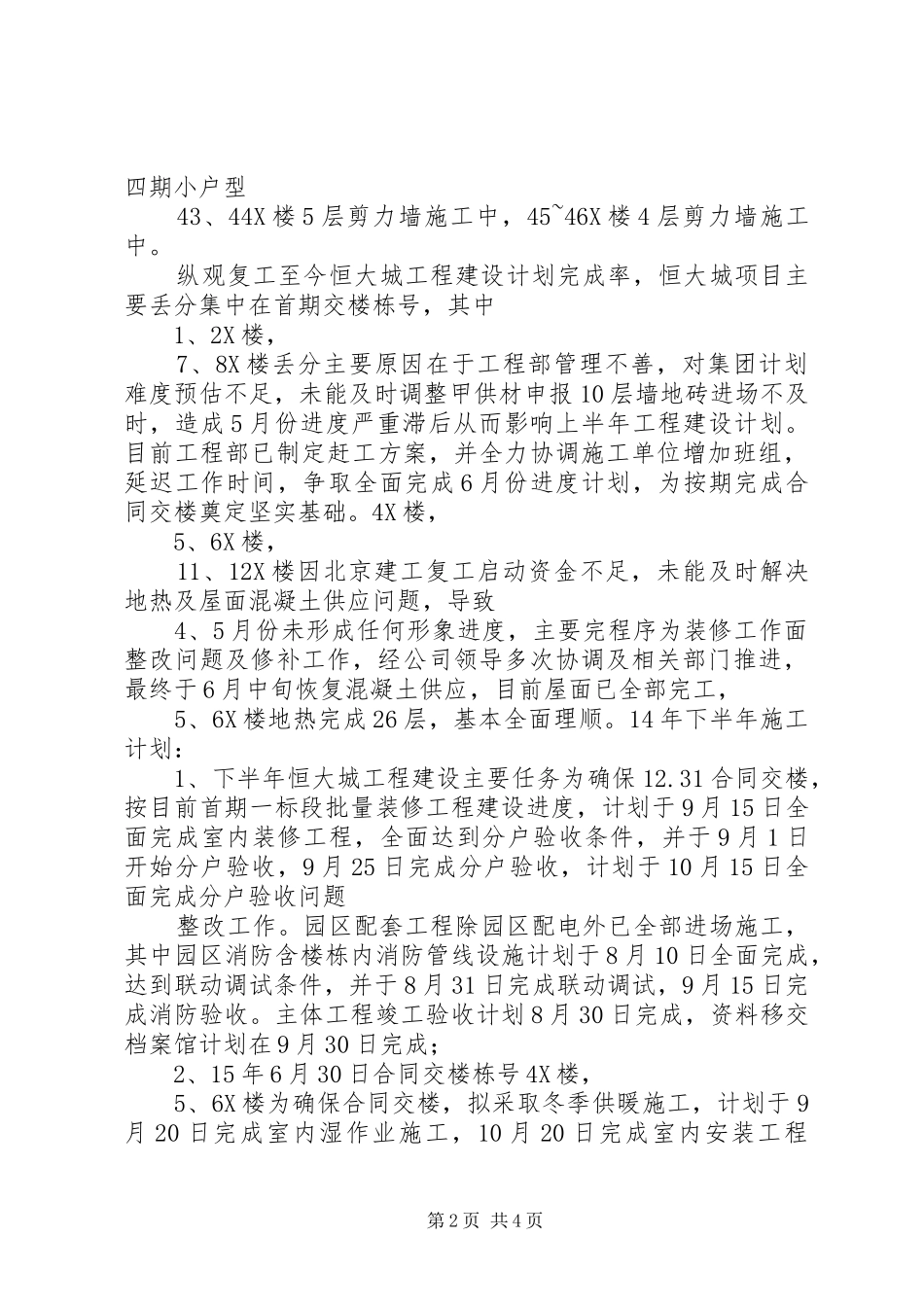

3、三期剧场 3 层结构梁板正在施工中,地下室砌筑完成
