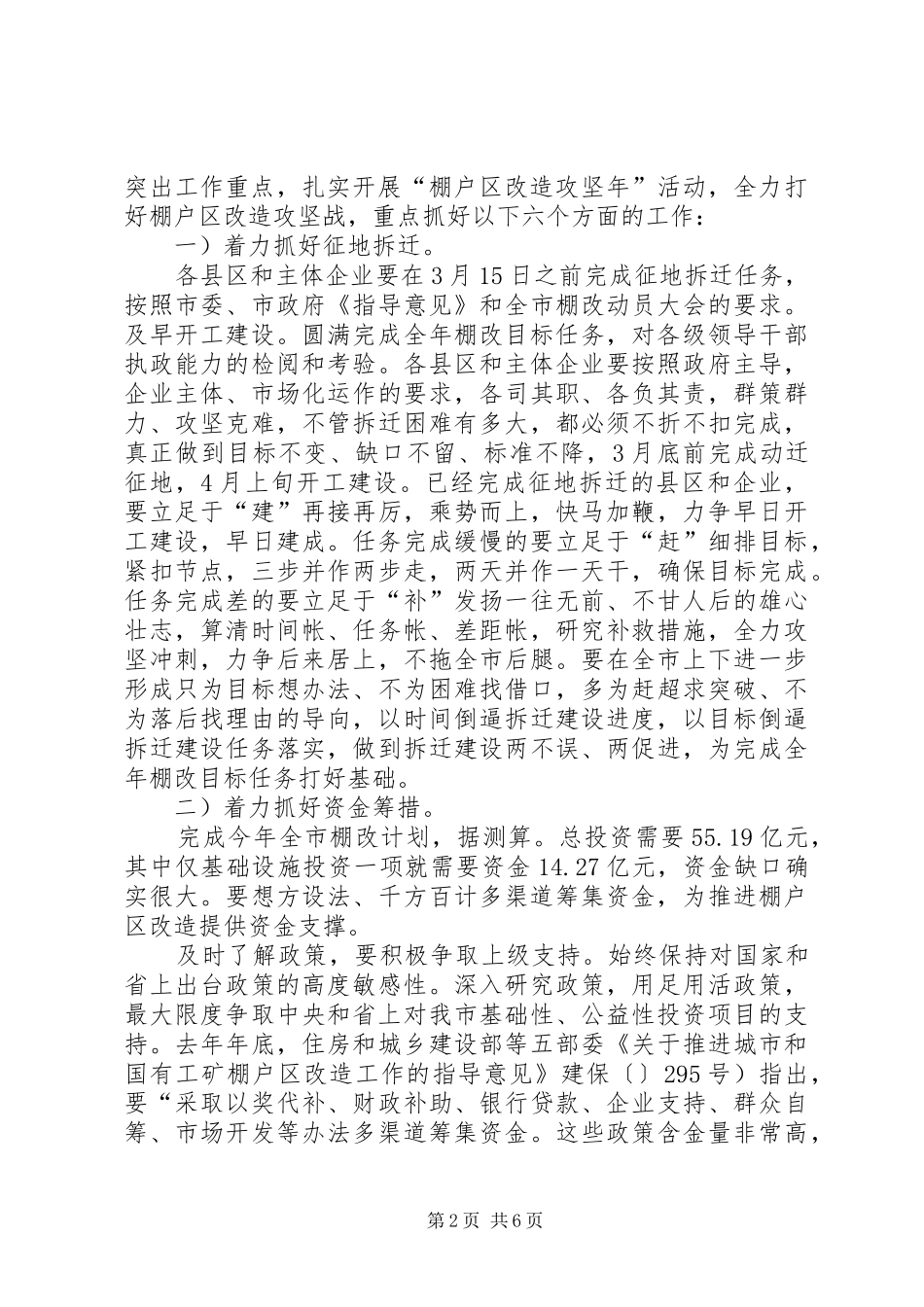

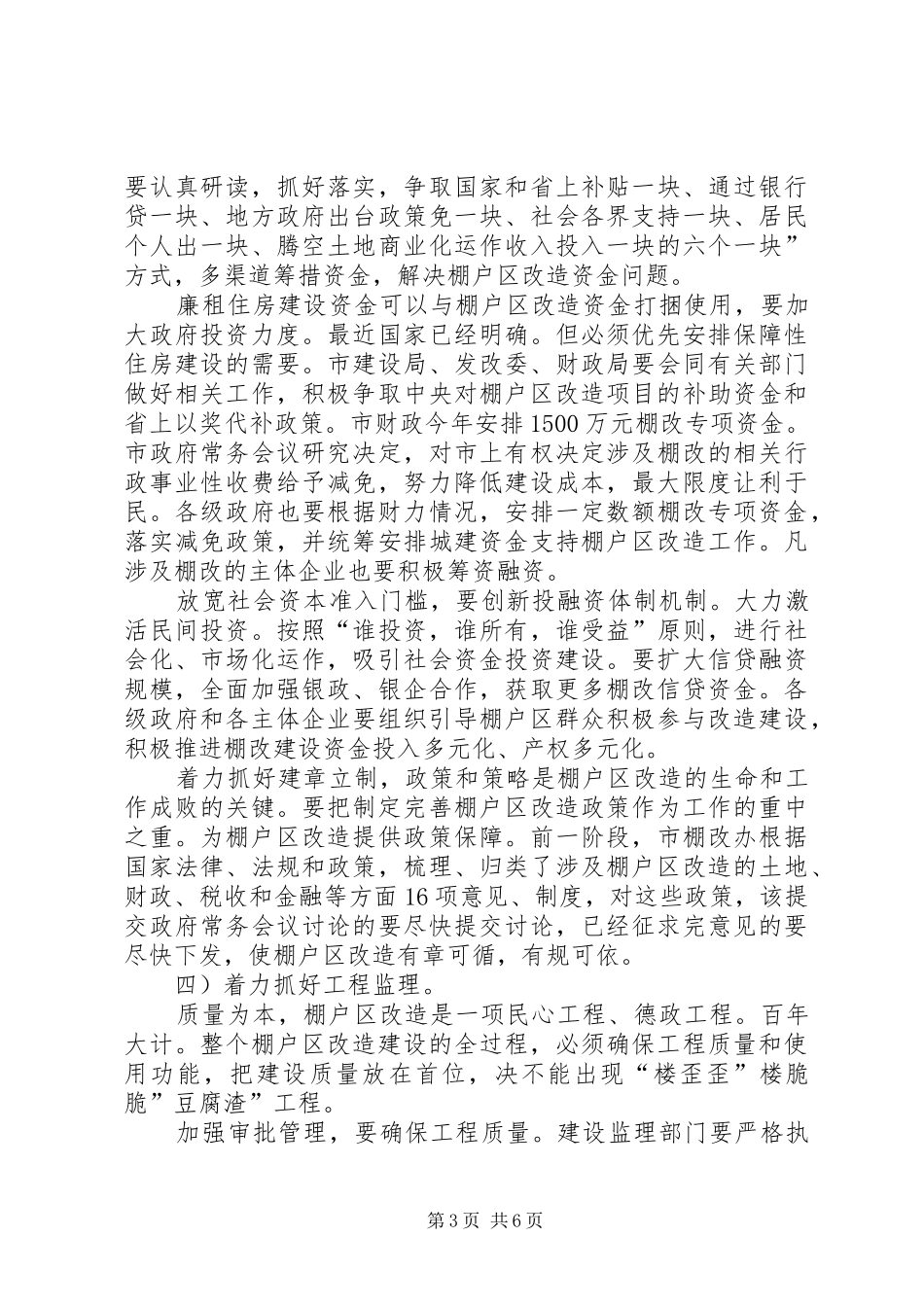

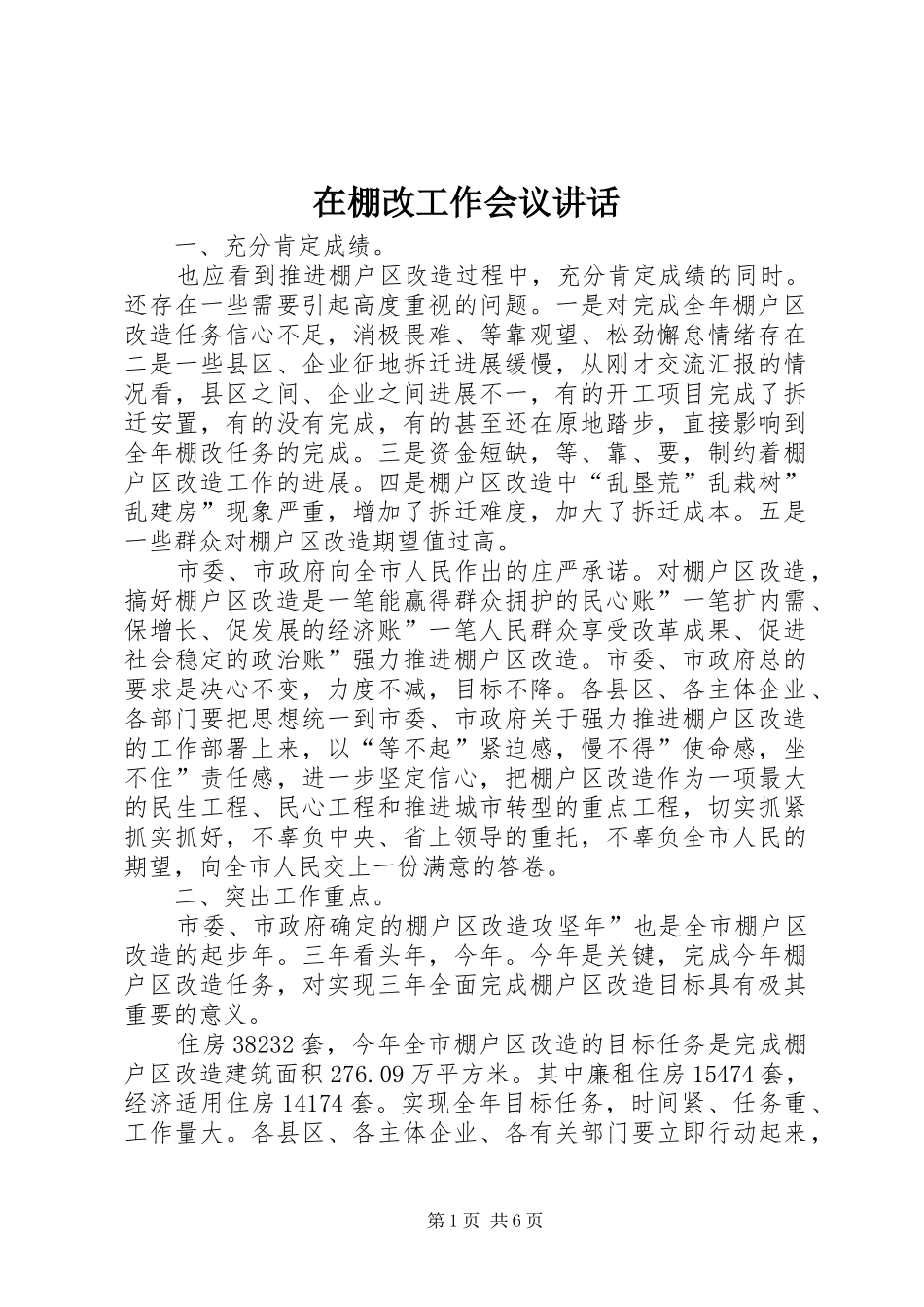

在棚改工作会议讲话 一、充分肯定成绩。 也应看到推进棚户区改造过程中,充分肯定成绩的同时。还存在一些需要引起高度重视的问题。一是对完成全年棚户区改造任务信心不足,消极畏难、等靠观望、松劲懈怠情绪存在二是一些县区、企业征地拆迁进展缓慢,从刚才交流汇报的情况看,县区之间、企业之间进展不一,有的开工项目完成了拆迁安置,有的没有完成,有的甚至还在原地踏步,直接影响到全年棚改任务的完成。三是资金短缺,等、靠、要,制约着棚户区改造工作的进展。四是棚户区改造中“乱垦荒”乱栽树”乱建房”现象严重,增加了拆迁难度,加大了拆迁成本。五是一些群众对棚户区改造期望值过高。 市委、市政府向全市人民作出的庄严承诺。对棚户区改造,搞好棚户区改造是一笔能赢得群众拥护的民心账”一笔扩内需、保增长、促发展的经济账”一笔人民群众享受改革成果、促进社会稳定的政治账”强力推进棚户区改造。市委、市政府总的要求是决心不变,力度不减,目标不降。各县区、各主体企业、各部门要把思想统一到市委、市政府关于强力推进棚户区改造的工作部署上来,以“等不起”紧迫感,慢不得”使命感,坐不住”责任感,进一步坚定信心,把棚户区改造作为一项最大的民生工程、民心工程和推进城市转型的重点工程,切实抓紧抓实抓好,不辜负中央、省上领导的重托,不辜负全市人民的期望,向全市人民交上一份满意的答卷。 二、突出工作重点。 市委、市政府确定的棚户区改造攻坚年”也是全市棚户区改造的起步年。三年看头年,今年。今年是关键,完成今年棚户区改造任务,对实现三年全面完成棚户区改造目标具有极其重要的意义。 住房 38232 套,今年全市棚户区改造的目标任务是完成棚户区改造建筑面积 276.09 万平方米。其中廉租住房 15474 套,经济适用住房 14174 套。实现全年目标任务,时间紧、任务重、工作量大。各县区、各主体企业、各有关部门要立即行动起来,第 1 页 共 6 页突出工作重点,扎实开展“棚户区改造攻坚年”活动,全力打好棚户区改造攻坚战,重点抓好以下六个方面的工作: 一)着力抓好征地拆迁。 各县区和主体企业要在 3 月 15 日之前完成征地拆迁任务,按照市委、市政府《指导意见》和全市棚改动员大会的要求。及早开工建设。圆满完成全年棚改目标任务,对各级领导干部执政能力的检阅和考验。各县区和主体企业要按照政府主导,企业主体、市场化运作的要求,各司其职、各负其责,群策群力、攻坚克难,不管...
