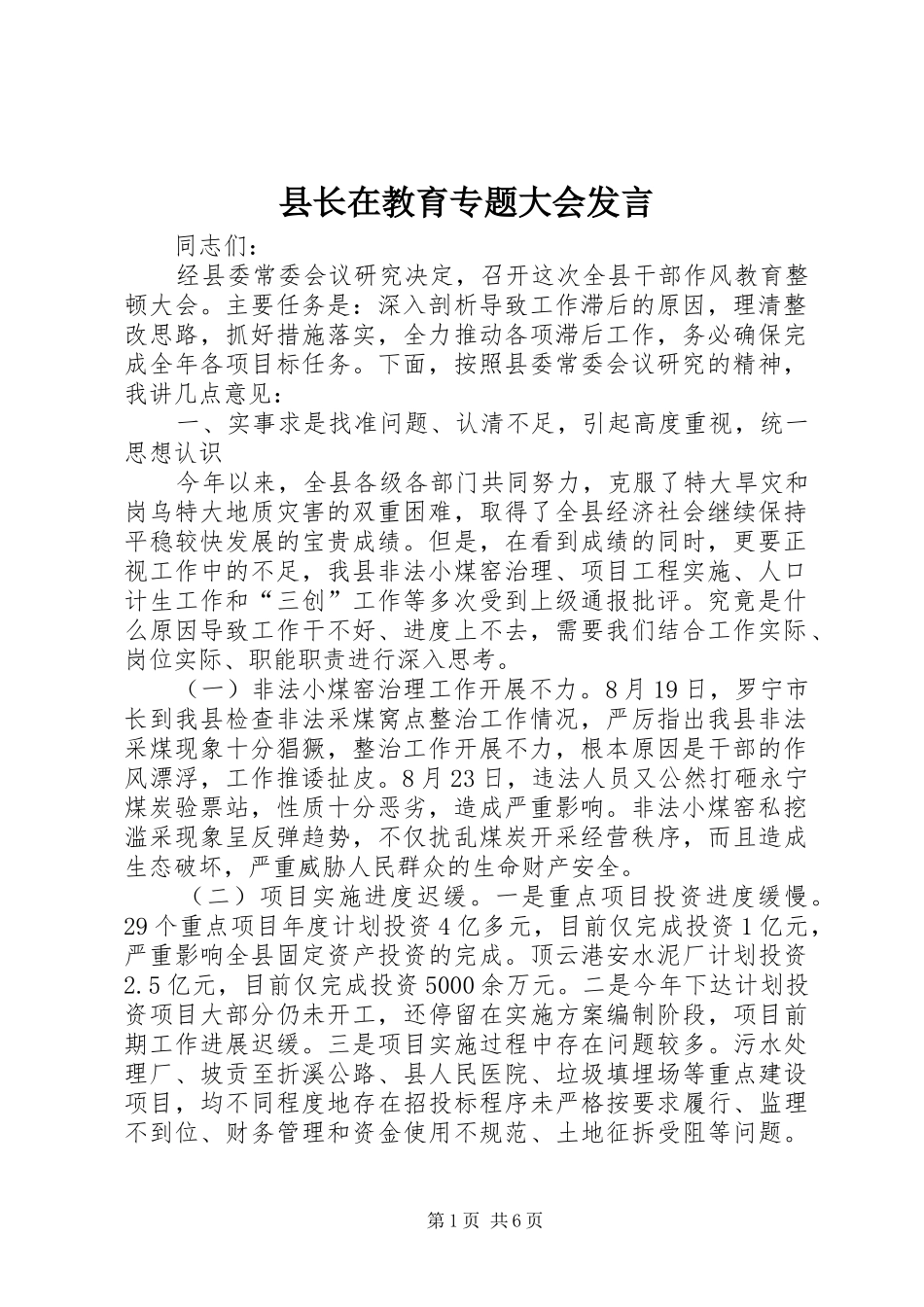

县长在教育专题大会发言 同志们: 经县委常委会议研究决定,召开这次全县干部作风教育整顿大会。主要任务是:深入剖析导致工作滞后的原因,理清整改思路,抓好措施落实,全力推动各项滞后工作,务必确保完成全年各项目标任务。下面,按照县委常委会议研究的精神,我讲几点意见: 一、实事求是找准问题、认清不足,引起高度重视,统一思想认识 今年以来,全县各级各部门共同努力,克服了特大旱灾和岗乌特大地质灾害的双重困难,取得了全县经济社会继续保持平稳较快发展的宝贵成绩。但是,在看到成绩的同时,更要正视工作中的不足,我县非法小煤窑治理、项目工程实施、人口计生工作和“三创”工作等多次受到上级通报批评。究竟是什么原因导致工作干不好、进度上不去,需要我们结合工作实际、岗位实际、职能职责进行深入思考。 (一)非法小煤窑治理工作开展不力。8 月 19 日,罗宁市长到我县检查非法采煤窝点整治工作情况,严厉指出我县非法采煤现象十分猖獗,整治工作开展不力,根本原因是干部的作风漂浮,工作推诿扯皮。8 月 23 日,违法人员又公然打砸永宁煤炭验票站,性质十分恶劣,造成严重影响。非法小煤窑私挖滥采现象呈反弹趋势,不仅扰乱煤炭开采经营秩序,而且造成生态破坏,严重威胁人民群众的生命财产安全。 (二)项目实施进度迟缓。一是重点项目投资进度缓慢。29 个重点项目年度计划投资 4 亿多元,目前仅完成投资 1 亿元,严重影响全县固定资产投资的完成。顶云港安水泥厂计划投资2.5 亿元,目前仅完成投资 5000 余万元。二是今年下达计划投资项目大部分仍未开工,还停留在实施方案编制阶段,项目前期工作进展迟缓。三是项目实施过程中存在问题较多。污水处理厂、坡贡至折溪公路、县人民医院、垃圾填埋场等重点建设项目,均不同程度地存在招投标程序未严格按要求履行、监理不到位、财务管理和资金使用不规范、土地征拆受阻等问题。第 1 页 共 6 页对此,省、市领导高度重视,多次过问,并组织召开专题协调会。坡贡至折溪公路工程被要求写出书面检查。四是部分项目严重超过建设期限。2008 年项目要求于 2009 年 6 月底前完工,目前还有槽子公路至大地坡公路、大兴村至小兴村公路未开工,营头村至西坪村公路停工;2009 年项目要求于今年 6 月底前完工,目前还有上关至乐安公路在建,尾里至丙坝公路停工;2010 年示范公路至郎岱公路段要求于今年 10 月上旬开工,目前还未进入招投标。工程项目实施迟...
