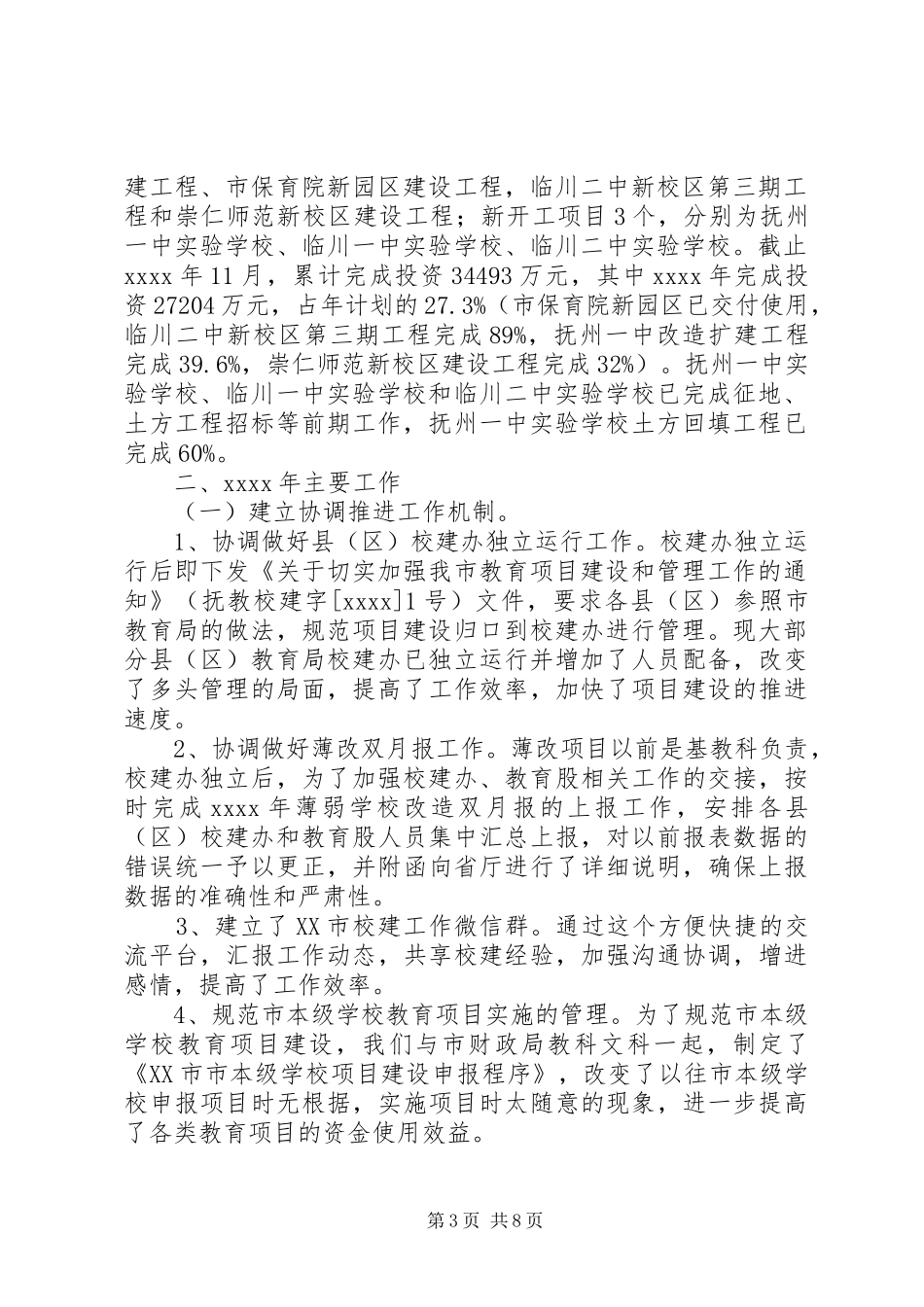

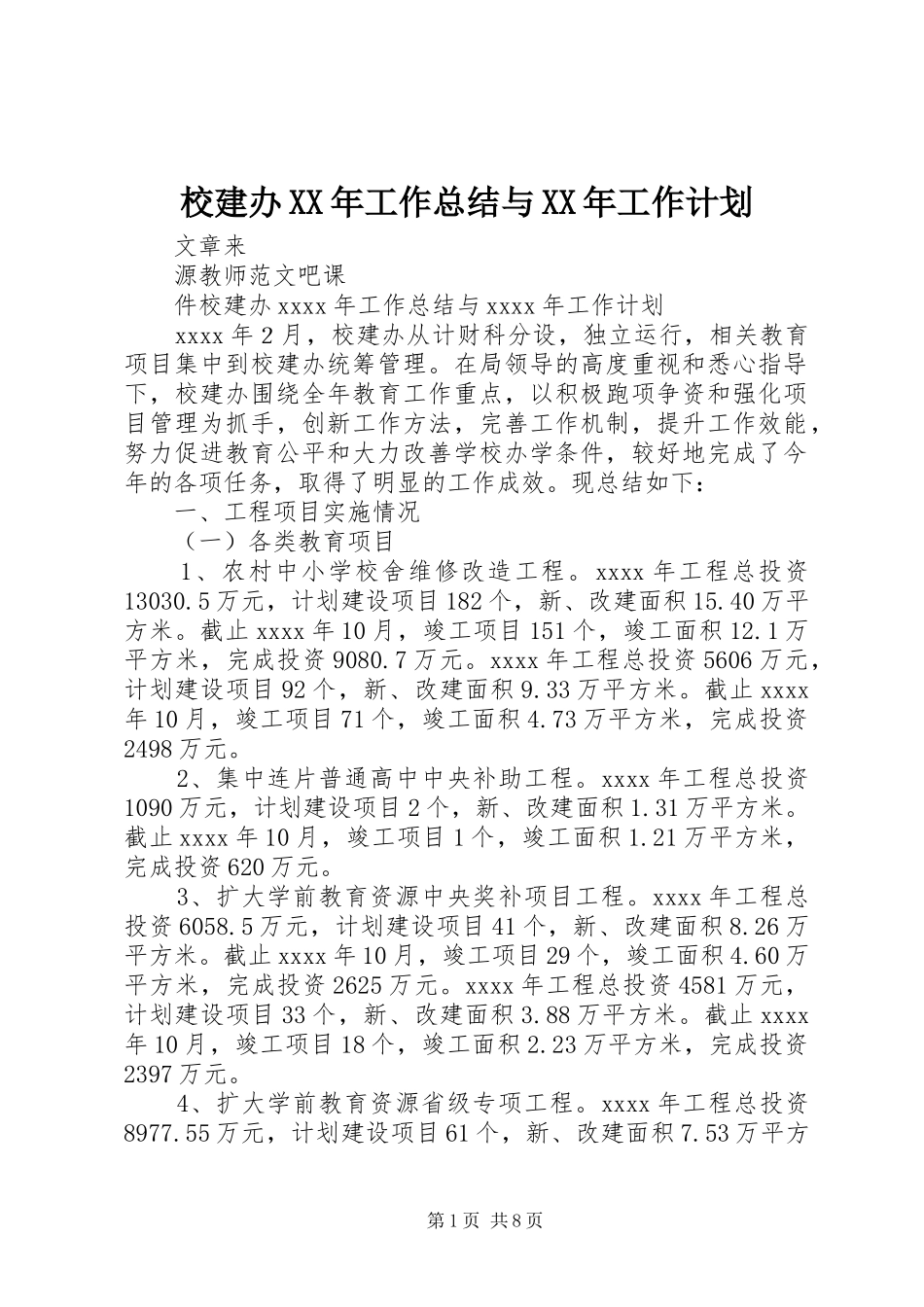

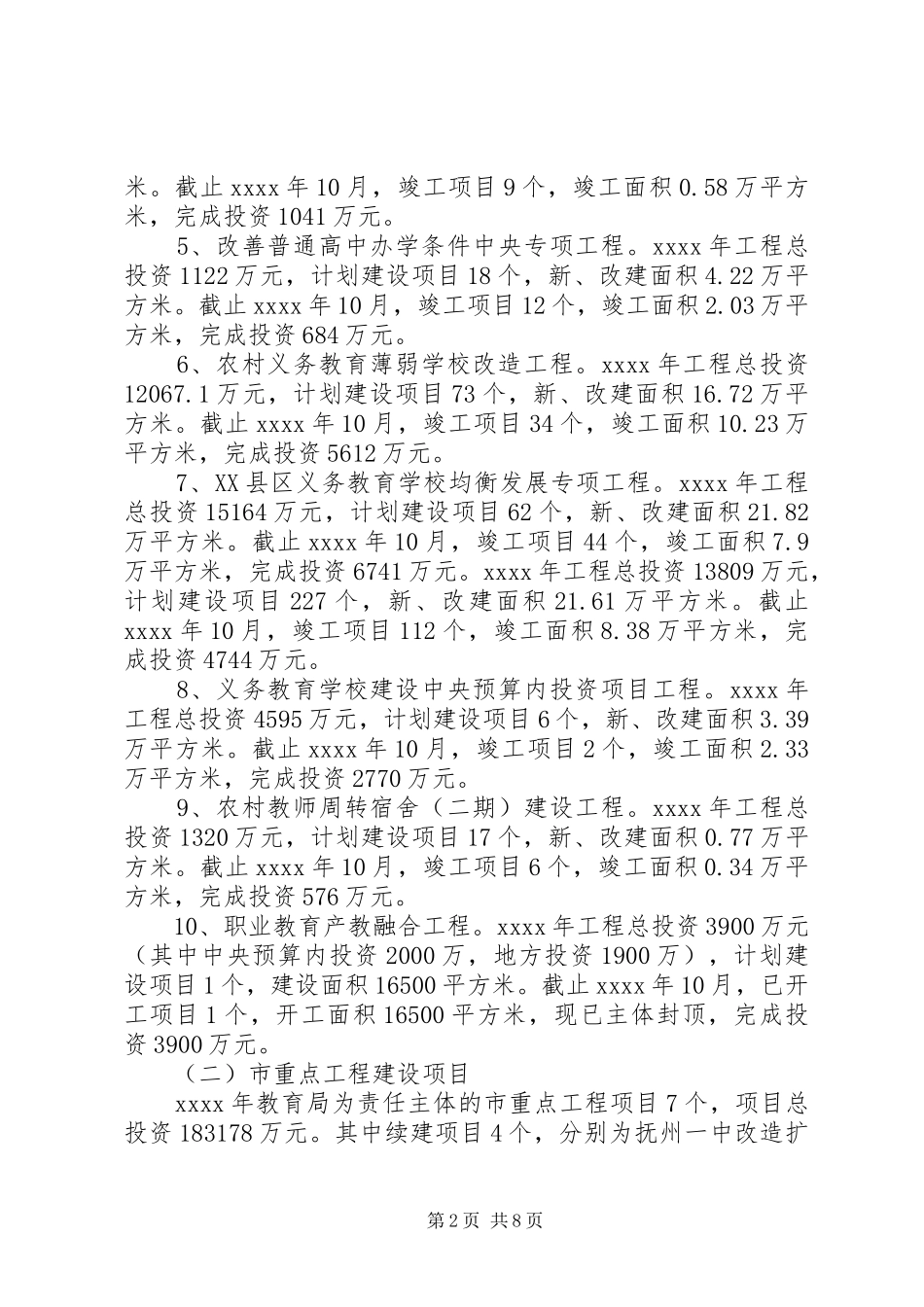

校建办 XX 年工作总结与 XX 年工作计划 文章来 源教师范文吧课 件校建办 xxxx 年工作总结与 xxxx 年工作计划 xxxx 年2月,校建办从计财科分设,独立运行,相关教育项目集中到校建办统筹管理。在局领导的高度重视和悉心指导下,校建办围绕全年教育工作重点,以积极跑项争资和强化项目管理为抓手,创新工作方法,完善工作机制,提升工作效能,努力促进教育公平和大力改善学校办学条件,较好地完成了今年的各项任务,取得了明显的工作成效。现总结如下: 一、工程项目实施情况 (一)各类教育项目 1、农村中小学校舍维修改造工程。xxxx 年工程总投资13030.5 万元,计划建设项目 182 个,新、改建面积 15.40 万平方米。截止 xxxx 年 10 月,竣工项目 151 个,竣工面积 12.1 万平方米,完成投资 9080.7 万元。xxxx 年工程总投资 5606 万元,计划建设项目 92 个,新、改建面积 9.33 万平方米。截止 xxxx年 10 月,竣工项目 71 个,竣工面积 4.73 万平方米,完成投资2498 万元。 2、集中连片普通高中中央补助工程。xxxx 年工程总投资1090 万元,计划建设项目 2 个,新、改建面积 1.31 万平方米。截止 xxxx 年 10 月,竣工项目 1 个,竣工面积 1.21 万平方米,完成投资 620 万元。 3、扩大学前教育资源中央奖补项目工程。xxxx 年工程总投资 6058.5 万元,计划建设项目 41 个,新、改建面积 8.26 万平方米。截止 xxxx 年 10 月,竣工项目 29 个,竣工面积 4.60 万平方米,完成投资 2625 万元。xxxx 年工程总投资 4581 万元,计划建设项目 33 个,新、改建面积 3.88 万平方米。截止 xxxx年 10 月,竣工项目 18 个,竣工面积 2.23 万平方米,完成投资2397 万元。 4、扩大学前教育资源省级专项工程。xxxx 年工程总投资8977.55 万元,计划建设项目 61 个,新、改建面积 7.53 万平方第 1 页 共 8 页米。截止 xxxx 年 10 月,竣工项目 9 个,竣工面积 0.58 万平方米,完成投资 1041 万元。 5、改善普通高中办学条件中央专项工程。xxxx 年工程总投资 1122 万元,计划建设项目 18 个,新、改建面积 4.22 万平方米。截止 xxxx 年 10 月,竣工项目 12 个,竣工面积 2.03 万平方米,完成投资 684 万元。 6、农村义务教育薄弱学校改造工程。xxxx 年工程总投资12067.1 万元,计划建设项目 73 个,新、改建面积 16.72...
