水库工程建设工作总结及明年工作计划 **县**水库工程建设 20xx 年度工作总结及 20xx 工作计划 **水库工程管理局一年来在水务局的直接领导下,服从县委、县人民政府的统一部署,在县人大的监督指导和上级业务主管部门的关心支持下,坚持以邓小平理论、“三个代表”重要思想和党的十六大精神为指导,认真贯彻执行水利政策法规和水利工程建设规范要求,紧紧围绕**水库工程建设的总工期要求,真抓实干,确保工程竣工完成
一、工程建设完成情况 **水库总库容 161
6 万 m3,坝高 28
5m,设计灌溉面积2700 亩
普水〔20xx〕50 号文批复建设,水库列入 20xx 年普洱市小 (一)型水库工程建设投资计划
工程总投资 2596
61 万元,工期 12 个月
普水[20xx]201 号批复工程开工
1、施工管理及建设单位: 业主:**县**水库工程建设管理局; 质量监督单位:普洱市水利工程质量监督站; 设计:中国水电顾问集团昆明勘测设计研究院; 监理:云南恒诚建设监理咨询有限公司: 施工单位:云南水利机械化工程公司 2、工程施工开展情况: 20xx 年 6 月 5 日完成工程招标,于 6 月 10 日在**县会议中心签订了施工合同; 输水隧洞 20xx 年 7 月 15 日开工,至 20xx 年 10 月 11 日隧洞开挖贯通,现已完成输水隧洞无压段底板的砼浇筑任务,在浇筑洞身衬砌砼的同时,积极组织大坝的清基开挖工作,现基本完成大坝岸坡的清基工作,按照节点工期的要求,12 月底完成这两大项工作内容,隧洞具备过水导流条件,元月进行大坝现场碾压试验,完成渡讯抬头坝,春节后进行大坝填筑,20xx年 5 月大坝填筑封顶后进行帷幕灌浆,至 9 月完成工程建设

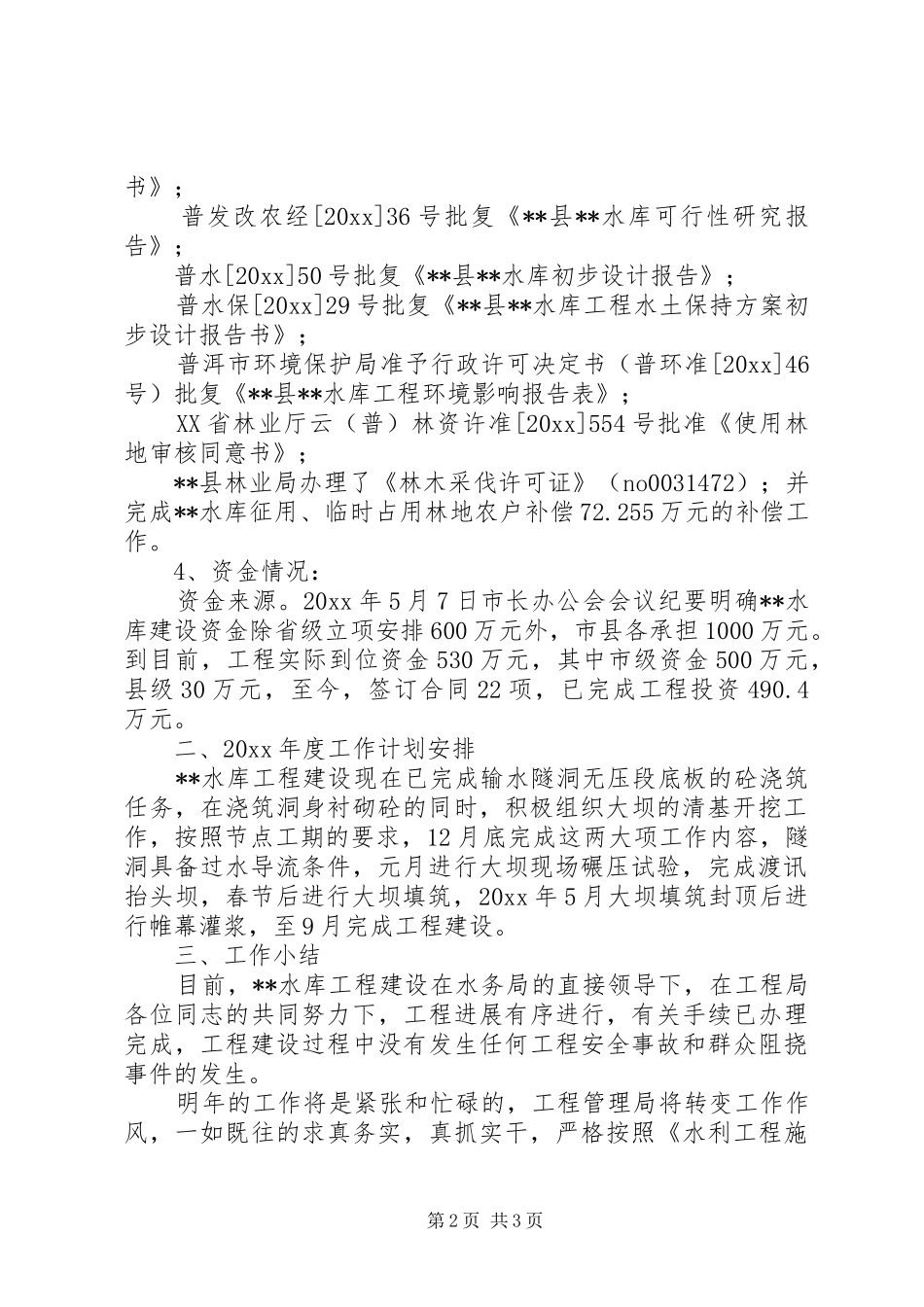

3、前期手续办理情况 普水政资[20xx]3 号批复《**县**水库水资源论证报告第 1 页 共 3 页书》; 普发改农经[
