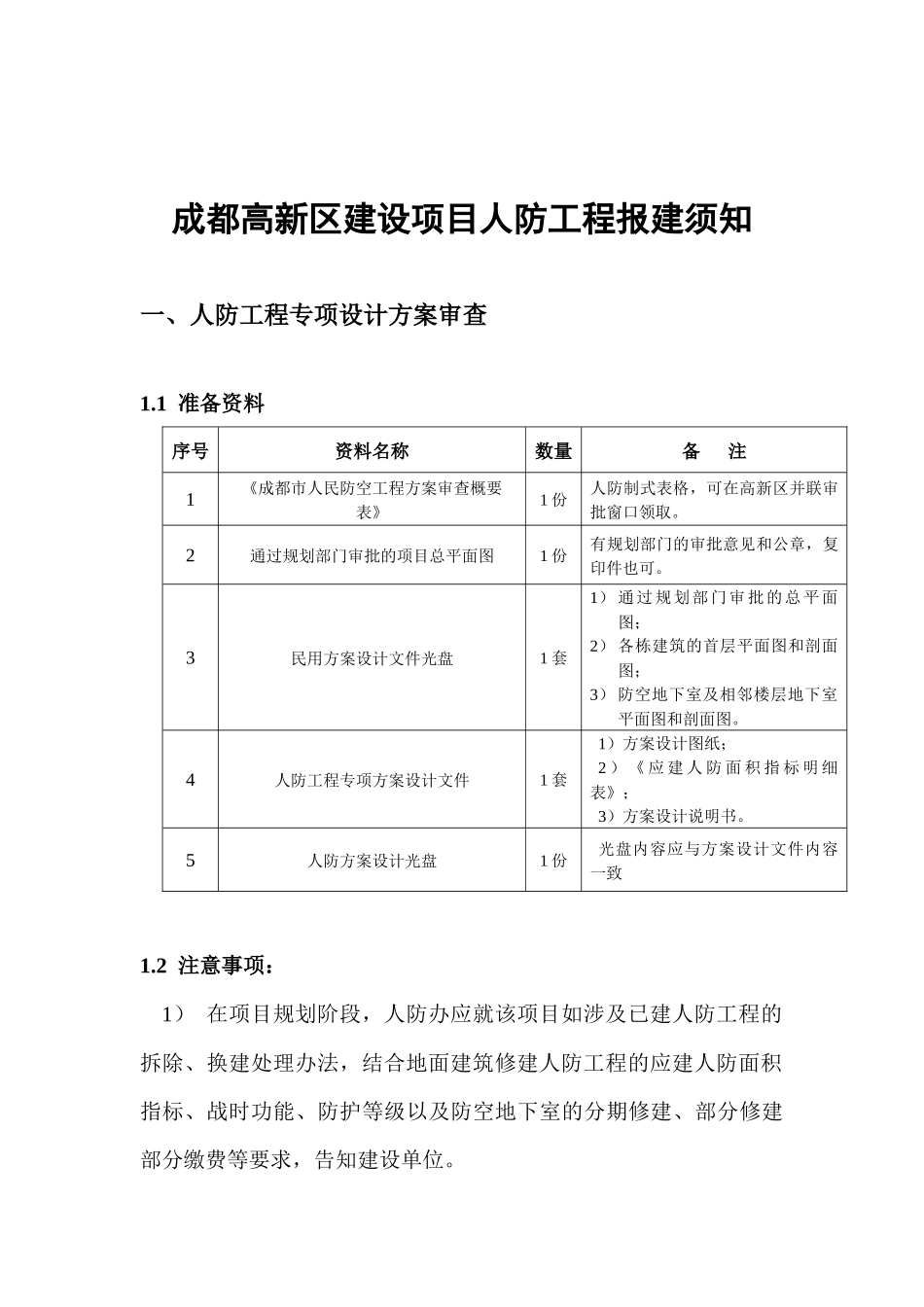

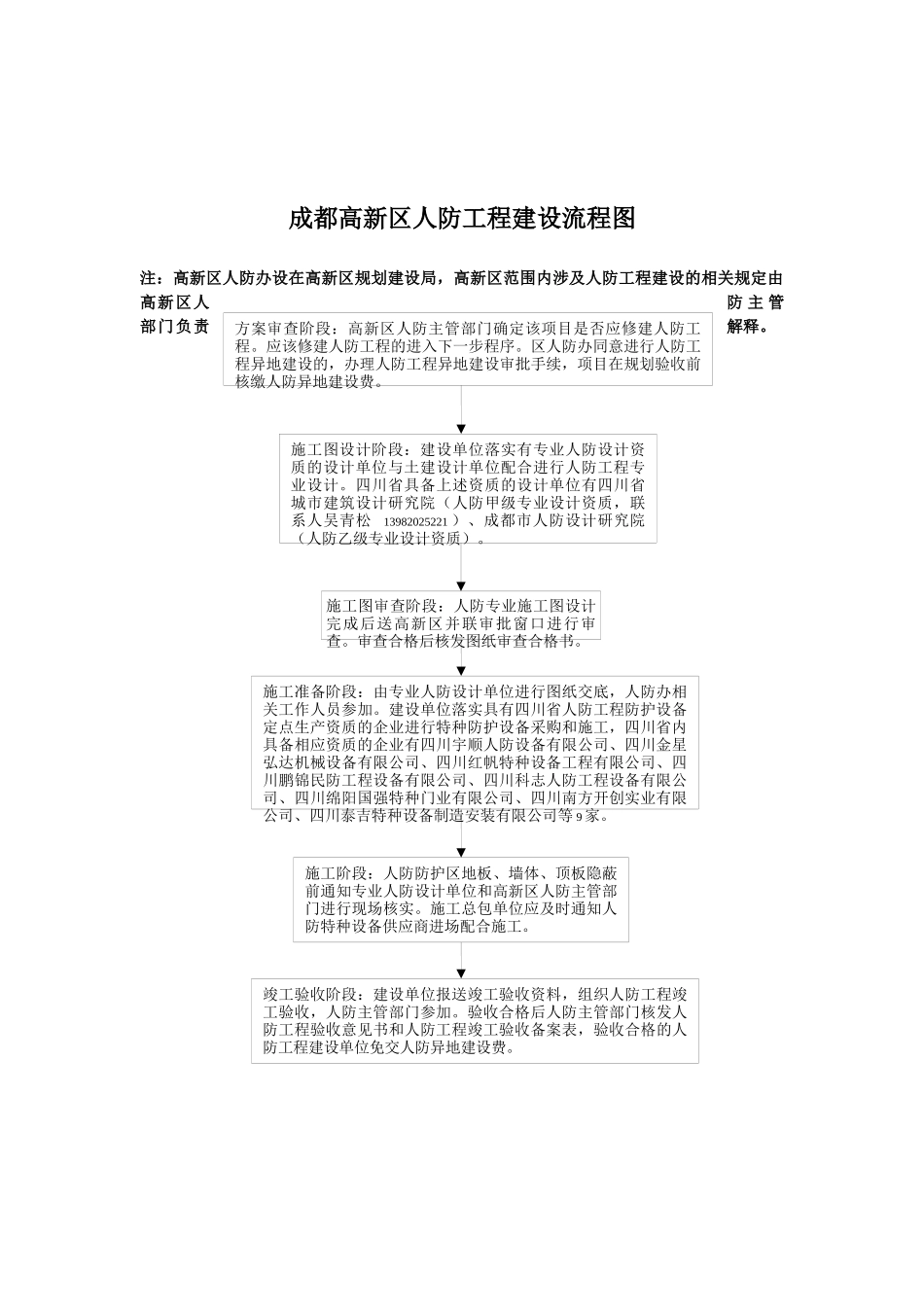

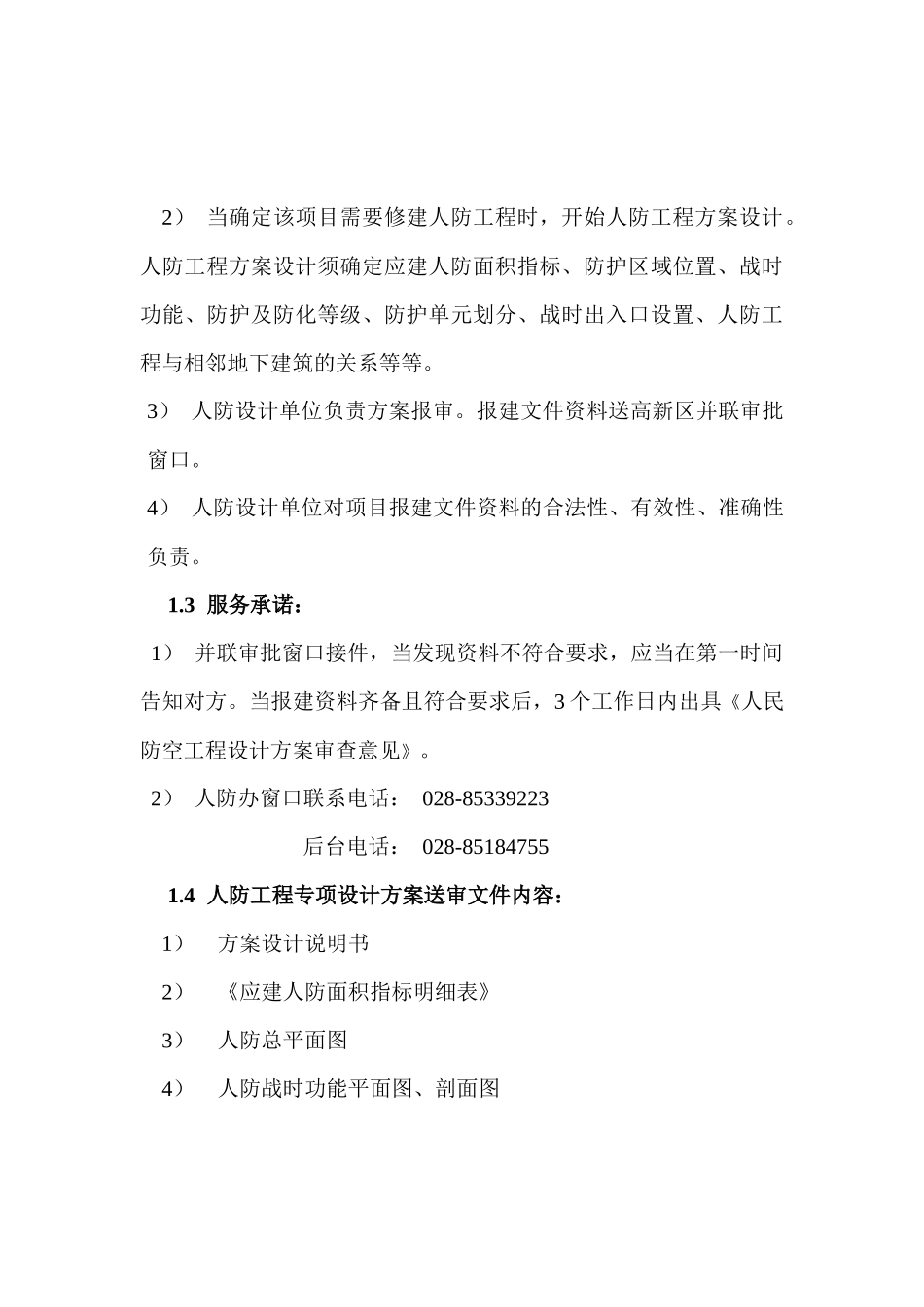

施工图设计阶段:建设单位落实有专业人防设计资质的设计单位与土建设计单位配合进行人防工程专业设计。四川省具备上述资质的设计单位有四川省城市建筑设计研究院(人防甲级专业设计资质,联系人吴青松 13982025221 )、成都市人防设计研究院(人防乙级专业设计资质)。方案审查阶段:高新区人防主管部门确定该项目是否应修建人防工程。应该修建人防工程的进入下一步程序。区人防办同意进行人防工程异地建设的,办理人防工程异地建设审批手续,项目在规划验收前核缴人防异地建设费。施工准备阶段:由专业人防设计单位进行图纸交底,人防办相关工作人员参加。建设单位落实具有四川省人防工程防护设备定点生产资质的企业进行特种防护设备采购和施工,四川省内具备相应资质的企业有四川宇顺人防设备有限公司、四川金星弘达机械设备有限公司、四川红帆特种设备工程有限公司、四川鹏锦民防工程设备有限公司、四川科志人防工程设备有限公司、四川绵阳国强特种门业有限公司、四川南方开创实业有限公司、四川泰吉特种设备制造安装有限公司等 9 家。施工阶段:人防防护区地板、墙体、顶板隐蔽前通知专业人防设计单位和高新区人防主管部门进行现场核实。施工总包单位应及时通知人防特种设备供应商进场配合施工。竣工验收阶段:建设单位报送竣工验收资料,组织人防工程竣工验收,人防主管部门参加。验收合格后人防主管部门核发人防工程验收意见书和人防工程竣工验收备案表,验收合格的人防工程建设单位免交人防异地建设费。施工图审查阶段:人防专业施工图设计完成后送高新区并联审批窗口进行审查。审查合格后核发图纸审查合格书。成都高新区人防工程建设流程图注:高新区人防办设在高新区规划建设局,高新区范围内涉及人防工程建设的相关规定由高新区人防 主 管部门负责解释。成都高新区建设项目人防工程报建须知一、人防工程专项设计方案审查1.1 准备资料序号资料名称数量备 注1《成都市人民防空工程方案审查概要表》1 份人防制式表格,可在高新区并联审批窗口领取。2通过规划部门审批的项目总平面图1 份有规划部门的审批意见和公章,复印件也可。3民用方案设计文件光盘1 套1) 通过规划部门审批的总平面图;2) 各栋建筑的首层平面图和剖面图;3) 防空地下室及相邻楼层地下室平面图和剖面图。4人防工程专项方案设计文件1 套1)方案设计图纸;2 ) 《 应 建 人 防 面 积 指 标 明 细表》;3)方案设计说明书。5人防方案设计光盘1...
