电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

监理工程师案例分析考试题VIP免费

监理工程师案例分析考试题_第1页
1/29
监理工程师案例分析考试题_第2页
2/29
监理工程师案例分析考试题_第3页
3/29

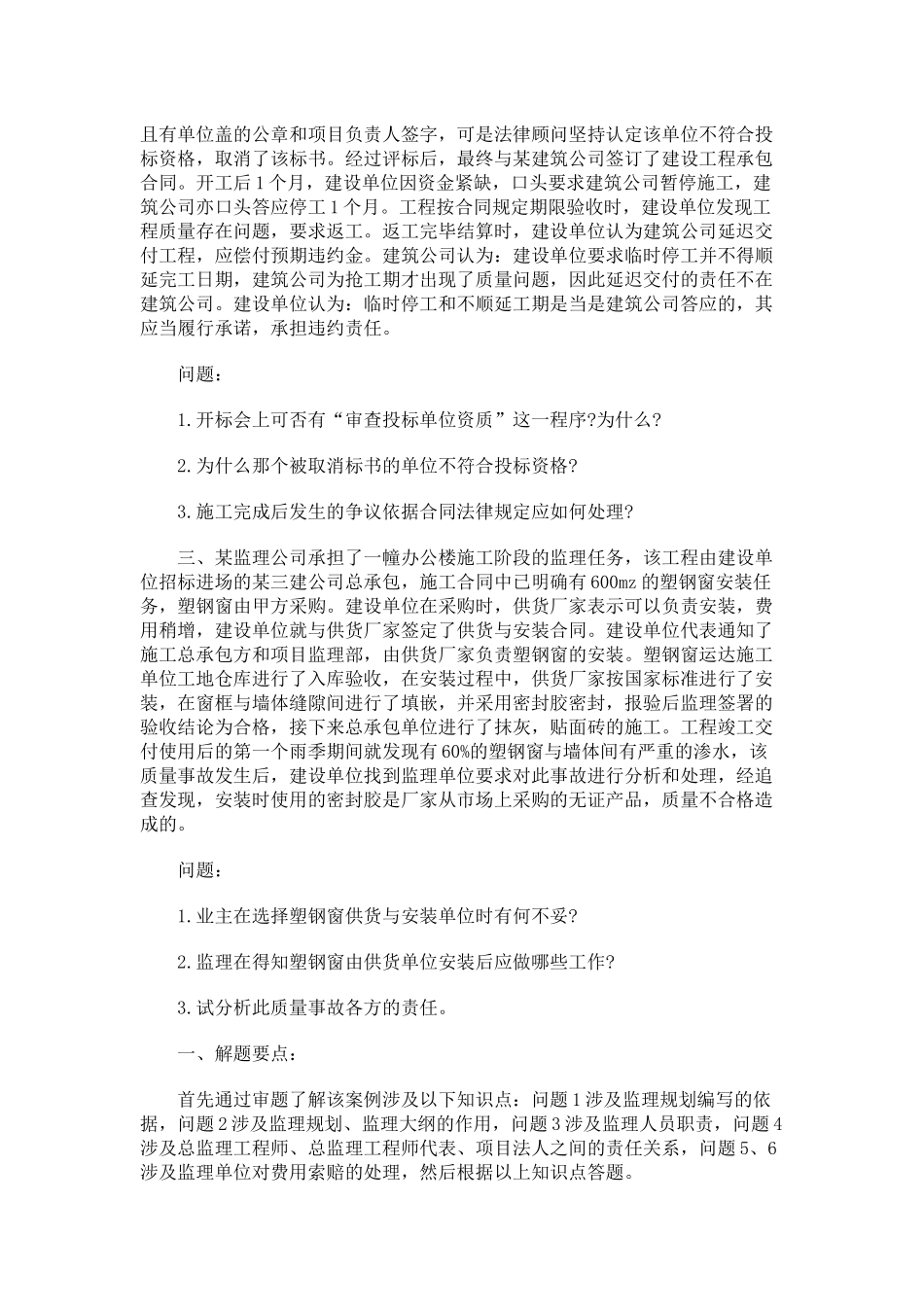

2010 年监理工程师案例分析考前练习题及答案 一、某工程建设单位分别与监理单位、施工单位签定了监理合同和工程承包合同。施工开始前,建设单位要求监理单位提交监理规划。但总监理工程师认为目前只有基础施工图,±0.000 以上设计单位尚未出施工图,不能进行监理规划的编写,于是拒绝建设单位要求。但建设单位急需该项目的监理规划,总监理工程师建议先用监理大纲代替,建设单位无奈同意了该作法。不久,设计单位送来±0.000 以上施工图,于是总监理工程师委托总监理工程师代表主持编写项目监理规划。开工后 1 个月,建设单位因资金紧缺,书面要求施工单位暂停施工。施工单位同意停工 1 个月,但要求建设单位赔偿因停工造成的损失,并在承包合同规定的期限内向项目监理机构提交了对建设单位的费用索赔意向通知书。 问题: 1.设计图纸不全是否影响监理规划的编写?编写监理规划的依据是什么? 2.监理规划与监理大纲的作用有何不同? 3.总监理工程师是否能委托总监理工程师代表主持编写项目监理规划?总监理工程师不能将哪些工作委托总监理工程师代表? 4.总监理工程师与总监理工程师代表之间、总监理工程师同该项目法人之间、总监理工程师代表同该项目法人之间的责任关系如何? 5.监理单位是否应受理施工单位提出的索赔?写出施工单位和总监理工程师处理索赔过程中应使用的相关表式。 6.监理单位处理费用索赔的依据是什么? 二、在某建设工程施工招标的开标大会上,除了到会的 10 家投标单位的有关人员外.招标办请来市公证处法律顾问参加大会。开标前,公证处顾问提出对各投标单位提交的资质进行审查。当时有人对这一程序提出质疑。在开标中,对一建筑公司的投标提出疑问,这个公司所提交的资质材料种类与份数齐全,且有单位盖的公章和项目负责人签字,可是法律顾问坚持认定该单位不符合投标资格,取消了该标书。经过评标后,最终与某建筑公司签订了建设工程承包合同。开工后 1 个月,建设单位因资金紧缺,口头要求建筑公司暂停施工,建筑公司亦口头答应停工 1 个月。工程按合同规定期限验收时,建设单位发现工程质量存在问题,要求返工。返工完毕结算时,建设单位认为建筑公司延迟交付工程,应偿付预期违约金。建筑公司认为:建设单位要求临时停工并不得顺延完工日期,建筑公司为抢工期才出现了质量问题,因此延迟交付的责任不在建筑公司。建设单位认为:临时停工和不顺延工期是当是建筑公司答应的,其应当履行承诺,承担违约责任。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

监理工程师案例分析考试题

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
