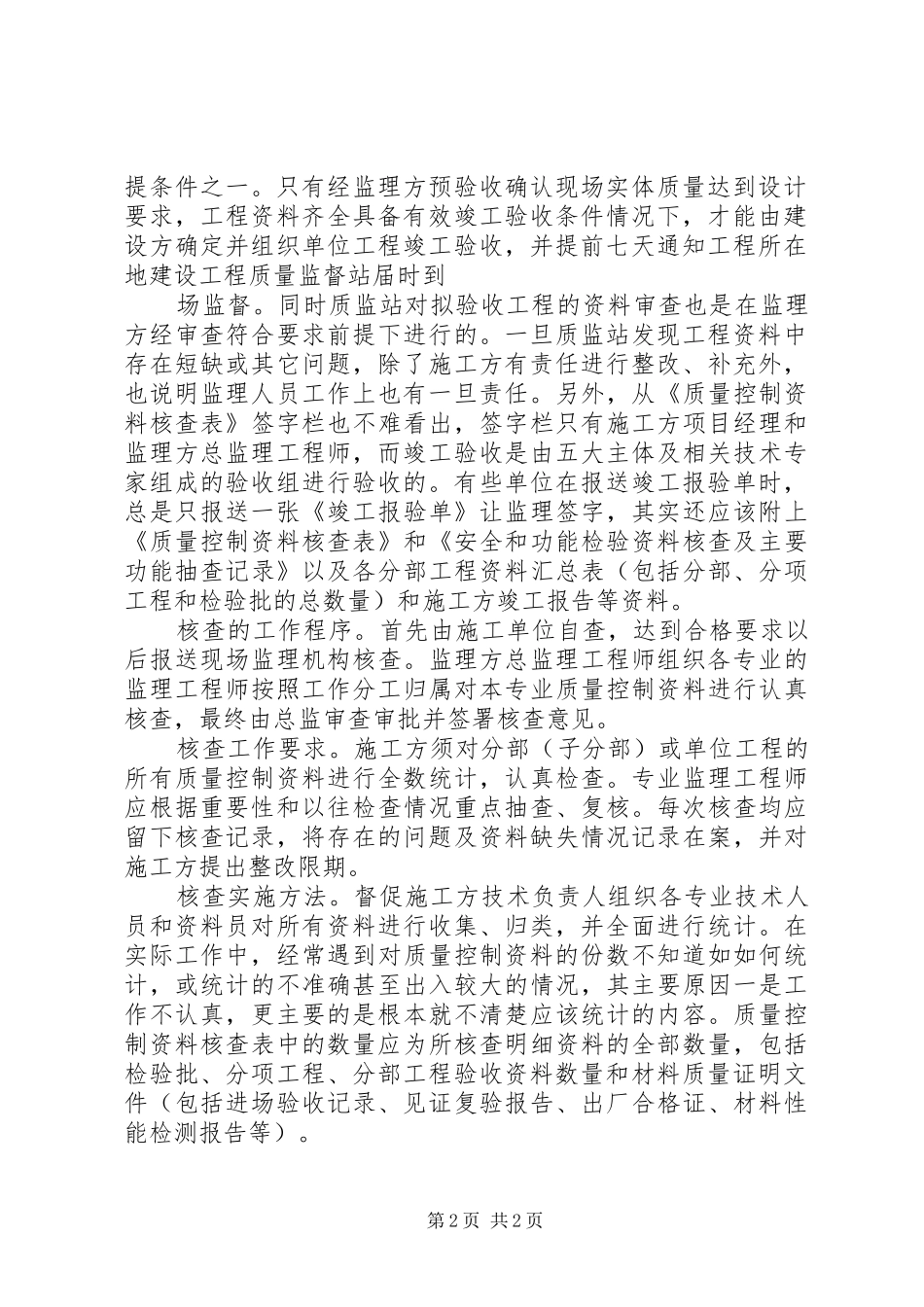

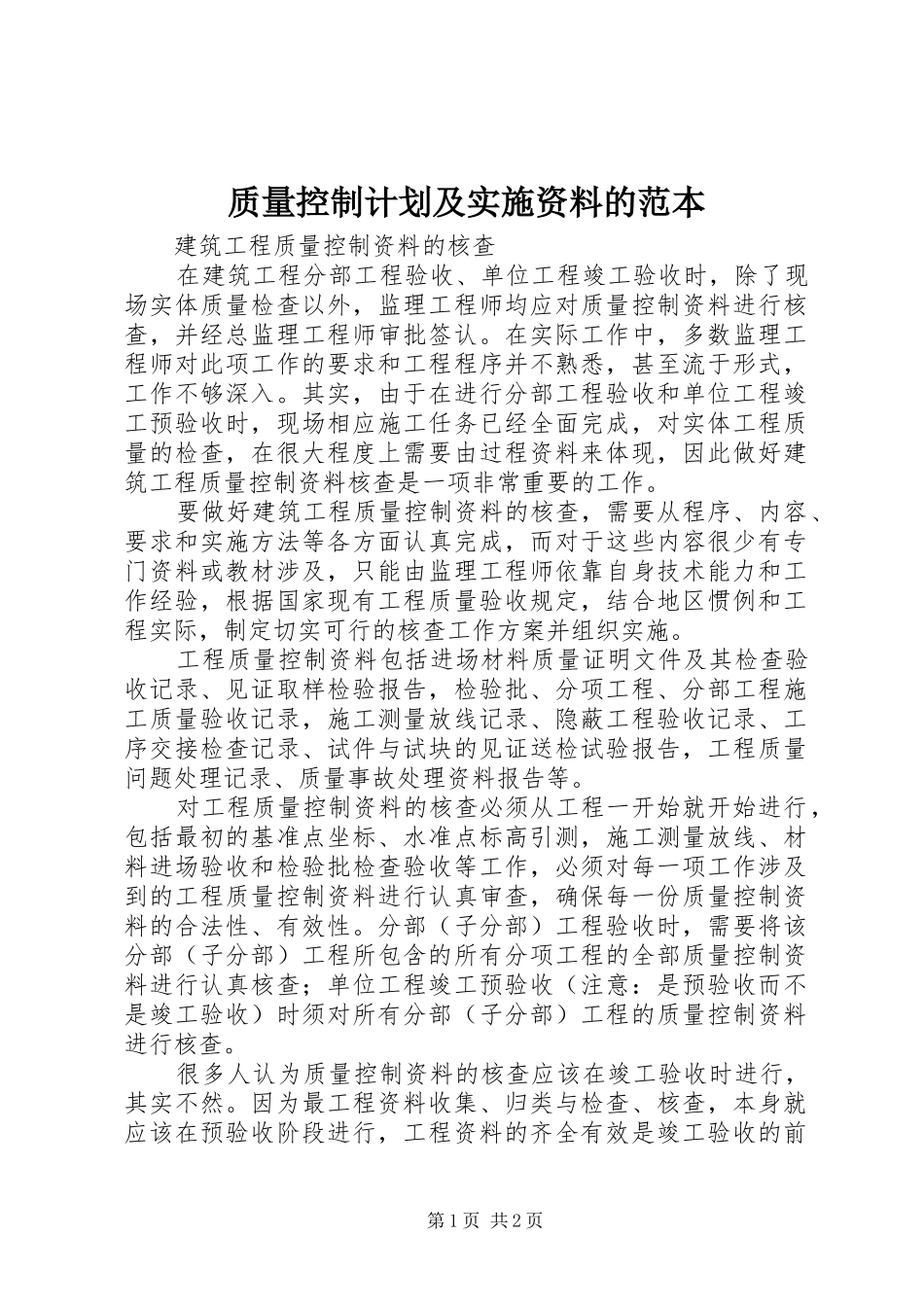

质量控制计划及实施资料的范本 建筑工程质量控制资料的核查 在建筑工程分部工程验收、单位工程竣工验收时,除了现场实体质量检查以外,监理工程师均应对质量控制资料进行核查,并经总监理工程师审批签认
在实际工作中,多数监理工程师对此项工作的要求和工程程序并不熟悉,甚至流于形式,工作不够深入
其实,由于在进行分部工程验收和单位工程竣工预验收时,现场相应施工任务已经全面完成,对实体工程质量的检查,在很大程度上需要由过程资料来体现,因此做好建筑工程质量控制资料核查是一项非常重要的工作
要做好建筑工程质量控制资料的核查,需要从程序、内容、要求和实施方法等各方面认真完成,而对于这些内容很少有专门资料或教材涉及,只能由监理工程师依靠自身技术能力和工作经验,根据国家现有工程质量验收规定,结合地区惯例和工程实际,制定切实可行的核查工作方案并组织实施
工程质量控制资料包括进场材料质量证明文件及其检查验收记录、见证取样检验报告,检验批、分项工程、分部工程施工质量验收记录,施工测量放线记录、隐蔽工程验收记录、工序交接检查记录、试件与试块的见证送检试验报告,工程质量问题处理记录、质量事故处理资料报告等
对工程质量控制资料的核查必须从工程一开始就开始进行,包括最初的基准点坐标、水准点标高引测,施工测量放线、材料进场验收和检验批检查验收等工作,必须对每一项工作涉及到的工程质量控制资料进行认真审查,确保每一份质量控制资料的合法性、有效性
分部(子分部)工程验收时,需要将该分部(子分部)工程所包含的所有分项工程的全部质量控制资料进行认真核查;单位工程竣工预验收(注意:是预验收而不是竣工验收)时须对所有分部(子分部)工程的质量控制资料进行核查
很多人认为质量控制资料的核查应该在竣工验收时进行,其实不然
因为最工程资料收集、归类与检查、核查,本身就应该在预验收阶段进行,工程资料的齐全有效是竣工验收的前第 1
