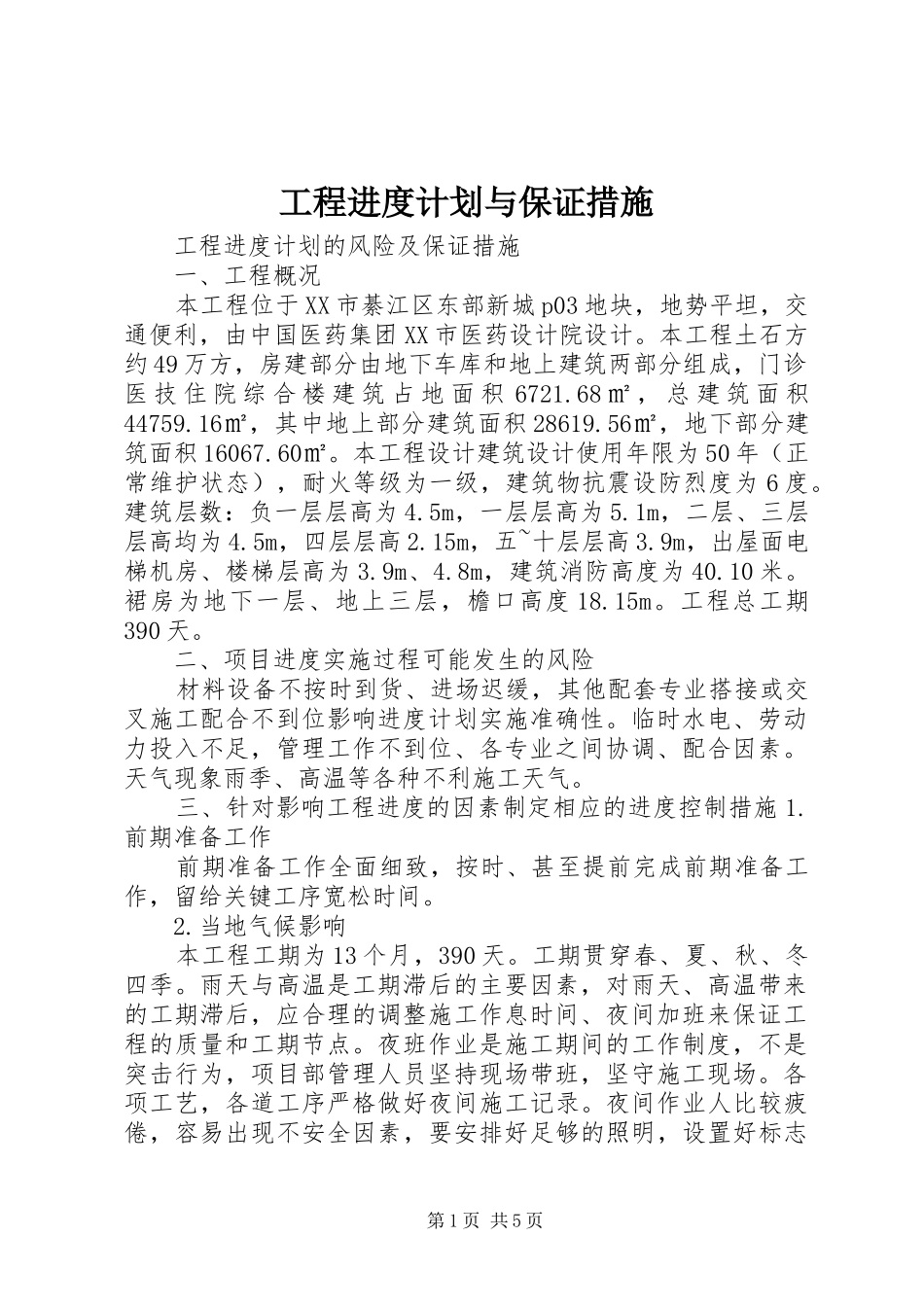

工程进度计划与保证措施 工程进度计划的风险及保证措施 一、工程概况 本工程位于 XX 市綦江区东部新城 p03 地块,地势平坦,交通便利,由中国医药集团 XX 市医药设计院设计
本工程土石方约 49 万方,房建部分由地下车库和地上建筑两部分组成,门诊医 技 住 院 综 合 楼 建 筑 占 地 面 积 6721
68 ㎡ , 总 建 筑 面 积44759
16㎡,其中地上部分建筑面积 28619
56㎡,地下部分建筑面积 16067
本工程设计建筑设计使用年限为 50 年(正常维护状态),耐火等级为一级,建筑物抗震设防烈度为 6 度
建筑层数:负一层层高为 4
5m,一层层高为 5
1m,二层、三层层高均为 4
5m,四层层高 2
15m,五~十层层高 3
9m,出屋面电梯机房、楼梯层高为 3
8m,建筑消防高度为 40
裙房为地下一层、地上三层,檐口高度 18
工程总工期390 天

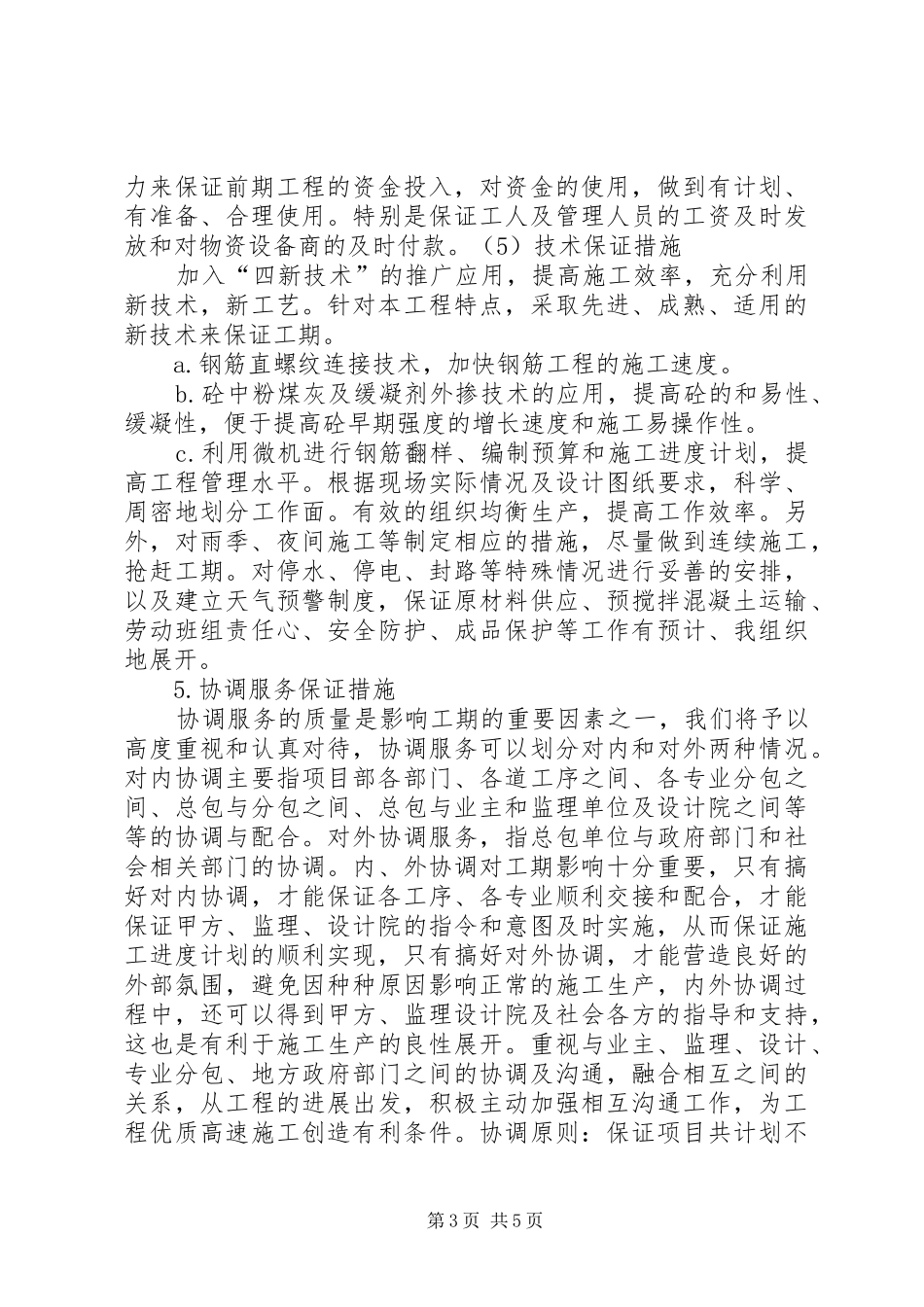

二、项目进度实施过程可能发生的风险 材料设备不按时到货、进场迟缓,其他配套专业搭接或交叉施工配合不到位影响进度计划实施准确性
临时水电、劳动力投入不足,管理工作不到位、各专业之间协调、配合因素
天气现象雨季、高温等各种不利施工天气

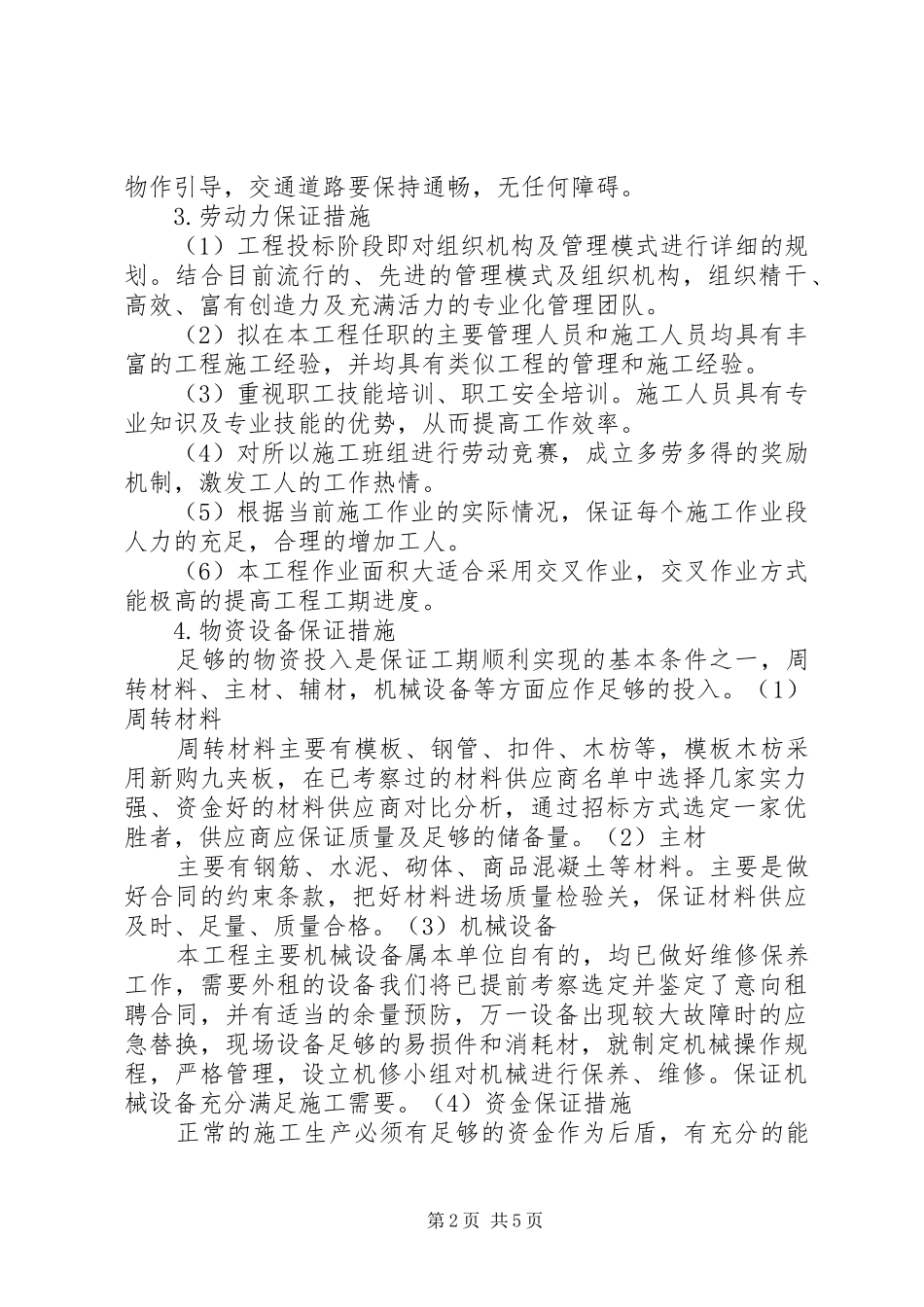

三、针对影响工程进度的因素制定相应的进度控制措施 1
前期准备工作 前期准备工作全面细致,按时、甚至提前完成前期准备工作,留给关键工序宽松时间
当地气候影响 本工程工期为 13 个月,390 天
工期贯穿春、夏、秋、冬四季
雨天与高温是工期滞后的主要因素,对雨天、高温带来的工期滞后,应合理的调整施工作息时间、夜间加班来保证工程的质量和工期节点
夜班作业是施工期间的工作制度,不是突击行为,项目部管理人员坚持现场带班,坚守施工现场
各项工艺,各道工序严格做好夜间施工记录
夜间作业人比较疲倦,容易出现不安全因素,要安排好足够的照
