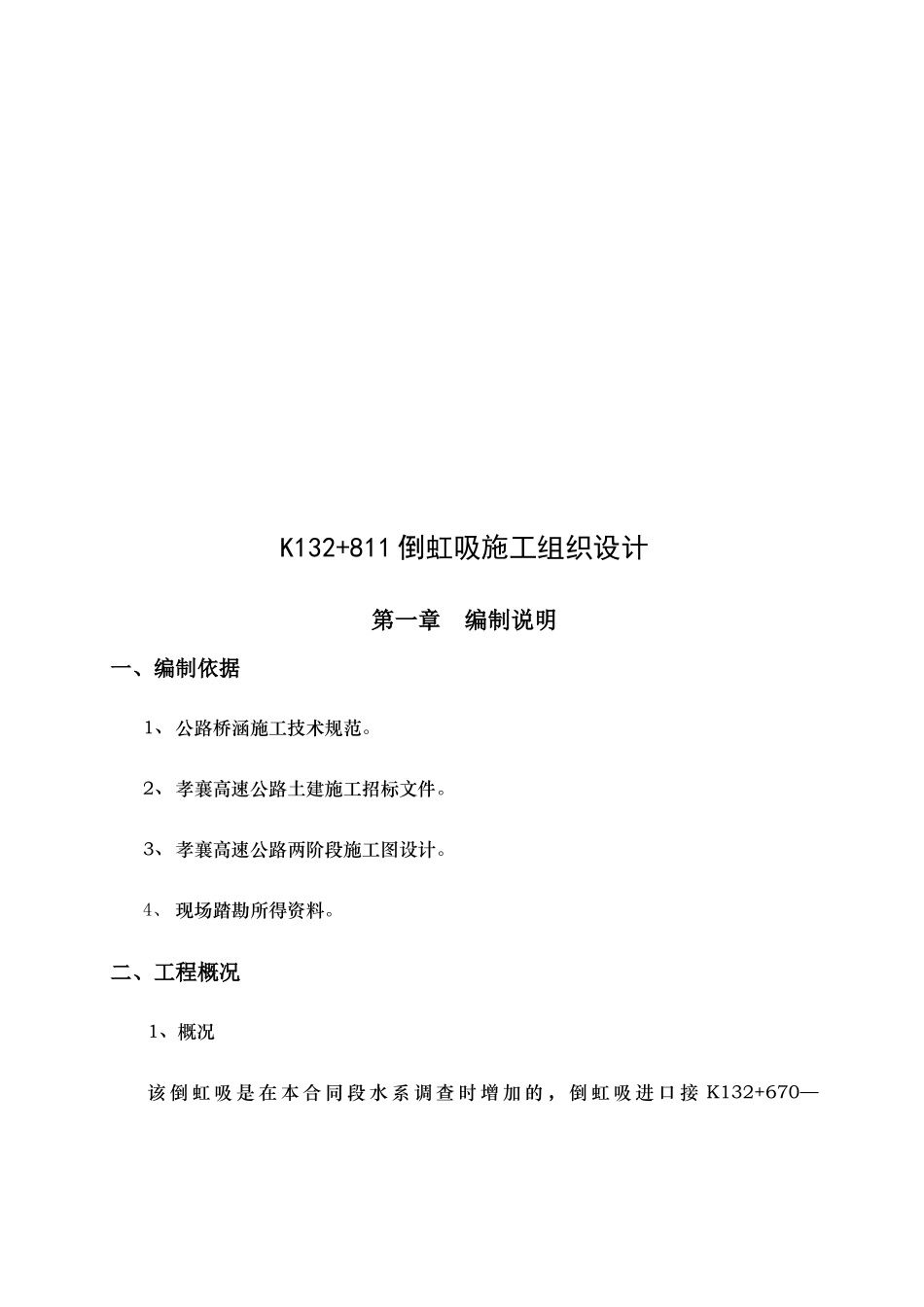

K132+811 倒虹吸施工组织设计第一章编制说明一、编制依据1、公路桥涵施工技术规范
2、孝襄高速公路土建施工招标文件
3、孝襄高速公路两阶段施工图设计
4、 现场踏勘所得资料

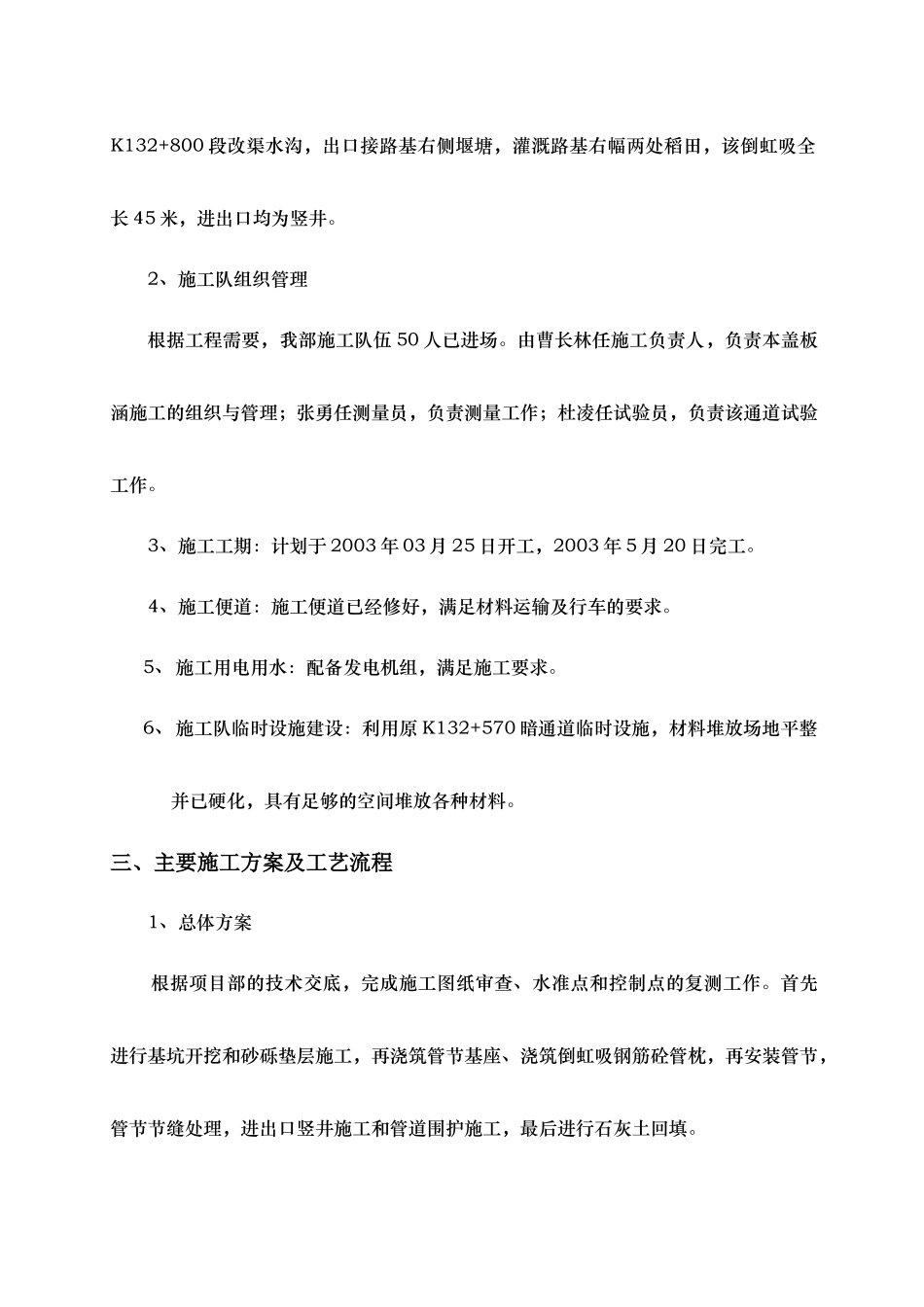

二、工程概况1、概况该 倒 虹 吸 是 在 本 合 同 段 水 系 调 查 时 增 加 的 , 倒 虹 吸 进 口 接 K132+670—K132+800 段改渠水沟,出口接路基右侧堰塘,灌溉路基右幅两处稻田,该倒虹吸全长 45 米,进出口均为竖井
2、施工队组织管理根据工程需要,我部施工队伍 50 人已进场
由曹长林任施工负责人,负责本盖板涵施工的组织与管理;张勇任测量员,负责测量工作;杜凌任试验员,负责该通道试验工作
3、施工工期:计划于 2003 年 03 月 25 日开工,2003 年 5 月 20 日完工
4、施工便道:施工便道已经修好,满足材料运输及行车的要求
5、施工用电用水:配备发电机组,满足施工要求
6、施工队临时设施建设:利用原 K132+570 暗通道临时设施,材料堆放场地平整并已硬化,具有足够的空间堆放各种材料
三、主要施工方案及工艺流程1、总体方案根据项目部的技术交底,完成施工图纸审查、水准点和控制点的复测工作
首先进行基坑开挖和砂砾垫层施工,再浇筑管节基座、浇筑倒虹吸钢筋砼管枕,再安装管节,管节节缝处理,进出口竖井施工和管道围护施工,最后进行石灰土回填

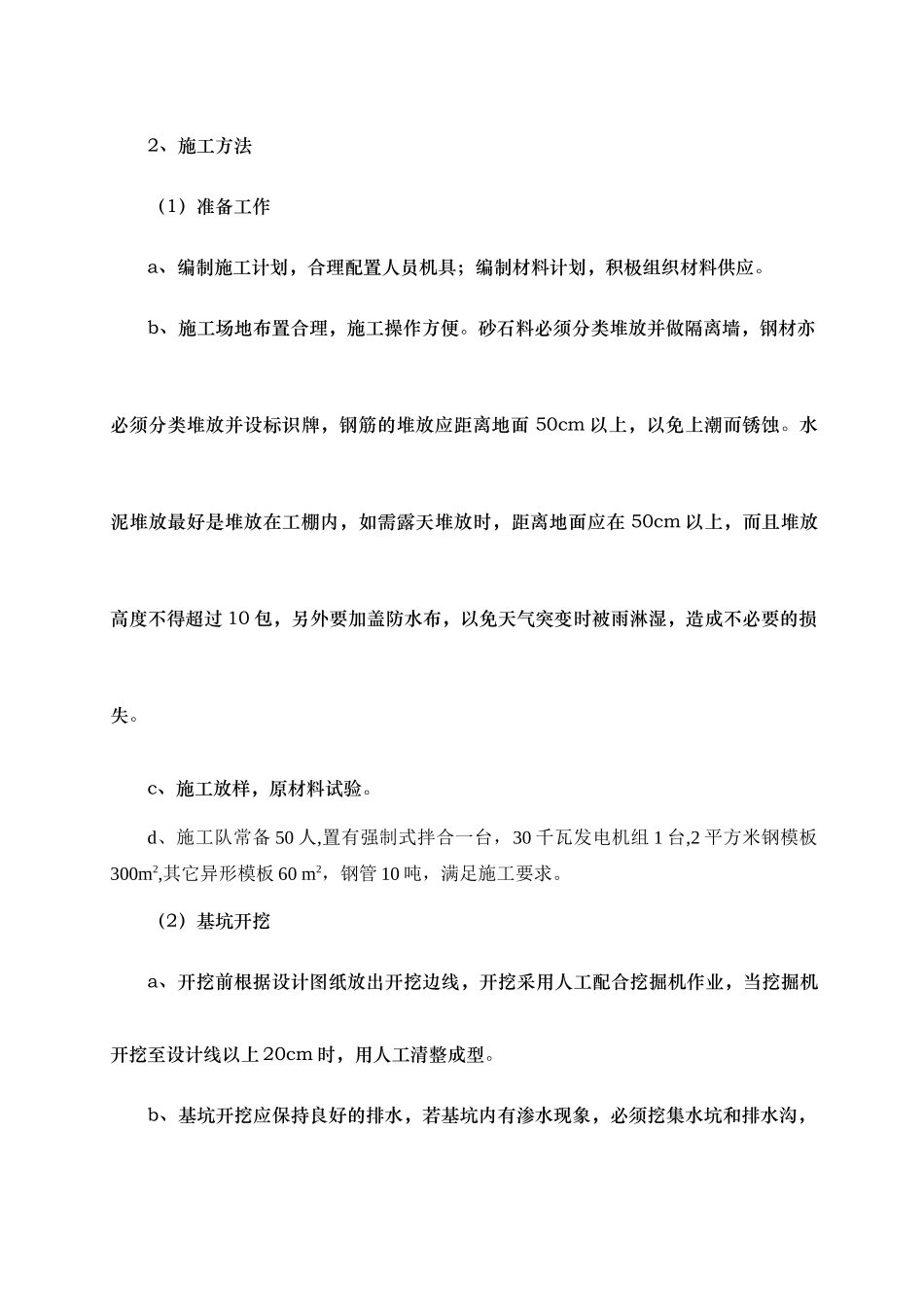

2、施工方法(1)准备工作a、编制施工计划,合理配置人员机具;编制材料计划,积极组织材料供应
b、施工场地布置合理,施工操作方便
砂石料必须分类堆放并做隔离墙,钢材亦必须分类堆放并设标识牌,钢筋的堆放应距离地面 50cm 以上,以免上潮而锈蚀
水泥堆放最好是堆放在工棚内,如需露天堆放时,距离地面应在 50cm 以上,而且堆放高度不得超过 10 包,另外要加盖防水布,以免天气突变时被雨淋湿,造成不必要的损失
c、施工放样,
