下载后可任意编辑建筑设备安装工作总结(多篇范文)与建筑设计 2024 年工作总结及 2024 年工作计划汇编建筑设备安装工作总结专业技术工作总结时间飞逝,从毕业后参加工作到现在已经有九年时间了,进入旷宇也快要两年了,在这段时间的工作过程中我不仅加深了对原来学习的知识理解,而且对以前书本中没有接触或接触不深的知识有了进一步的认识
工作以来,在单位领导的精心培育和教导下,通过自身的不断努力,无论是思想上、学习上还是工作上,都取得了长足的进展和巨大的收获
在此期间,我主要参加锅炉辅机安装工作
锅炉辅机指锅炉附属机械设备,主要包含磨煤机,给煤机,风机,引风机,返料风机,炉排,除渣机械等
下面我总结一下两年来我对辅机部分风机安装的大体理解:1、基础验收及处理(1)基础移交时,应提交工序交接记录和基础复测记录
基础外观应标明标高、中心线等标记
(2)对基础外观进行检查不得有裂纹、蜂窝、空洞、露筋等现象

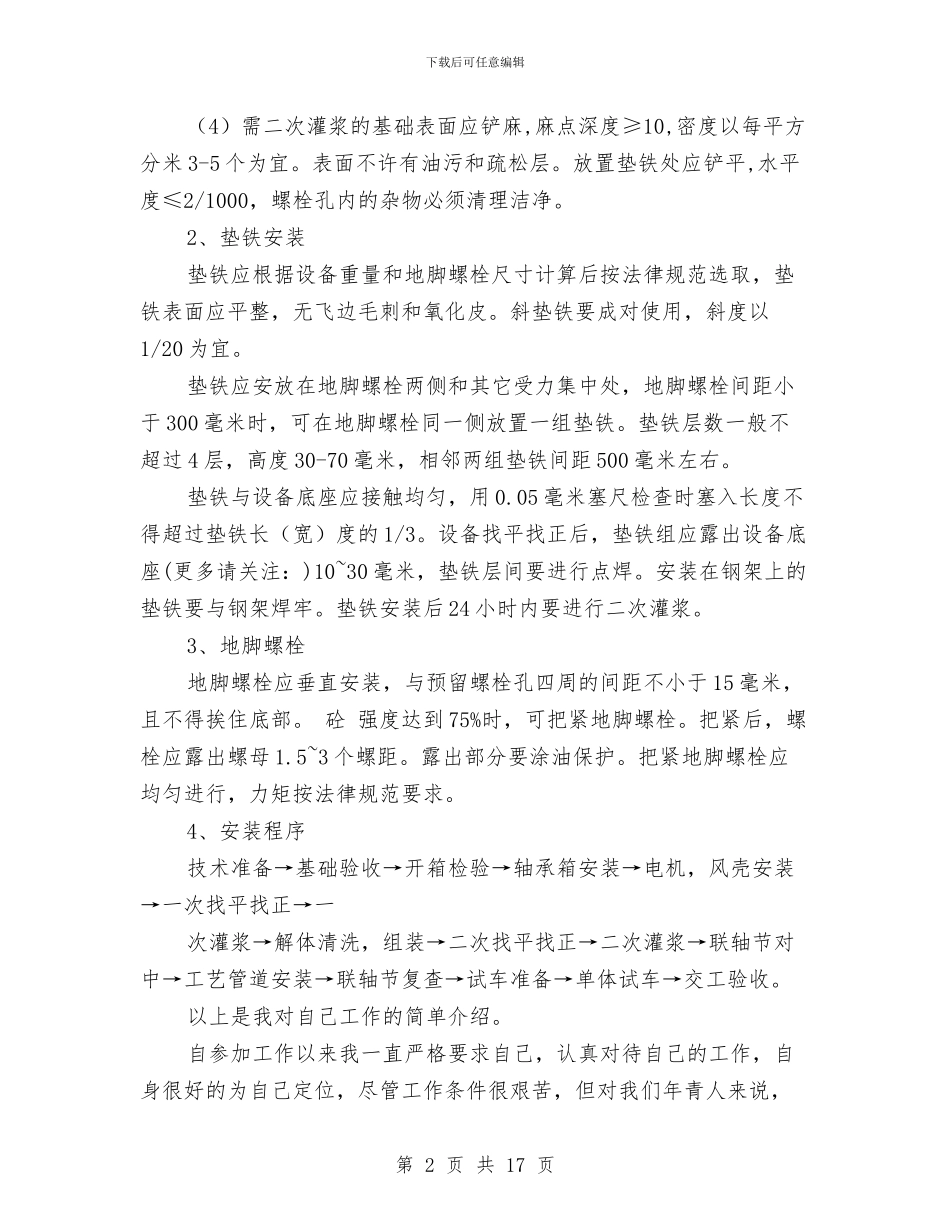

(3)按土建交工图和设备安装图对基础尺寸进行复检:(单位均为毫米) a:基础纵横轴线±20标高 0,-20b:基础上平面水平度≤5/1000全长≤10c:竖向偏差≤5/1000全长≤20d:预埋地脚螺栓标高 0-20中心距±2e预留地脚螺栓孔中心位置±10深度 0-20孔壁垂直度≤10 第 1 页 共 17 页下载后可任意编辑(4)需二次灌浆的基础表面应铲麻,麻点深度≥10,密度以每平方分米 3-5 个为宜
表面不许有油污和疏松层
放置垫铁处应铲平,水平度≤2/1000,螺栓孔内的杂物必须清理洁净
2、垫铁安装垫铁应根据设备重量和地脚螺栓尺寸计算后按法律规范选取,垫铁表面应平整,无飞边毛刺和氧化皮
斜垫铁要成对使用,斜度以1/20 为宜
垫铁应安放在地脚螺栓两侧和其它受力集中处,地脚螺栓间距小于 300 毫米时,可在地脚螺栓同一侧放置一组垫铁
垫铁层数一般不超过
