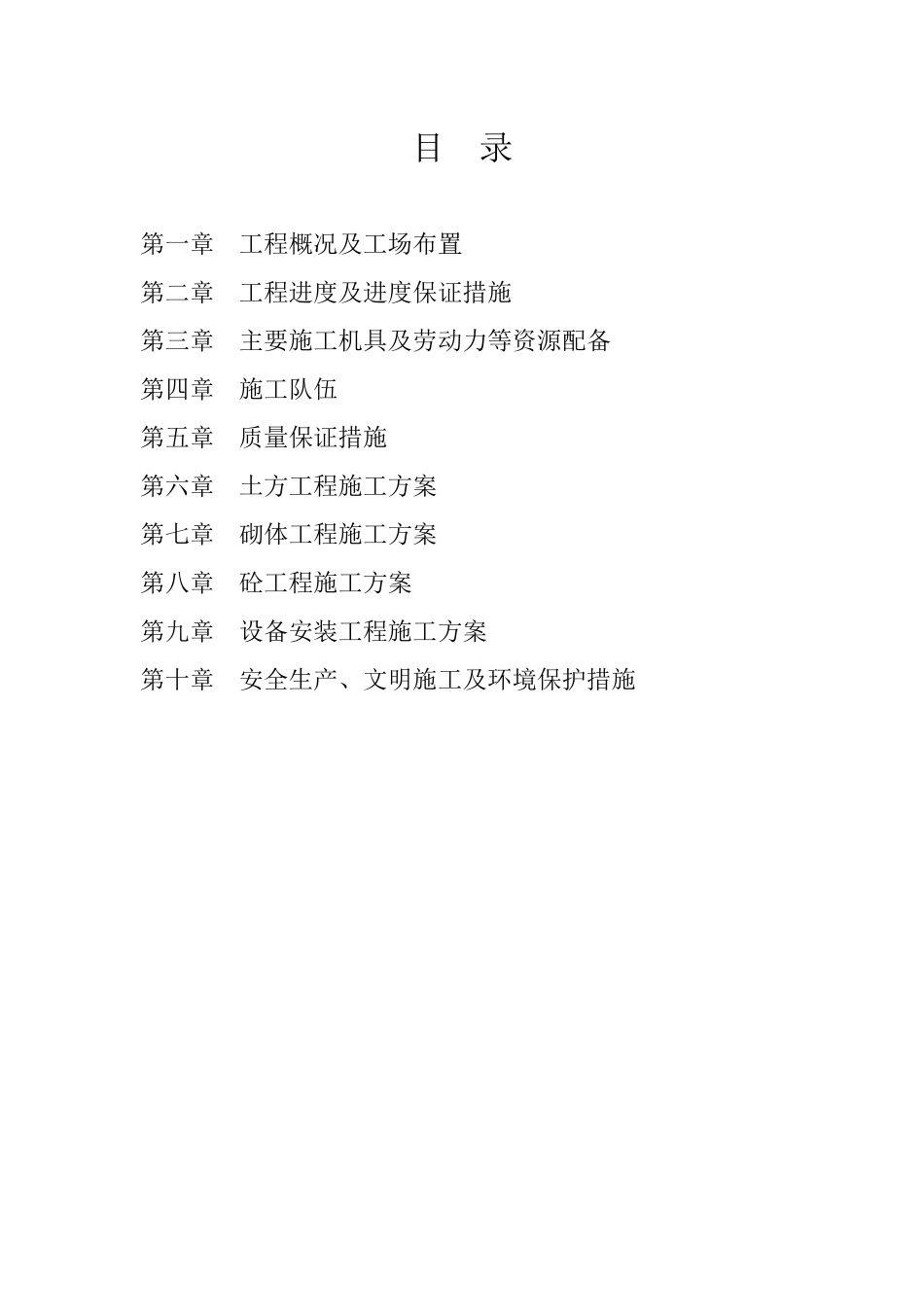

目 录第一章工程概况及工场布置第二章工程进度及进度保证措施第三章主要施工机具及劳动力等资源配备第四章施工队伍第五章质量保证措施第六章土方工程施工方案第七章砌体工程施工方案第八章砼工程施工方案第九章设备安装工程施工方案第十章安全生产、文明施工及环境保护措施第一章 工程概况及工场布置第一节 工程概况及水文地质条件1、工程概况2、水文气象3、地形地貌及区域地质简况第二节 工场布置1、 布置原则施工总布置方案遵循“紧凑实用、方便施工、方便生活、经济合理、易于管理、安全可靠”的原则进行布置,具体如下:(1)施工总体规划用地不超过发包人提供的施工用地范围。(2)施工道路充分利用已有干道,各临时设施尽量在施工现场布置或紧靠交通干道布置,尽量减少支道的数量和长度。(3)采取相对集中、方便施工的原则布置临时设施,临时设施尽量与永久设施相结合。(4)在满足施工需要的前提下,尽量节约施工用地,减少临时设施占地,减少征地范围,减少对环境造成不良影响。2、布置总体规划由于本工程分布较为发散,拟在建阳镇设置项目经理部和生活区,原料及各加工厂就近施工现场布置,具体如下(总平面布置见附图):(1)仓库五金仓库设置在生活区内,搭设房屋 2 间。(2)砂石料堆场砂石料场布置在施工坝东侧,为了保证砂石材料的质量、防止砂石材料污染,砂、石堆场范围场地平整压实后浇筑 10cm 混凝土地坪,并在场地四周设置排水沟。各档料之间砌挡墙隔离。混凝土生产所用骨料按需求倒运供应。(3)木工加工场木工加工场布置在施工坝附近,并搭设木工加工用房 3 间,配备木工加工机械二套,主要用于建筑物异形木模板的制作、对销螺栓的配制,大量的施工用钢模板均在现场堆放、整理。加工场四周布设铁丝网围封,内部设置排水系统及消防系统。(4)钢筋加工场钢筋加工场布置在施工坝附近,并搭设钢筋加工用房 3 间,主要用于钢筋加工,钢筋原材料、加工后的半成品钢筋的现场堆放、整理。加工场四周布设铁丝网围封,内部设置排水系统及消防系统。第二章工程进度及进度保证措施第一节工程总进度计划本工程计划 2011 年 11 月 15 日开工,2012 年 3 月 31 日前完工。具体施工进度计划安排见附图(施工总进度计划横道图)。第二节工程进度保证措施1、组织机构的保证措施(1)工程施工前,项目经理须与总公司签订“责任书”,项目部各级主要管理负责人,也要按其职责划分,层层签订“责任书”,明确项目部各级...
