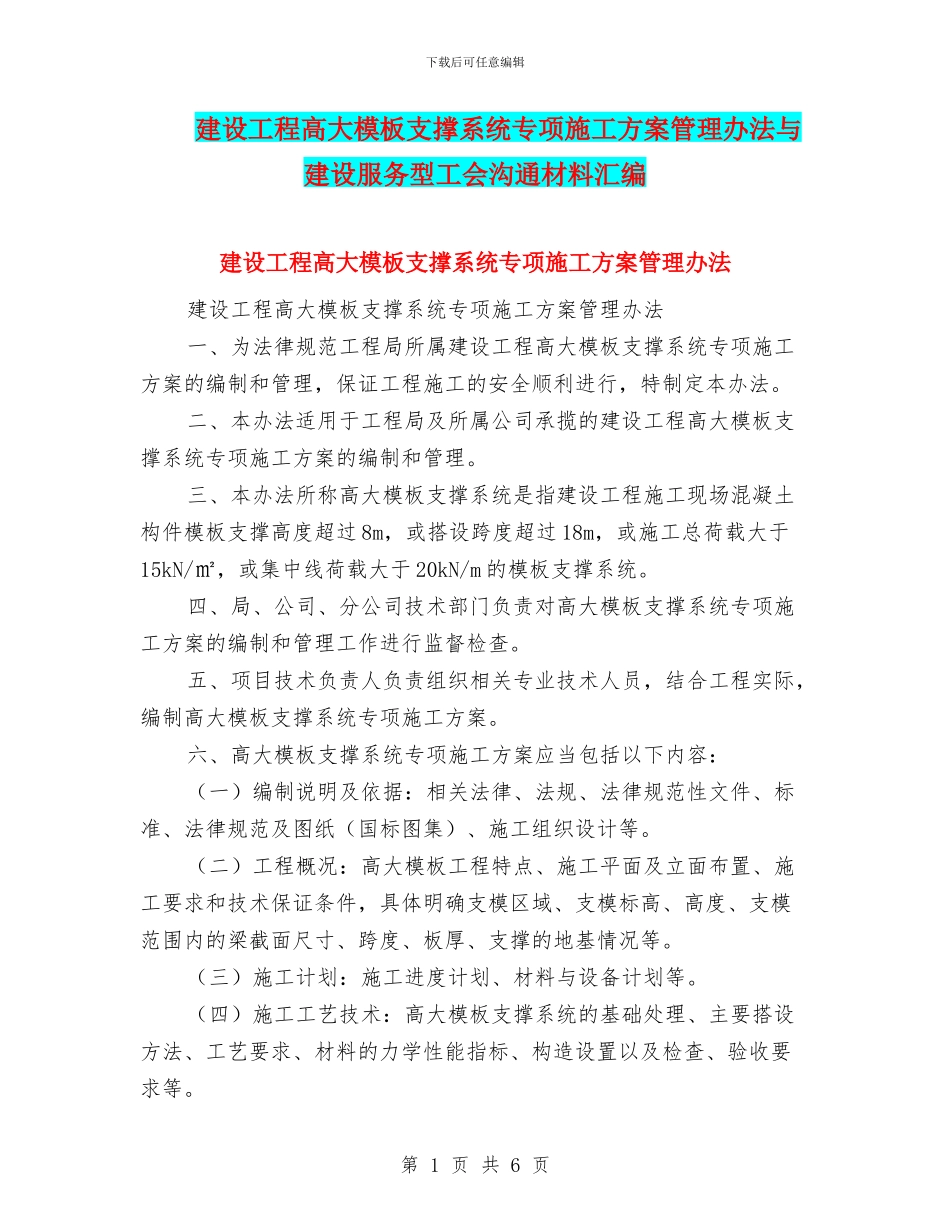

下载后可任意编辑建设工程高大模板支撑系统专项施工方案管理办法与建设服务型工会沟通材料汇编建设工程高大模板支撑系统专项施工方案管理办法建设工程高大模板支撑系统专项施工方案管理办法一、为法律规范工程局所属建设工程高大模板支撑系统专项施工方案的编制和管理,保证工程施工的安全顺利进行,特制定本办法
二、本办法适用于工程局及所属公司承揽的建设工程高大模板支撑系统专项施工方案的编制和管理
三、本办法所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过 8m,或搭设跨度超过 18m,或施工总荷载大于15kN/㎡,或集中线荷载大于 20kN/m 的模板支撑系统
四、局、公司、分公司技术部门负责对高大模板支撑系统专项施工方案的编制和管理工作进行监督检查
五、项目技术负责人负责组织相关专业技术人员,结合工程实际,编制高大模板支撑系统专项施工方案
六、高大模板支撑系统专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、法律规范性文件、标准、法律规范及图纸(国标图集)、施工组织设计等
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等
(三)施工计划:施工进度计划、材料与设备计划等
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等

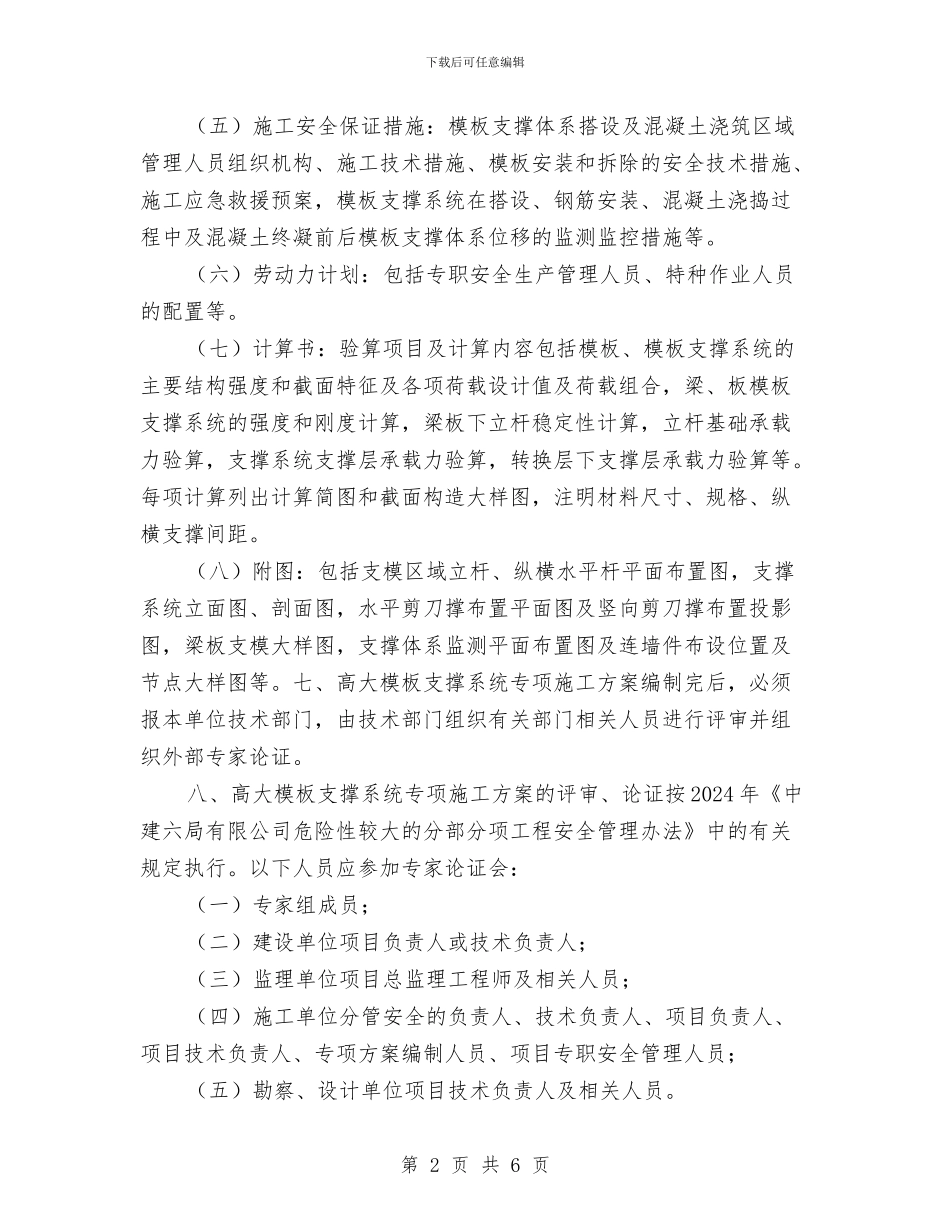

第 1 页 共 6 页下载后可任意编辑(五)施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等
(六)劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等
(七)计算书:验算项目及
