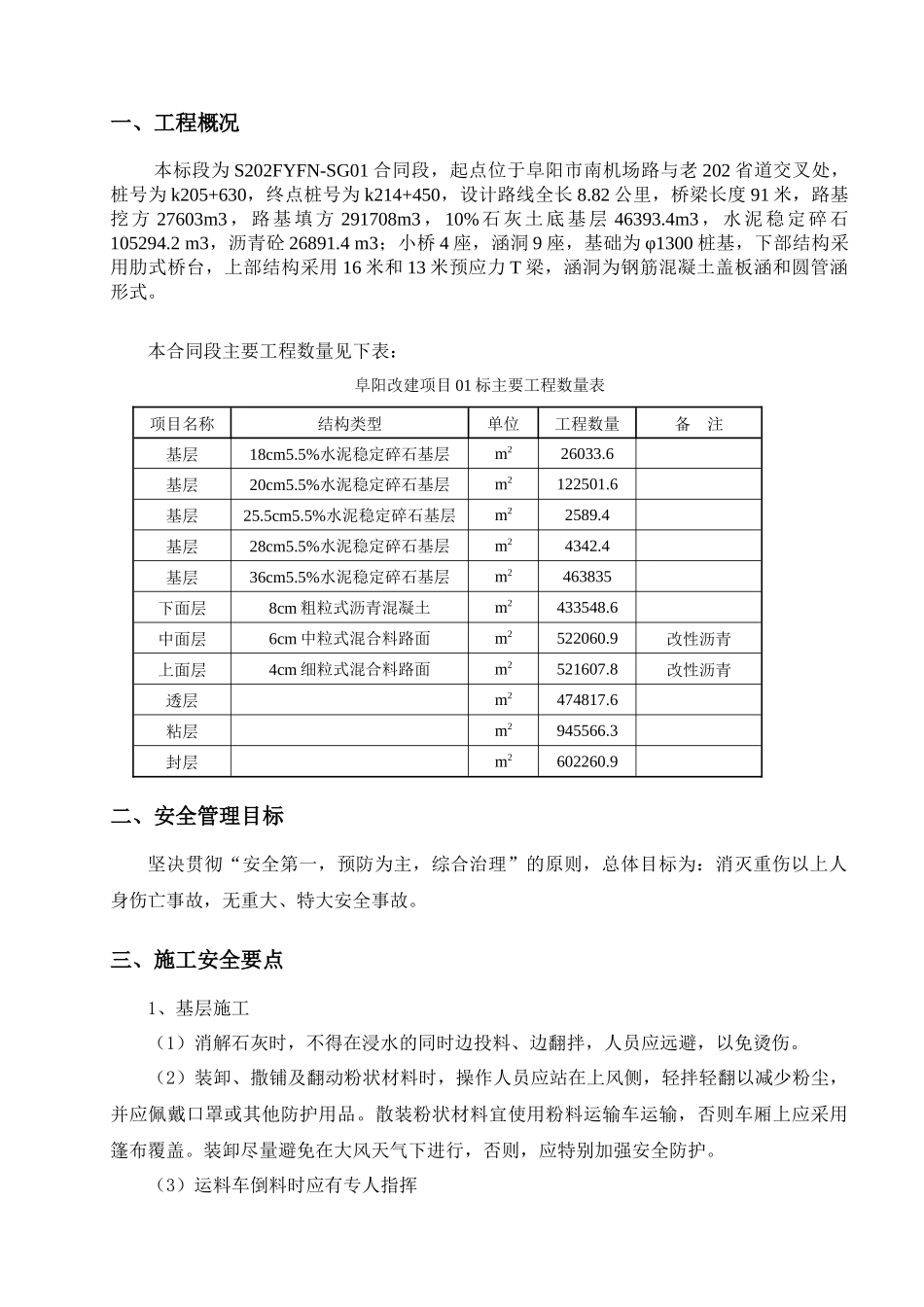

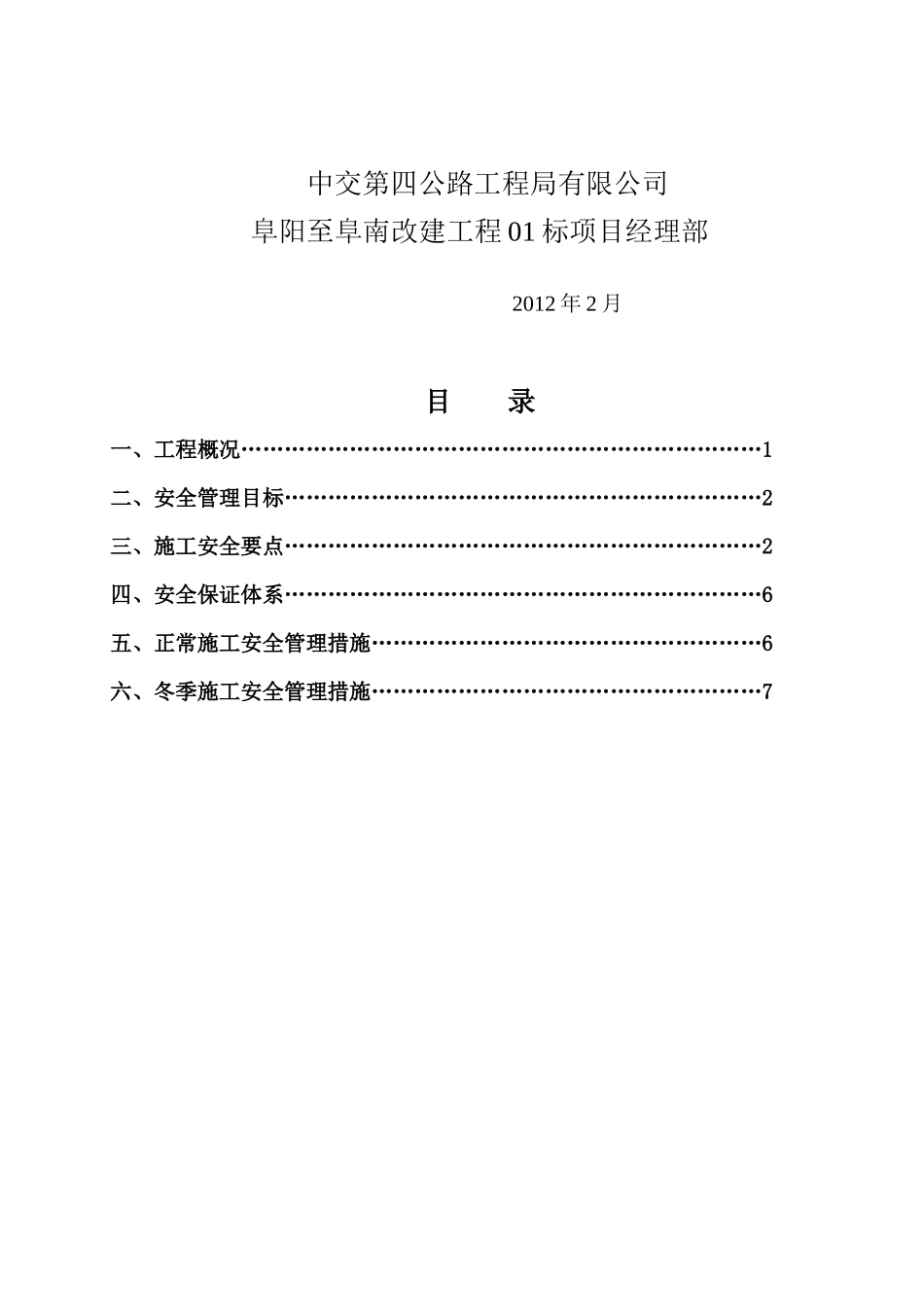

202 省道阜阳至阜南改建工程01 标路面施工安全专项方案编制:宋日礼审核:崔长中签发:吴宏斌 中交第四公路工程局有限公司阜阳至阜南改建工程 01 标项目经理部2012 年 2 月目 录一、工程概况………………………………………………………………1二、安全管理目标…………………………………………………………2三、施工安全要点…………………………………………………………2四、安全保证体系…………………………………………………………6五、正常施工安全管理措施………………………………………………6六、冬季施工安全管理措施………………………………………………7一、工程概况本标段为 S202FYFN-SG01 合同段,起点位于阜阳市南机场路与老 202 省道交叉处,桩号为 k205+630,终点桩号为 k214+450,设计路线全长 8.82 公里,桥梁长度 91 米,路基挖方 27603m3 ,路基填方 291708m3 , 10% 石灰土底基层 46393.4m3 ,水泥稳定碎石105294.2 m3,沥青砼 26891.4 m3;小桥 4 座,涵洞 9 座,基础为 φ1300 桩基,下部结构采用肋式桥台,上部结构采用 16 米和 13 米预应力 T 梁,涵洞为钢筋混凝土盖板涵和圆管涵形式。本合同段主要工程数量见下表:阜阳改建项目 01 标主要工程数量表项目名称结构类型单位工程数量备 注基层18cm5.5%水泥稳定碎石基层m226033.6基层20cm5.5%水泥稳定碎石基层m2122501.6基层25.5cm5.5%水泥稳定碎石基层m22589.4基层28cm5.5%水泥稳定碎石基层m24342.4基层36cm5.5%水泥稳定碎石基层m2463835下面层8cm 粗粒式沥青混凝土m2433548.6中面层6cm 中粒式混合料路面m2522060.9 改性沥青上面层4cm 细粒式混合料路面m2521607.8改性沥青透层m2474817.6粘层m2945566.3封层m2602260.9二、安全管理目标坚决贯彻“安全第一,预防为主,综合治理”的原则,总体目标为:消灭重伤以上人身伤亡事故,无重大、特大安全事故。三、施工安全要点1、基层施工(1)消解石灰时,不得在浸水的同时边投料、边翻拌,人员应远避,以免烫伤。(2)装卸、撒铺及翻动粉状材料时,操作人员应站在上风侧,轻拌轻翻以减少粉尘,并应佩戴口罩或其他防护用品。散装粉状材料宜使用粉料运输车运输,否则车厢上应采用篷布覆盖。装卸尽量避免在大风天气下进行,否则,应特别加强安全防护。(3)运料车倒料时应有专人指挥2、沥青路面施工(1)沥青操作人员均应进行体检,凡患有结膜炎、皮肤病及对沥青过敏反应者,...
