第一章 工程概况及编制依据1.工程概况1.1 工程简介该工程占地面积约 60000m2,总建筑面积约 40000 m2,厂房约20000 m2,彩印大楼约 17000 m2

本次发包的工程内容为消防工程(室内、室外消火栓;火灾自动报警系统)2.编制依据(1)消防安装工程招标文件;(2)xxxx(苏州)有限公司消防安装工程设计图;(3)建设部颁发的《建设工程施工现场管理规定》;(4)苏州市当地政府颁布的有关法规;(5)现场和周边的实际踏勘情况;(6)采用的主要规范及标准目录:《建筑给水排水及采暖工程施工质量验收规范》(GB50303-2002);《建筑电气工程施工质量验收规范》(GB50303-2002); 《火灾自动报警系统施工及验收规范》(GB50166-92); 《 建筑设备安装分项工程施工工艺标准》; 《自动喷水灭火系统施工及验收规范》GB50261; 中华人民共和国现行的有关标准图集
工程招标文件所要求的其它相关标准规范
3.施工机械及劳动力计划3.1 施工机械准备 根据施工进度安排,组织施工机械的进场,确保施工的正常进行
针对本工程的工程量、工期,拟配置如下的主要机械设备(表3-1)

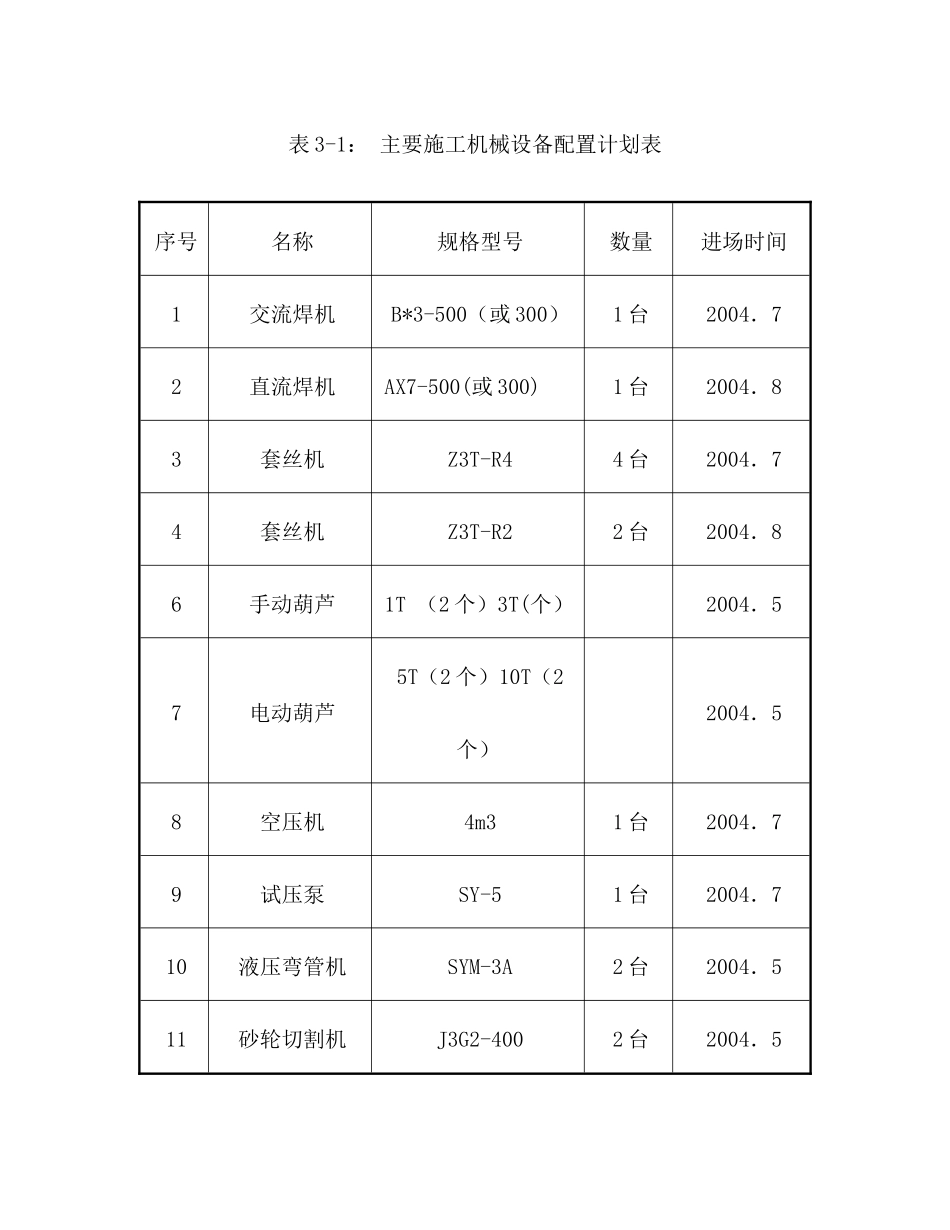

表 3-1: 主要施工机械设备配置计划表序号名称规格型号数量进场时间1交流焊机B*3-500(或 300)1 台2004.72直流焊机AX7-500(或 300)1 台2004.83套丝机Z3T-R44 台2004.74套丝机Z3T-R22 台2004.86手动葫芦1T (2 个)3T(个) 2004.57电动葫芦5T(2 个)10T(2个) 2004.58空压机4m31 台2004.79试压泵SY-51 台2004.710液压弯管机SYM-3A2 台2004.511砂轮切割机J3G2-4002 台2004.53.2 劳动力计划3.2.1 劳动力保证措施(1)根据确定的现场管理机构建
