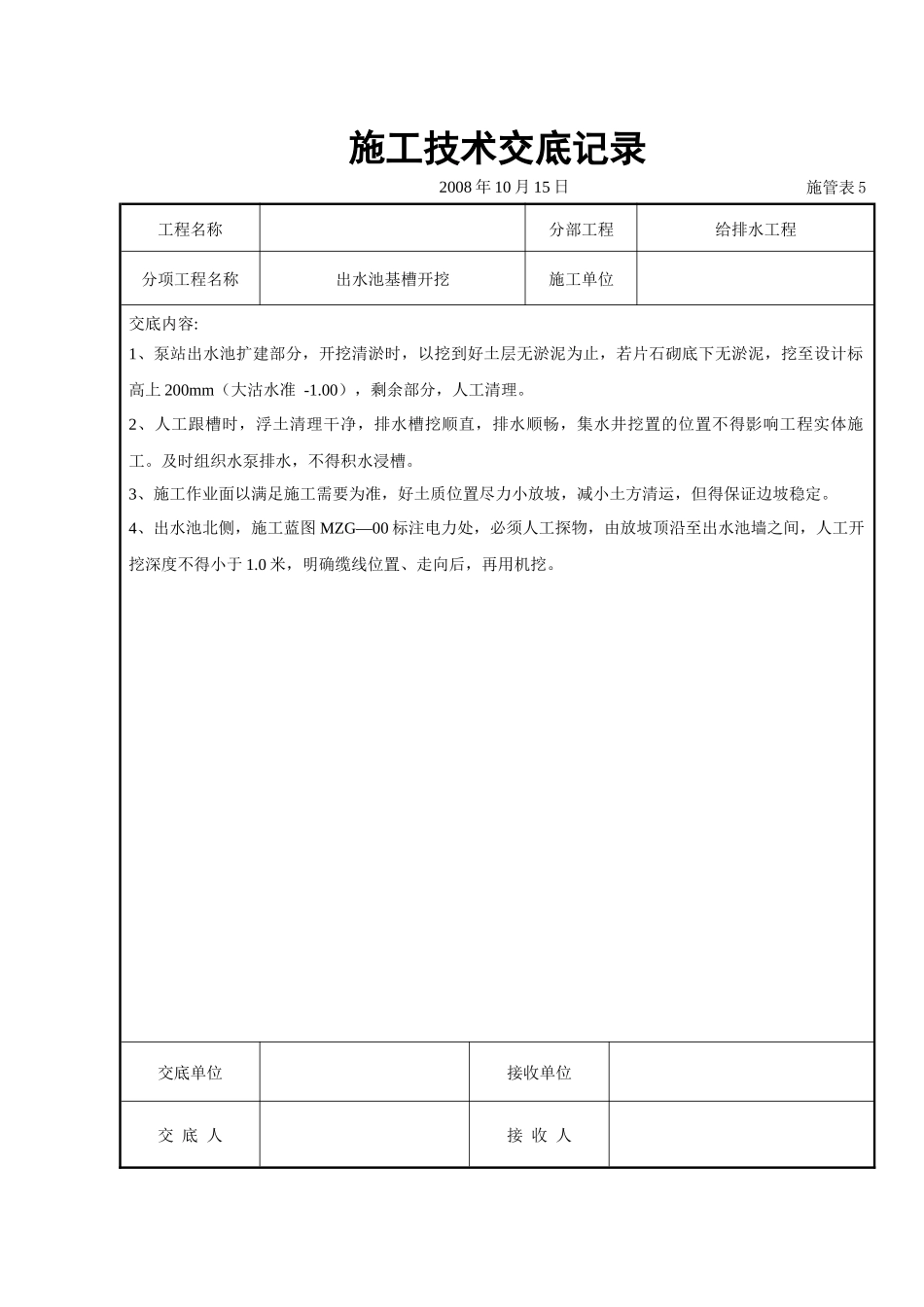

施工技术交底记录2008 年 10 月 15 日施管表 5工程名称分部工程给排水工程分项工程名称出水池基槽开挖施工单位交底内容:1、泵站出水池扩建部分,开挖清淤时,以挖到好土层无淤泥为止,若片石砌底下无淤泥,挖至设计标高上 200mm(大沽水准 -1.00),剩余部分,人工清理。2、人工跟槽时,浮土清理干净,排水槽挖顺直,排水顺畅,集水井挖置的位置不得影响工程实体施工。及时组织水泵排水,不得积水浸槽。3、施工作业面以满足施工需要为准,好土质位置尽力小放坡,减小土方清运,但得保证边坡稳定。4、出水池北侧,施工蓝图 MZG—00 标注电力处,必须人工探物,由放坡顶沿至出水池墙之间,人工开挖深度不得小于 1.0 米,明确缆线位置、走向后,再用机挖。交底单位接收单位交 底 人接 收 人单位工程施工质量技术交底卡工程名称: 分部工程给排水工程施 工 项 目 部位:给水管道安装施工单位1 给水管槽不得超挖,如发生超挖严禁用土回填,如遇地基问题应进行处理后才能铺设管道,沟槽在管道接口处应预留工作位置,沟槽完工后不得受水浸泡,沟槽允许偏差要求同雨、污水沟槽。2 承插给水管道铺设质量必须符合下列要求:2.1 接口严密坚固,经水压试验合格;2.2 平面位置和纵断高程准确;2.3 地基和管件、闸门等的支墩坚固稳定;2.4 保持管内清洁,经冲洗消毒,化验水质合格;3 铸铁管铺设前应进行裂纹的严格检查,不合格者不得使用。承口内部及插口外部过厚的沥青、铸砂等应予以铲除并清刷干净,稳管后应用麻绳或草绳将接口塞严。4 铸铁管铺设的质量标准,中心线允许偏差为 20mm,承口和插口对口间距及环形间隙应符合有关规定。管道接口种类有填油麻、填胶圈、填石棉水泥、填膨胀水泥砂浆、灌铅、法兰柔口等,各种接口应符合设计要求及规范规定。5 预应力钢筋混凝土管应具出厂合格证及符合质量要求,胶圈外观检查同铸铁管胶圈的要求,内环径为插口外径的 0.87-0.93 倍,截面直径以压缩率35%-45%为宜。6 接口处应挖工作坑,接口前应将承口内部和插口外部的泥土脏物清刷干净,套胶圈应无扭曲现象。7 顶、拉设备应事先经设计和计算,顶、拉速度应配合胶圈滚入情况进行调整,管子接口完成以后应即在管底两侧适当塞土,以使管身稳定。不妨碍继续安装的管段,应及时进行胸腔填土。8 预应力钢筋混凝土管铺设质量标准:8.1 管道中心线允许偏差 20mm;8.2 插口插入承口长度允许偏差±5mm;8.3 胶圈滚至插口小台;9 钢管安...
