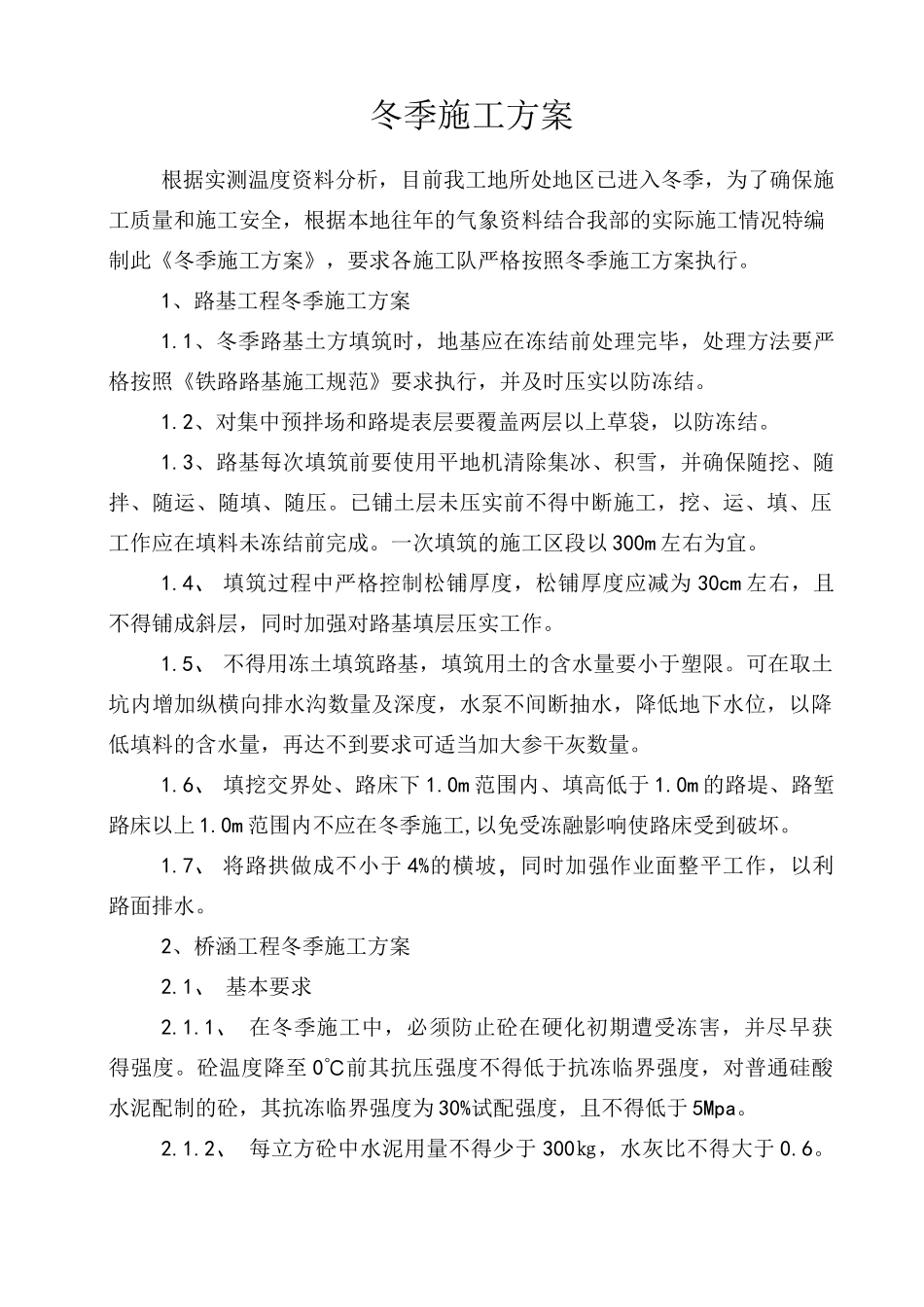

冬季施工方案根据实测温度资料分析,目前我工地所处地区已进入冬季,为了确保施工质量和施工安全,根据本地往年的气象资料结合我部的实际施工情况特编制此《冬季施工方案》,要求各施工队严格按照冬季施工方案执行
1、路基工程冬季施工方案1
1、冬季路基土方填筑时,地基应在冻结前处理完毕,处理方法要严格按照《铁路路基施工规范》要求执行,并及时压实以防冻结
2、对集中预拌场和路堤表层要覆盖两层以上草袋,以防冻结
3、路基每次填筑前要使用平地机清除集冰、积雪,并确保随挖、随拌、随运、随填、随压
已铺土层未压实前不得中断施工,挖、运、填、压工作应在填料未冻结前完成
一次填筑的施工区段以 300m 左右为宜
4、 填筑过程中严格控制松铺厚度,松铺厚度应减为 30cm 左右,且不得铺成斜层,同时加强对路基填层压实工作
5、 不得用冻土填筑路基,填筑用土的含水量要小于塑限
可在取土坑内增加纵横向排水沟数量及深度,水泵不间断抽水,降低地下水位,以降低填料的含水量,再达不到要求可适当加大参干灰数量
6、 填挖交界处、路床下 1
0m 范围内、填高低于 1
0m 的路堤、路堑路床以上 1
0m 范围内不应在冬季施工,以免受冻融影响使路床受到破坏
7、 将路拱做成不小于 4%的横坡,同时加强作业面整平工作,以利路面排水
2、桥涵工程冬季施工方案2
1、 基本要求2
1、 在冬季施工中,必须防止砼在硬化初期遭受冻害,并尽早获得强度
砼温度降至 0℃前其抗压强度不得低于抗冻临界强度,对普通硅酸水泥配制的砼,其抗冻临界强度为 30%试配强度,且不得低于 5Mpa

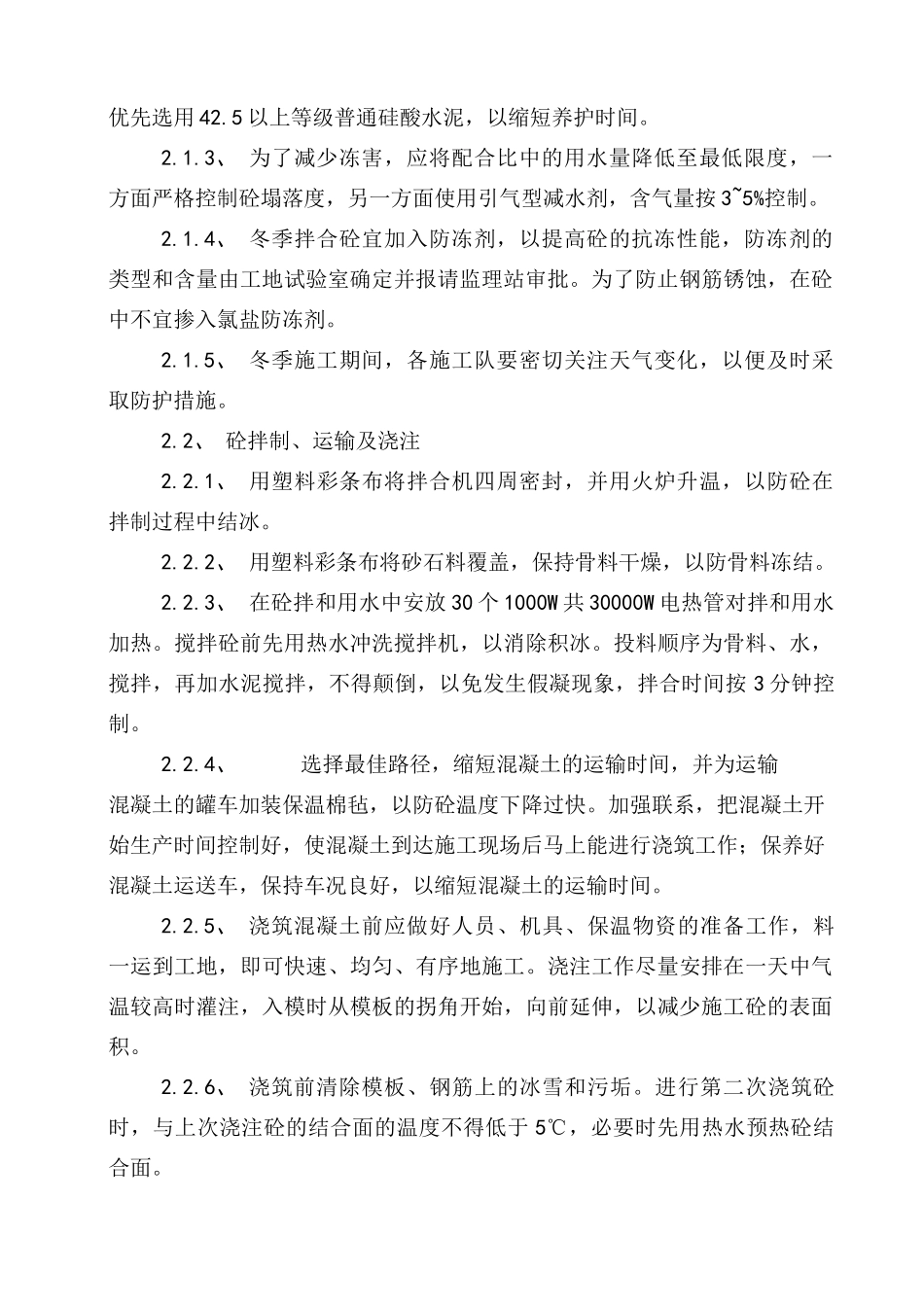

2、 每立方砼中水泥用量不得少于 300㎏,水灰比不得大于 0
优先选用 42
5 以上等级普通硅酸水泥,以缩短养护时间

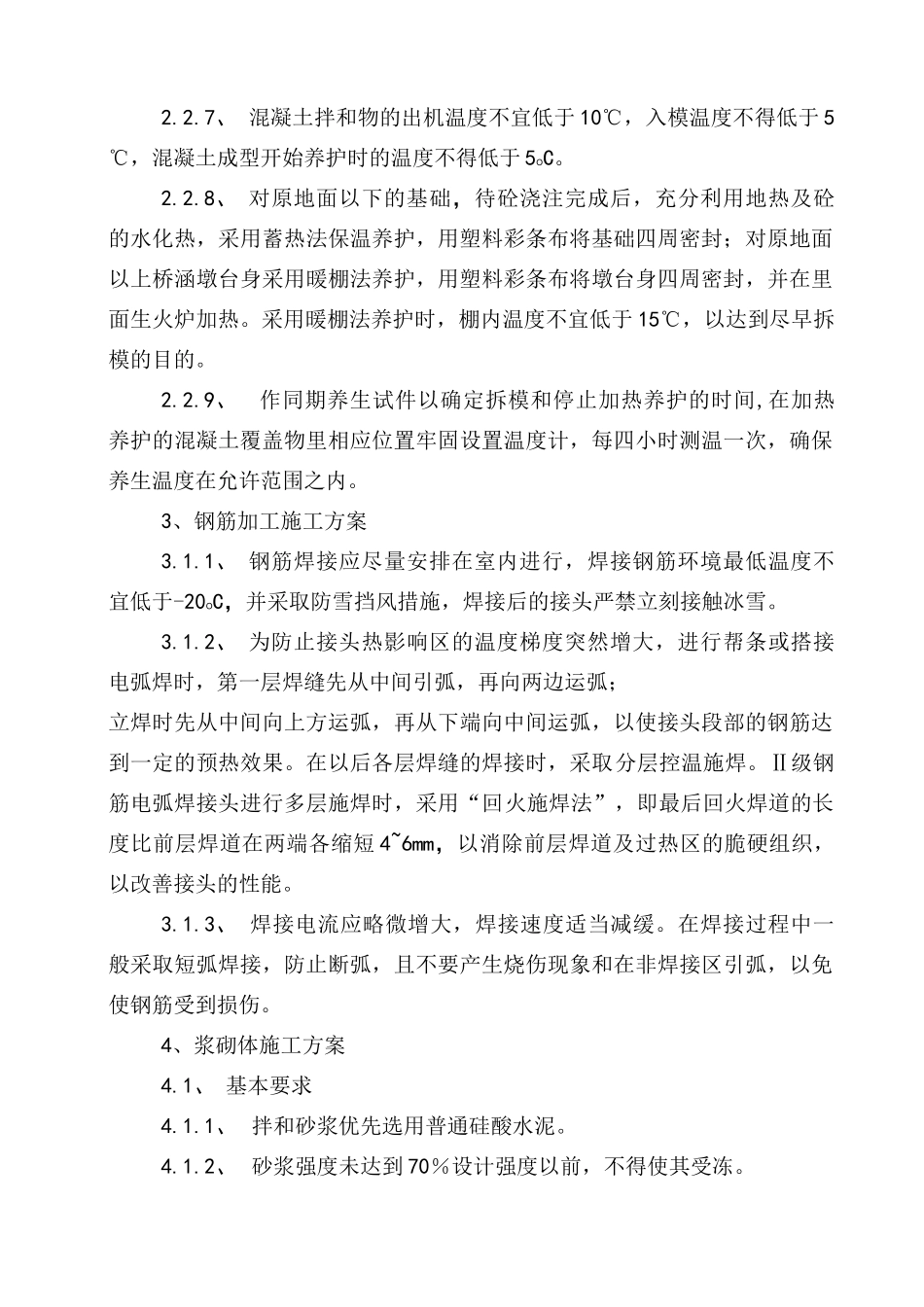

3、 为了减少冻害,应将配合比中的用水量降低至最低限度,一方面严格控制砼塌落度,另一
