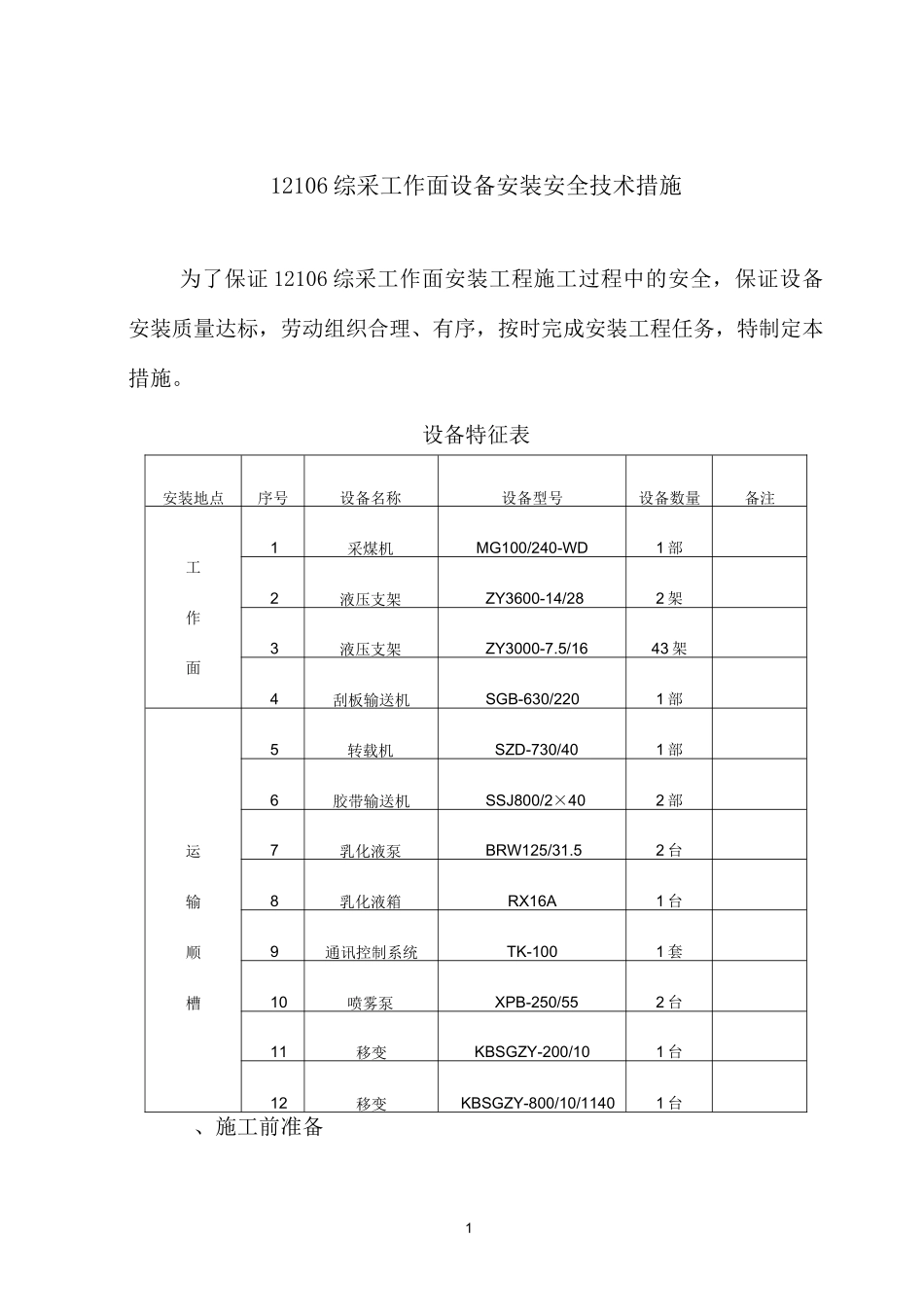

112106 综采工作面设备安装安全技术措施为了保证 12106 综采工作面安装工程施工过程中的安全,保证设备安装质量达标,劳动组织合理、有序,按时完成安装工程任务,特制定本措施
设备特征表安装地点序号设备名称设备型号设备数量备注1采煤机MG100/240-WD1 部工2液压支架ZY3600-14/282 架作3液压支架ZY3000-7
5/1643 架面4刮板输送机SGB-630/2201 部5转载机SZD-730/401 部6胶带输送机SSJ800/2×402 部运7乳化液泵BRW125/31

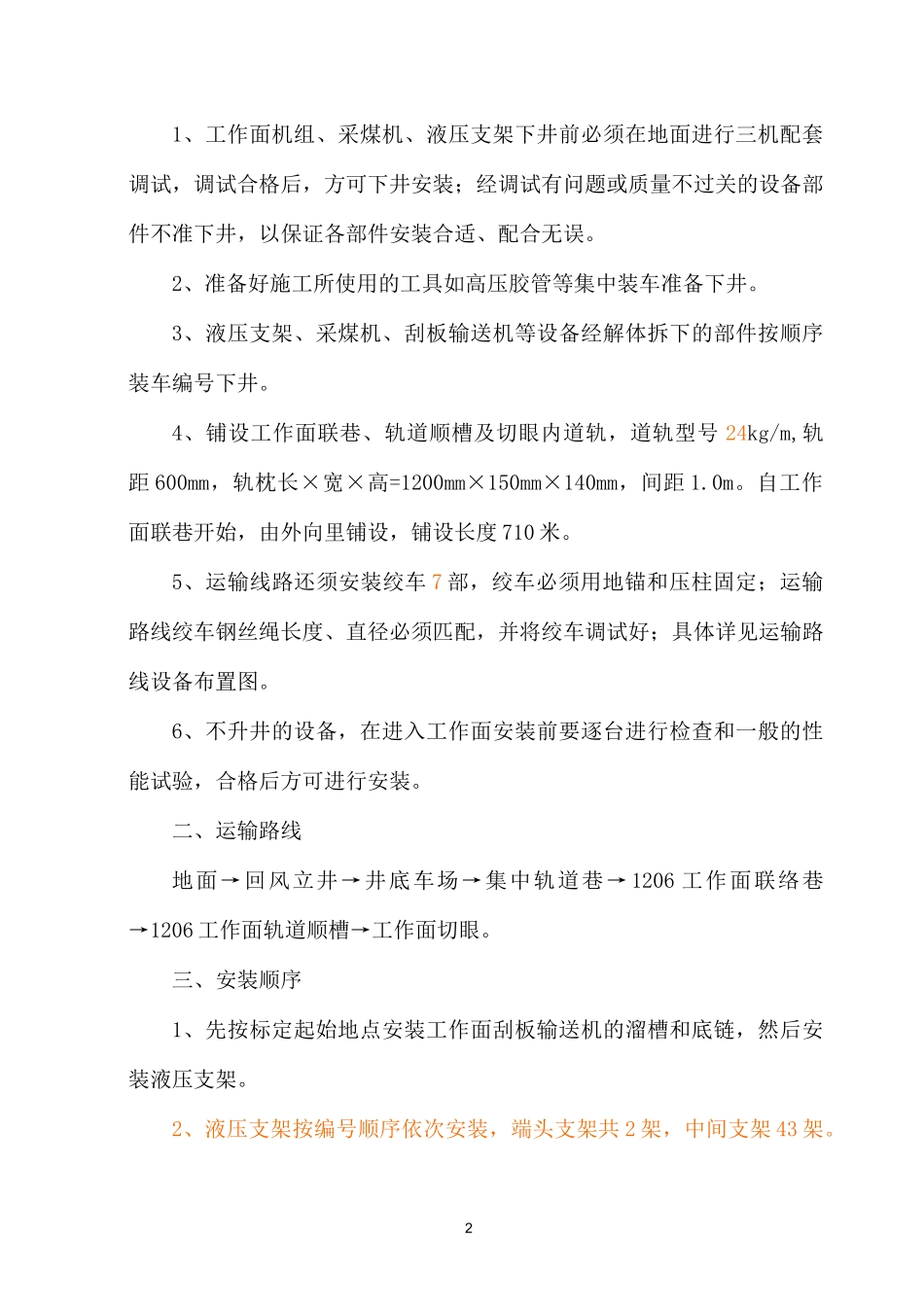

52 台输8乳化液箱RX16A1 台顺9通讯控制系统TK-1001 套槽10喷雾泵XPB-250/552 台11移变KBSGZY-200/101 台12移变KBSGZY-800/10/11401 台、施工前准备21、工作面机组、采煤机、液压支架下井前必须在地面进行三机配套调试,调试合格后,方可下井安装;经调试有问题或质量不过关的设备部件不准下井,以保证各部件安装合适、配合无误
2、准备好施工所使用的工具如高压胶管等集中装车准备下井
3、液压支架、采煤机、刮板输送机等设备经解体拆下的部件按顺序装车编号下井
4、铺设工作面联巷、轨道顺槽及切眼内道轨,道轨型号 24kg/m,轨距 600mm,轨枕长×宽×高=1200mm×150mm×140mm,间距 1
自工作面联巷开始,由外向里铺设,铺设长度 710 米
5、运输线路还须安装绞车 7 部,绞车必须用地锚和压柱固定;运输路线绞车钢丝绳长度、直径必须匹配,并将绞车调试好;具体详见运输路线设备布置图
6、不升井的设备,在进入工作面安装前要逐台进行检查和一般的性能试验,合格后方可进行安装
二、运输路线地面→回风立井→井底车场→集中轨道巷→ 1206 工作面联络巷→1206 工作面轨道顺槽→工作面切眼

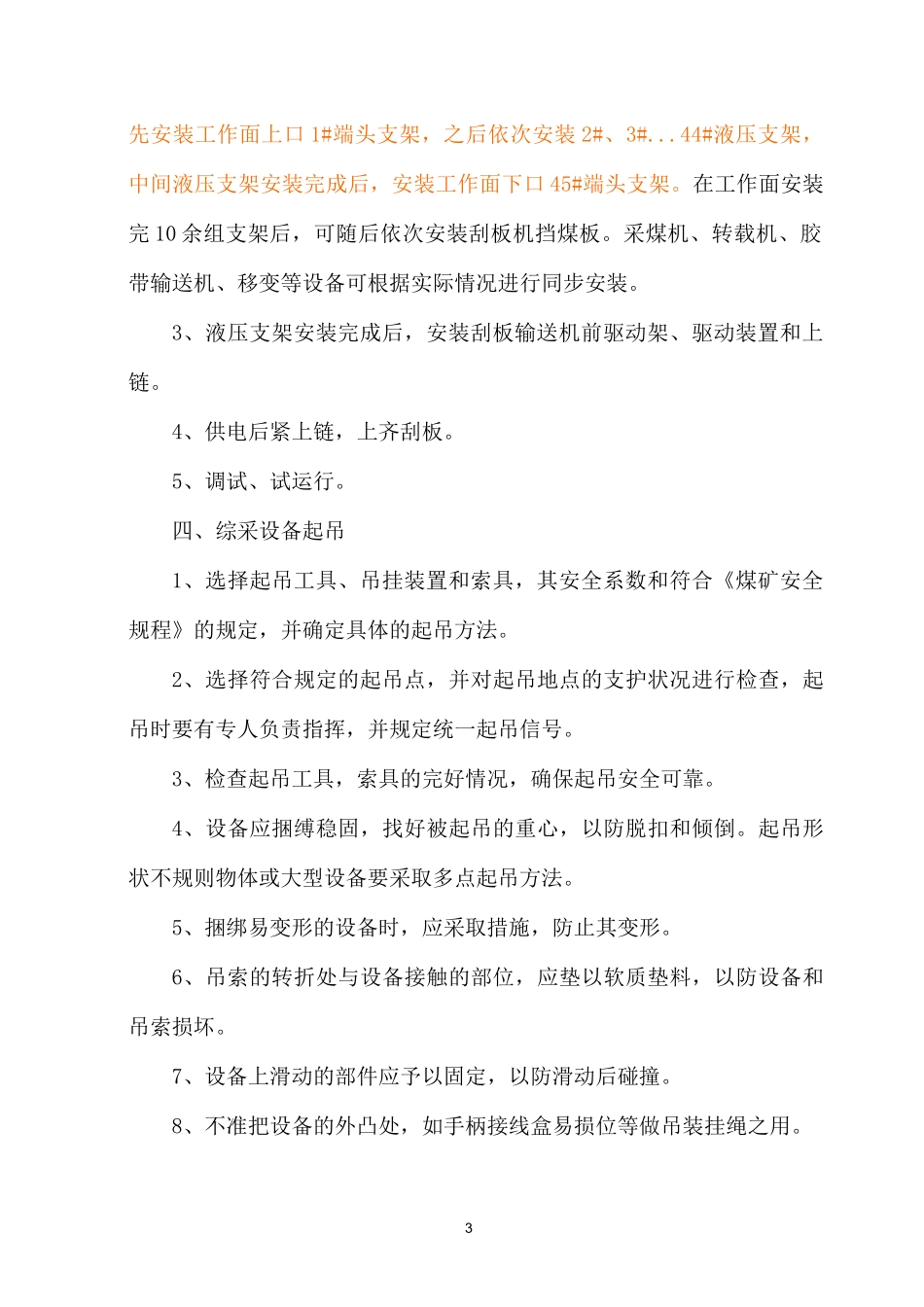

三、安装顺序1、先按标定起始地点安
