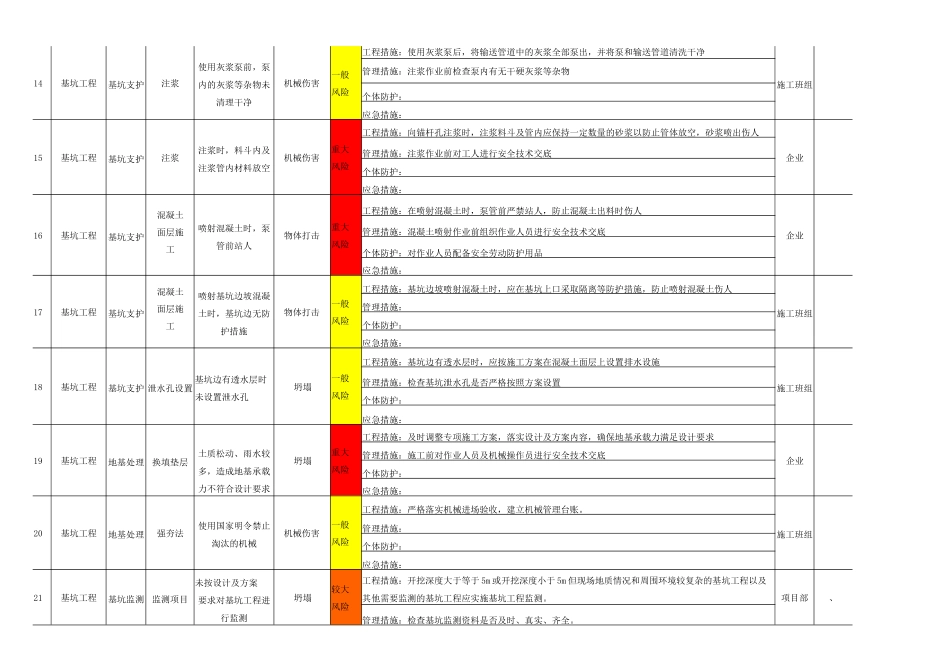

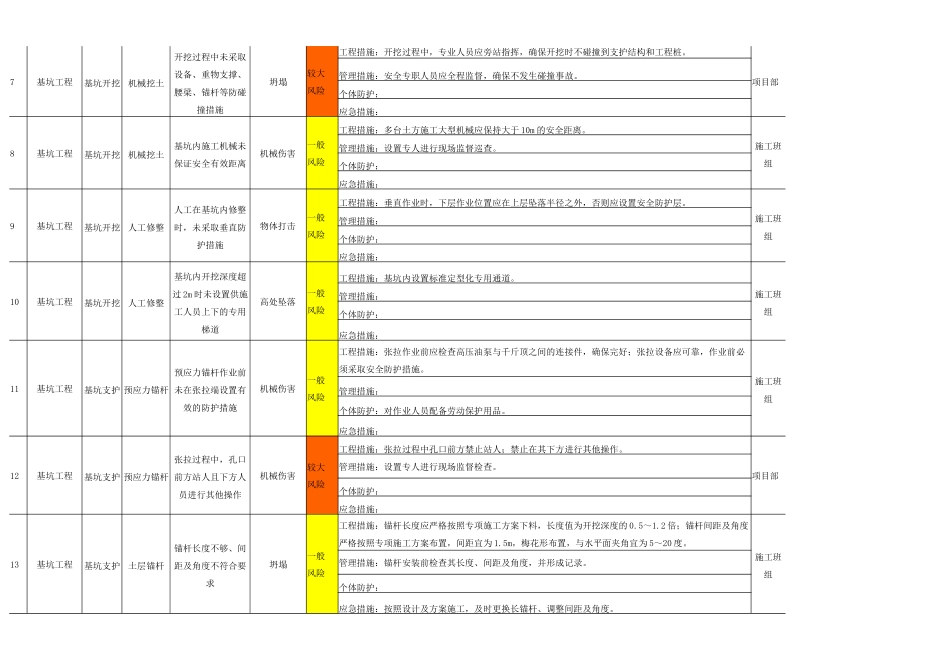

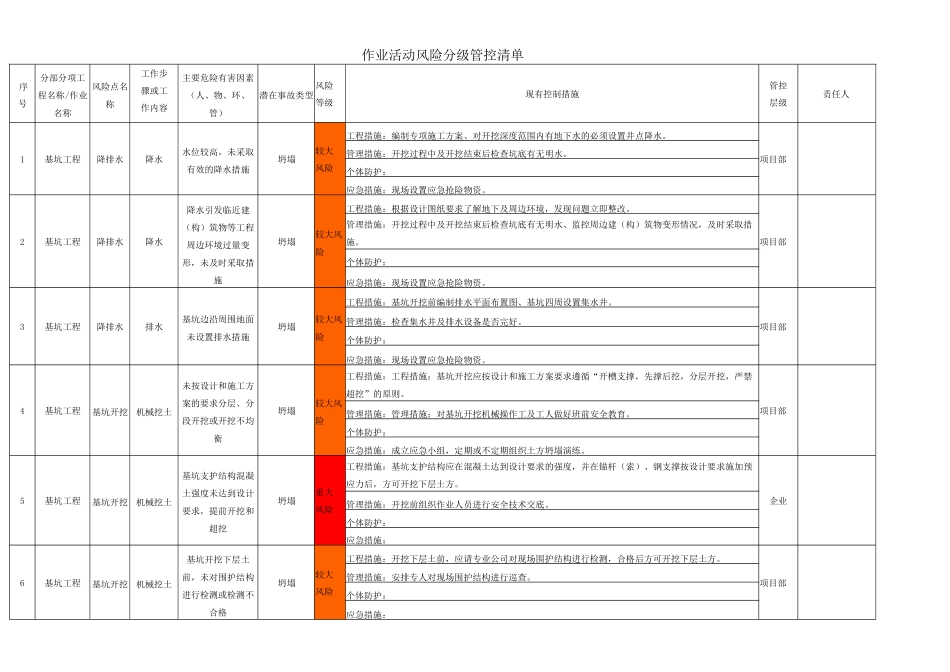

作业活动风险分级管控清单序号分部分项工程名称/作业名称风险点名称工作步骤或工作内容主要危险有害因素(人、物、环、管)潜在事故类型风险等级现有控制措施管控层级责任人1基坑工程降排水降水水位较高,未采取有效的降水措施坍塌较大风险工程措施:编制专项施工方案、对开挖深度范围内有地下水的必须设置井点降水。项目部管理措施:开挖过程中及开挖结束后检查坑底有无明水。个体防护:应急措施:现场设置应急抢险物资。2基坑工程降排水降水降水引发临近建(构)筑物等工程周边环境过量变形,未及时采取措施坍塌较大风险工程措施:根据设计图纸要求了解地下及周边环境,发现问题立即整改。项目部管理措施:开挖过程中及开挖结束后检查坑底有无明水、监控周边建(构)筑物变形情况,及时采取措施。个体防护:应急措施:现场设置应急抢险物资。3基坑工程降排水排水基坑边沿周围地面未设置排水措施坍塌较大风险工程措施:基坑开挖前编制排水平面布置图、基坑四周设置集水井。项目部管理措施:检查集水井及排水设备是否完好。个体防护:应急措施:现场设置应急抢险物资。4基坑工程基坑开挖机械挖土未按设计和施工方案的要求分层、分段开挖或开挖不均衡坍塌较大风险工程措施:工程措施:基坑开挖应按设计和施工方案要求遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。项目部管理措施:管理措施:对基坑开挖机械操作工及工人做好班前安全教育。个体防护:应急措施:成立应急小组,定期或不定期组织土方坍塌演练。5基坑工程基坑开挖机械挖土基坑支护结构混凝土强度未达到设计要求,提前开挖和超挖坍塌重大风险工程措施:基坑支护结构应在混凝土达到设计要求的强度,并在锚杆(索)、钢支撑按设计要求施加预应力后,方可开挖下层土方。企业管理措施:开挖前组织作业人员进行安全技术交底。个体防护:应急措施:6基坑工程基坑开挖机械挖土基坑开挖下层土前,未对围护结构进行检测或检测不合格坍塌较大风险工程措施:开挖下层土前,应请专业公司对现场围护结构进行检测,合格后方可开挖下层土方。项目部管理措施:安排专人对现场围护结构进行巡查。个体防护:应急措施:7基坑工程基坑开挖机械挖土开挖过程中未采取设备、重物支撑、腰梁、锚杆等防碰撞措施坍塌较大风险工程措施:开挖过程中,专业人员应旁站指挥,确保开挖时不碰撞到支护结构和工程桩。项目部管理措施:安全专职人员应全程监督,确保不发生碰撞事故。个体防护:应急措施:8基坑工程...
