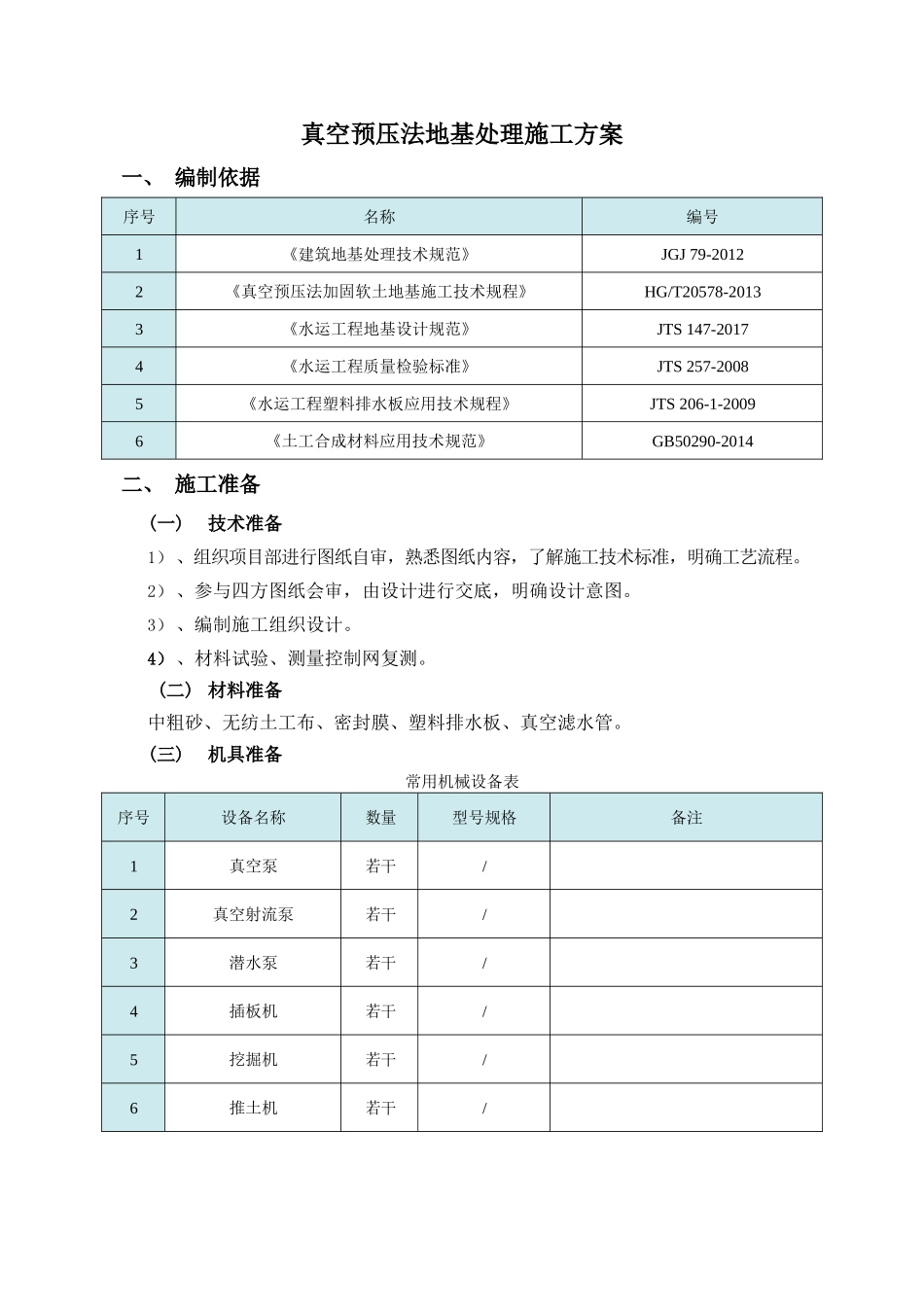

真空预压法地基处理施工方案一、 编制依据序号名称编号1《建筑地基处理技术规范》JGJ 79-20122《真空预压法加固软土地基施工技术规程》HG/T20578-20133《水运工程地基设计规范》JTS 147-20174《水运工程质量检验标准》JTS 257-20085《水运工程塑料排水板应用技术规程》JTS 206-1-20096《土工合成材料应用技术规范》GB50290-2014二、 施工准备(一)技术准备1)、组织项目部进行图纸自审,熟悉图纸内容,了解施工技术标准,明确工艺流程
2)、参与四方图纸会审,由设计进行交底,明确设计意图
3)、编制施工组织设计
4)、材料试验、测量控制网复测
(二) 材料准备中粗砂、无纺土工布、密封膜、塑料排水板、真空滤水管

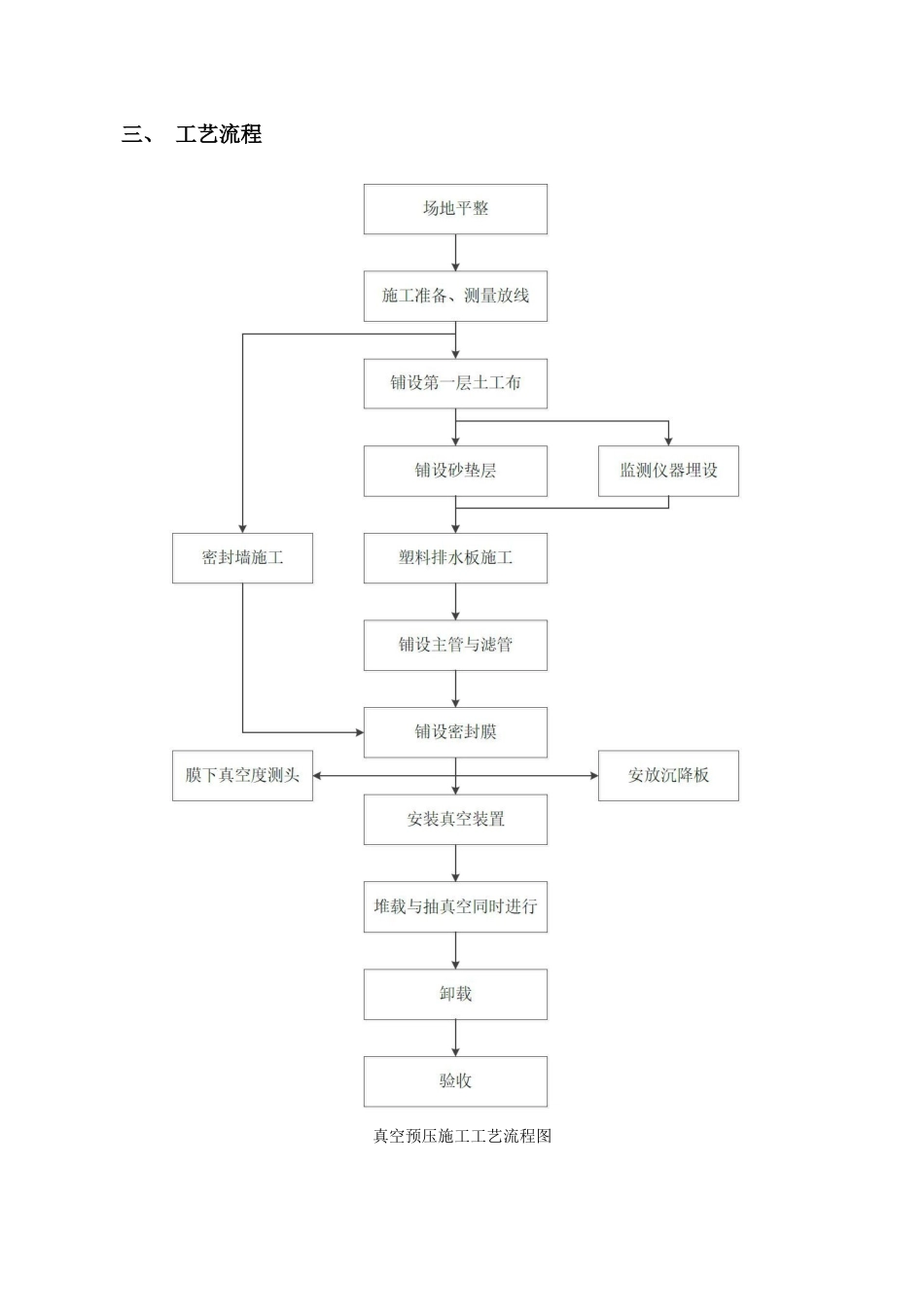

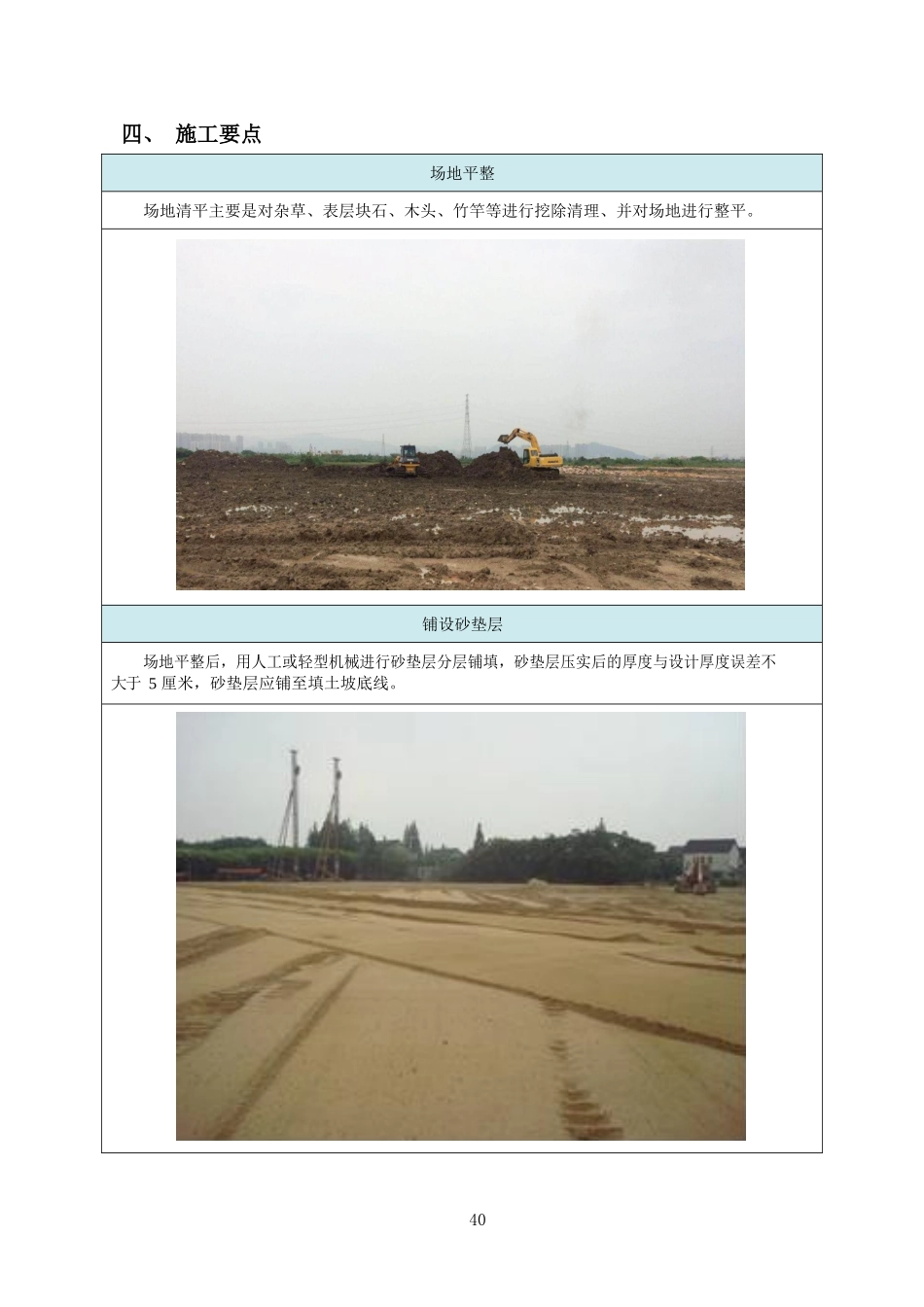

(三)机具准备常用机械设备表序号设备名称数量型号规格备注1真空泵若干/2真空射流泵若干/3潜水泵若干/4插板机若干/5挖掘机若干/6推土机若干/三、 工艺流程真空预压施工工艺流程图40四、 施工要点场地平整场地清平主要是对杂草、表层块石、木头、竹竿等进行挖除清理、并对场地进行整平
铺设砂垫层场地平整后,用人工或轻型机械进行砂垫层分层铺填,砂垫层压实后的厚度与设计厚度误差不 大于 5 厘米,砂垫层应铺至填土坡底线
41密封墙施工真空预压分区周边设置密封墙,要求打穿填土层和淤泥层中的夹砂层
密封墙应在场地铺设砂 垫层后施工
塑料排水板插设塑料排水板按正三角形(梅花形)布置
打设垂直度偏差控制在±1
5%内,每根回带长度不超 过 50cm,否则应重新沉管插板,塑排板顶部埋入砂垫层长度不小于 0
42埋设真空管网整个管网联接好后,即可挖砂沟埋设整个管道于砂垫层中,管道要求挖深 20cm 左右(宽 15~ 20cm),一般位于排水砂垫层的中部,顶部覆砂厚度不小于 10cm
管网平面布置采用条形排列, 保证真空负压快速而均
