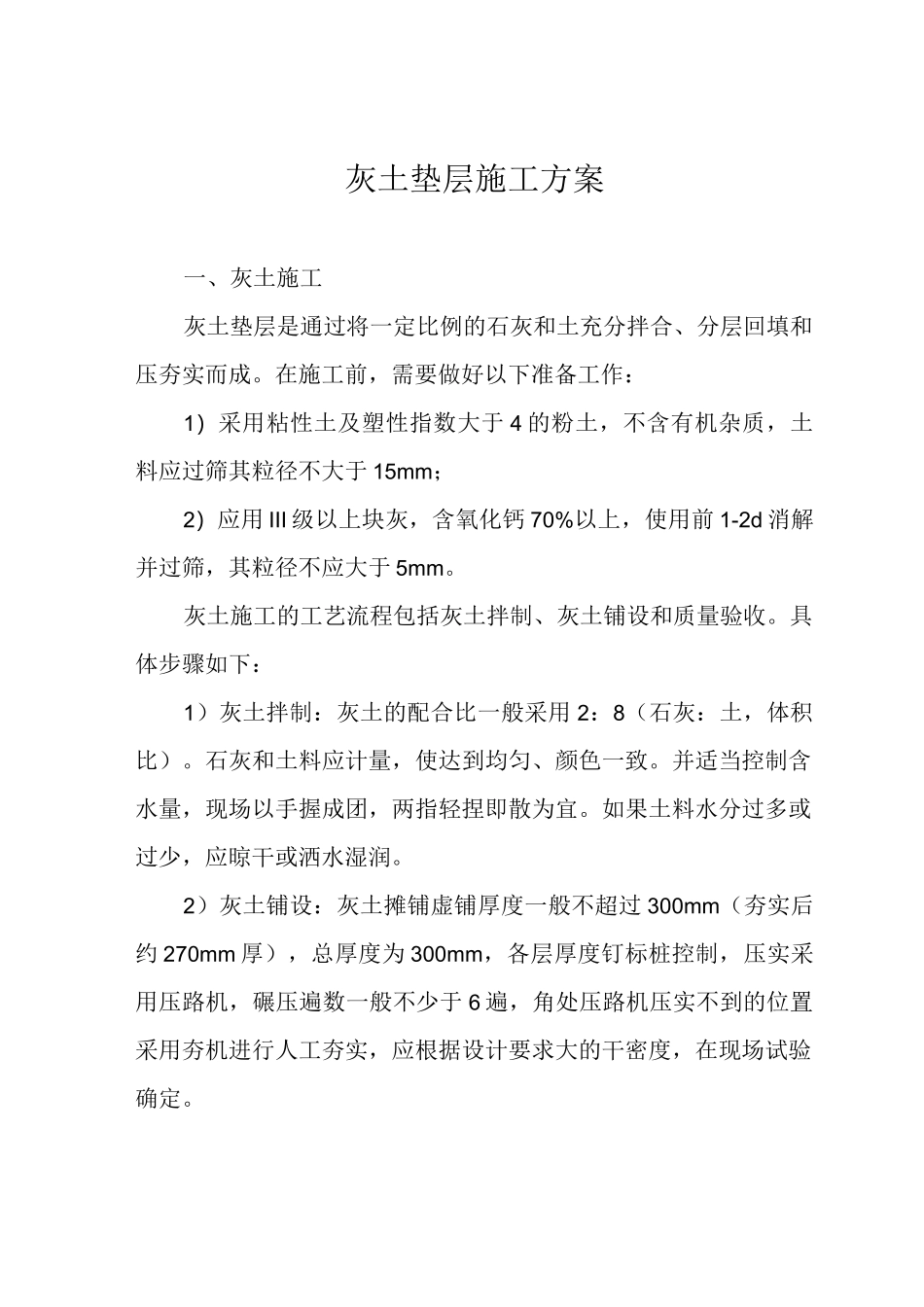

灰土垫层施工方案一、灰土施工灰土垫层是通过将一定比例的石灰和土充分拌合、分层回填和压夯实而成
在施工前,需要做好以下准备工作:1)采用粘性土及塑性指数大于 4 的粉土,不含有机杂质,土料应过筛其粒径不大于 15mm;2)应用 III 级以上块灰,含氧化钙 70%以上,使用前 1-2d 消解并过筛,其粒径不应大于 5mm
灰土施工的工艺流程包括灰土拌制、灰土铺设和质量验收
具体步骤如下:1)灰土拌制:灰土的配合比一般采用 2:8(石灰:土,体积比)
石灰和土料应计量,使达到均匀、颜色一致
并适当控制含水量,现场以手握成团,两指轻捏即散为宜
如果土料水分过多或过少,应晾干或洒水湿润
2)灰土铺设:灰土摊铺虚铺厚度一般不超过 300mm(夯实后约 270mm 厚),总厚度为 300mm,各层厚度钉标桩控制,压实采用压路机,碾压遍数一般不少于 6 遍,角处压路机压实不到的位置采用夯机进行人工夯实,应根据设计要求大的干密度,在现场试验确定

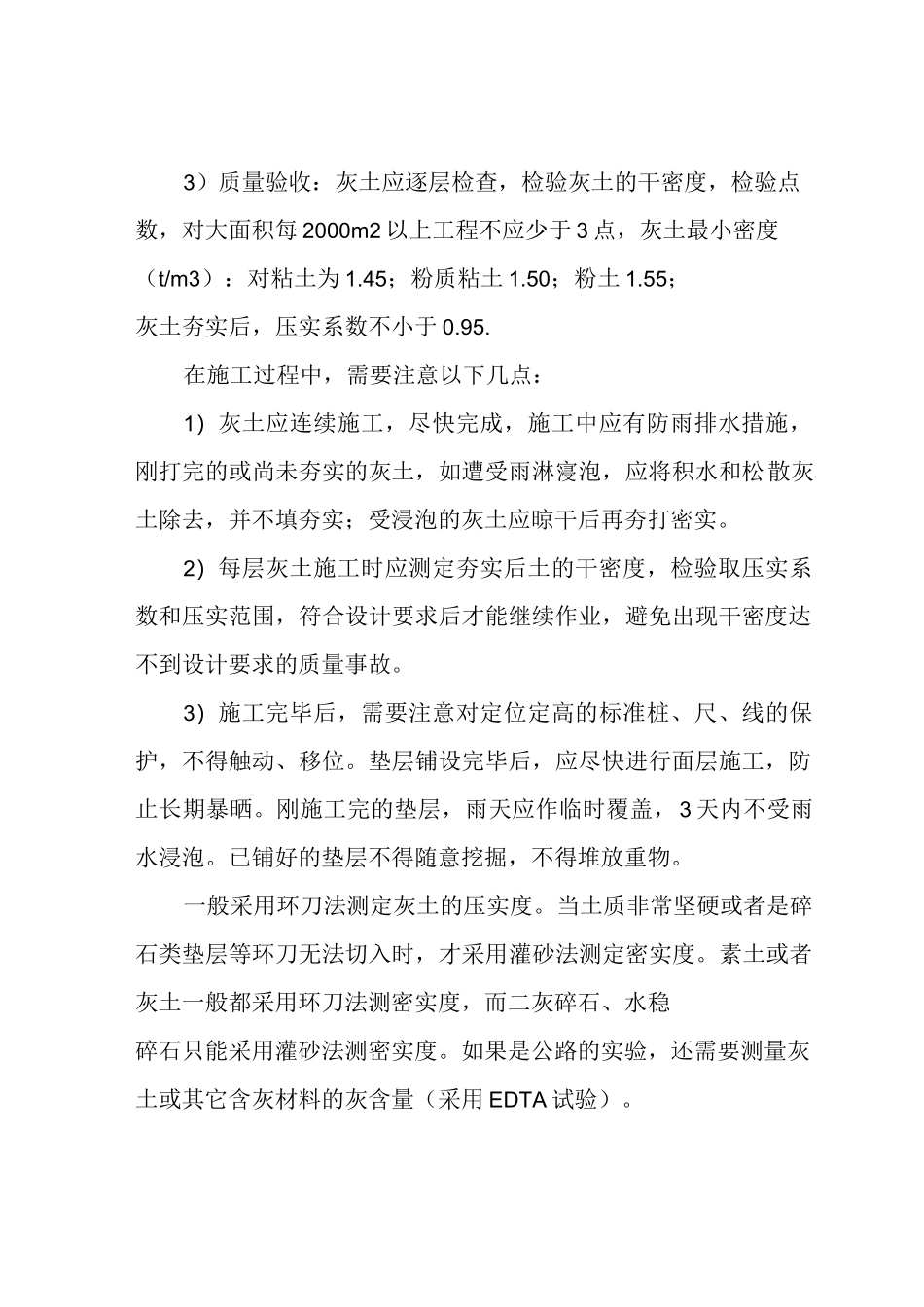

3)质量验收:灰土应逐层检查,检验灰土的干密度,检验点数,对大面积每 2000m2 以上工程不应少于 3 点,灰土最小密度(t/m3):对粘土为 1
45;粉质粘土 1
50;粉土 1
55;灰土夯实后,压实系数不小于 0
在施工过程中,需要注意以下几点:1)灰土应连续施工,尽快完成,施工中应有防雨排水措施,刚打完的或尚未夯实的灰土,如遭受雨淋寖泡,应将积水和松散灰土除去,并不填夯实;受浸泡的灰土应晾干后再夯打密实
2)每层灰土施工时应测定夯实后土的干密度,检验取压实系数和压实范围,符合设计要求后才能继续作业,避免出现干密度达不到设计要求的质量事故
3)施工完毕后,需要注意对定位定高的标准桩、尺、线的保护,不得触动、移位
垫层铺设完毕后,应尽快进行面层施工,防止长期暴晒
刚施工完的垫层,雨天应作临时覆盖,3 天内不受雨水浸泡
已铺好的垫层不得
