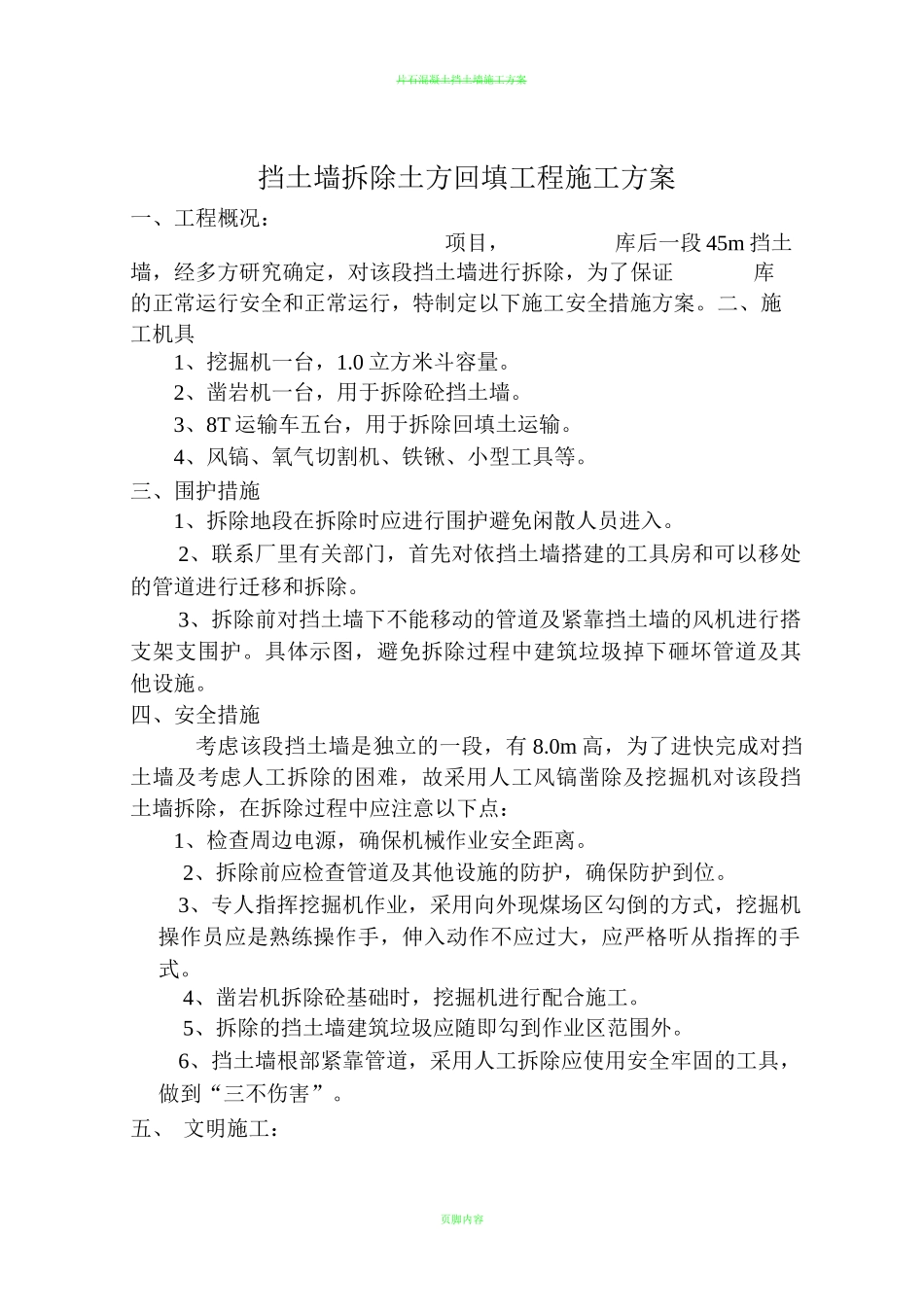

页脚内容片石混凝土挡土墙施工方案挡土墙拆除土方回填工程施工方案一、工程概况:项目,库后一段 45m 挡土墙,经多方研究确定,对该段挡土墙进行拆除,为了保证库的正常运行安全和正常运行,特制定以下施工安全措施方案
二、施工机具1、挖掘机一台,1
0 立方米斗容量
2、凿岩机一台,用于拆除砼挡土墙
3、8T 运输车五台,用于拆除回填土运输
4、风镐、氧气切割机、铁锹、小型工具等
三、围护措施1、拆除地段在拆除时应进行围护避免闲散人员进入
2、联系厂里有关部门,首先对依挡土墙搭建的工具房和可以移处的管道进行迁移和拆除
3、拆除前对挡土墙下不能移动的管道及紧靠挡土墙的风机进行搭支架支围护
具体示图,避免拆除过程中建筑垃圾掉下砸坏管道及其他设施
四、安全措施考虑该段挡土墙是独立的一段,有 8
0m 高,为了进快完成对挡土墙及考虑人工拆除的困难,故采用人工风镐凿除及挖掘机对该段挡土墙拆除,在拆除过程中应注意以下点:1、检查周边电源,确保机械作业安全距离
2、拆除前应检查管道及其他设施的防护,确保防护到位
3、专人指挥挖掘机作业,采用向外现煤场区勾倒的方式,挖掘机操作员应是熟练操作手,伸入动作不应过大,应严格听从指挥的手式
4、凿岩机拆除砼基础时,挖掘机进行配合施工
5、拆除的挡土墙建筑垃圾应随即勾到作业区范围外
6、挡土墙根部紧靠管道,采用人工拆除应使用安全牢固的工具,做到“三不伤害”
五、 文明施工:页脚内容片石混凝土挡土墙施工方案1、对拆除的建筑物,若需要运走应立即安排装车外运,避免影响厂区美观及脱硫项目风机位置的施工
2、对掉入干灰库区域的石渣应即时清除
六、 施工工期:为了不影响库的正常运行在各项准备工作完成后,要求 1 个星期内完成该项工作
七、拆除质量要求:拆除应满足甲方要求及安全要求的施工
八、土方回填1、施工总体安排回填土土料采用粘土

采用自卸汽车由场外运往现场从南侧出入
