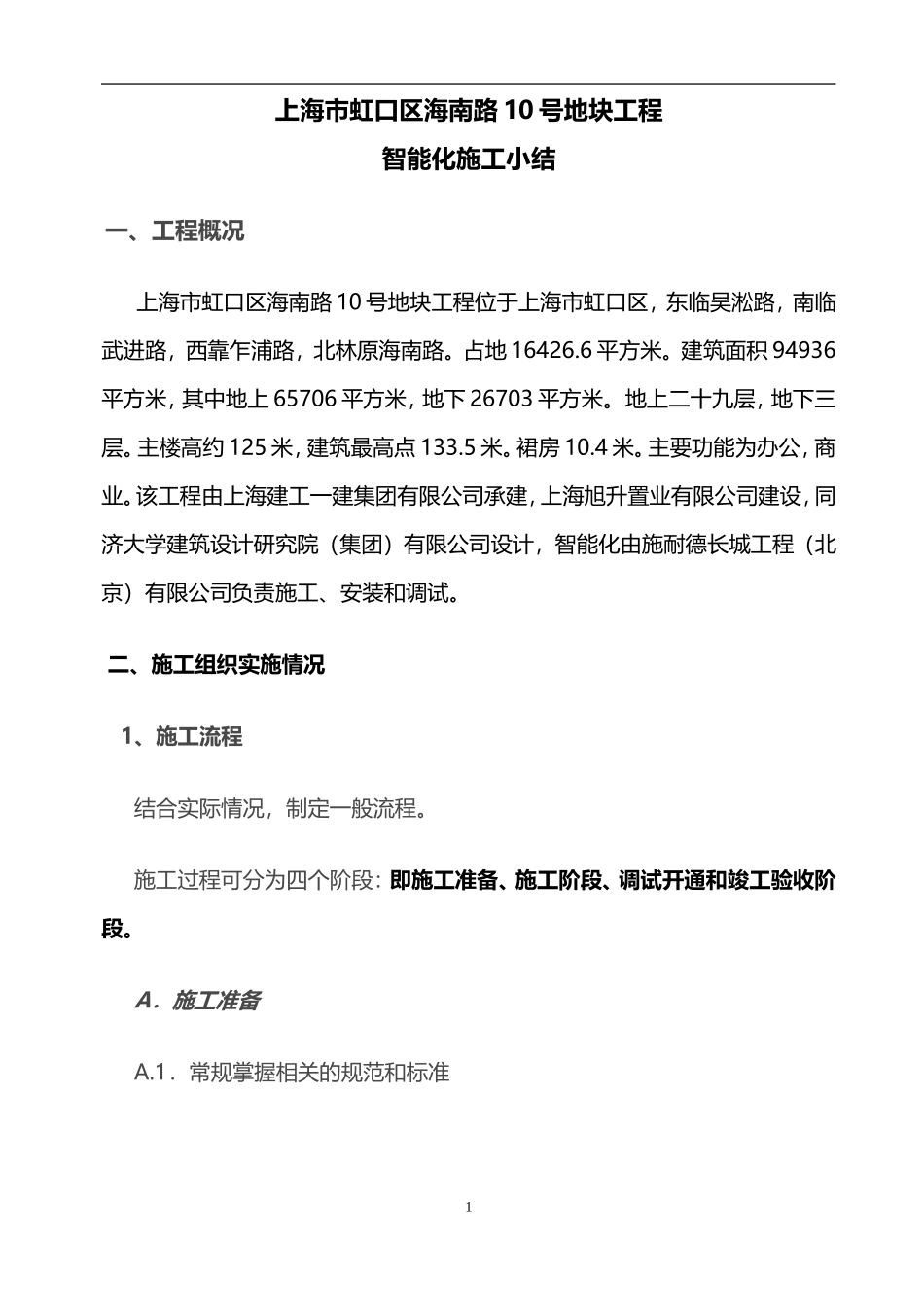

上海市虹口区海南路 10 号地块工程智能化施工小结 一、工程概况 上海市虹口区海南路 10 号地块工程位于上海市虹口区,东临吴淞路,南临武进路,西靠乍浦路,北林原海南路
占地 16426
建筑面积 94936平方米,其中地上 65706 平方米,地下 26703 平方米
地上二十九层,地下三层
主楼高约 125 米,建筑最高点 133
主要功能为办公,商业
该工程由上海建工一建集团有限公司承建,上海旭升置业有限公司建设,同济大学建筑设计研究院(集团)有限公司设计,智能化由施耐德长城工程(北京)有限公司负责施工、安装和调试

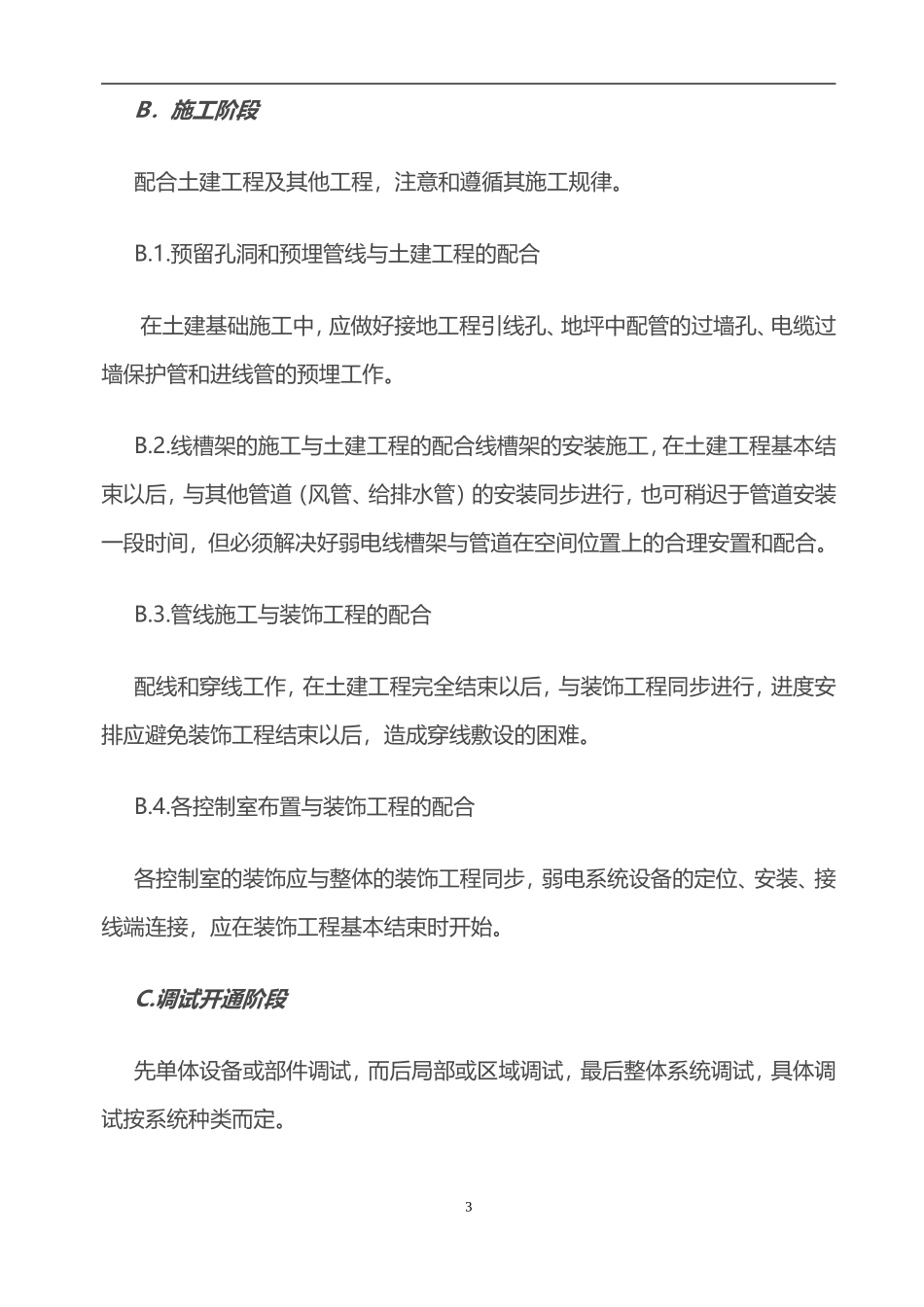

二、施工组织实施情况 1、施工流程结合实际情况,制定一般流程
施工过程可分为四个阶段:即施工准备、施工阶段、调试开通和竣工验收阶段
A.施工准备A

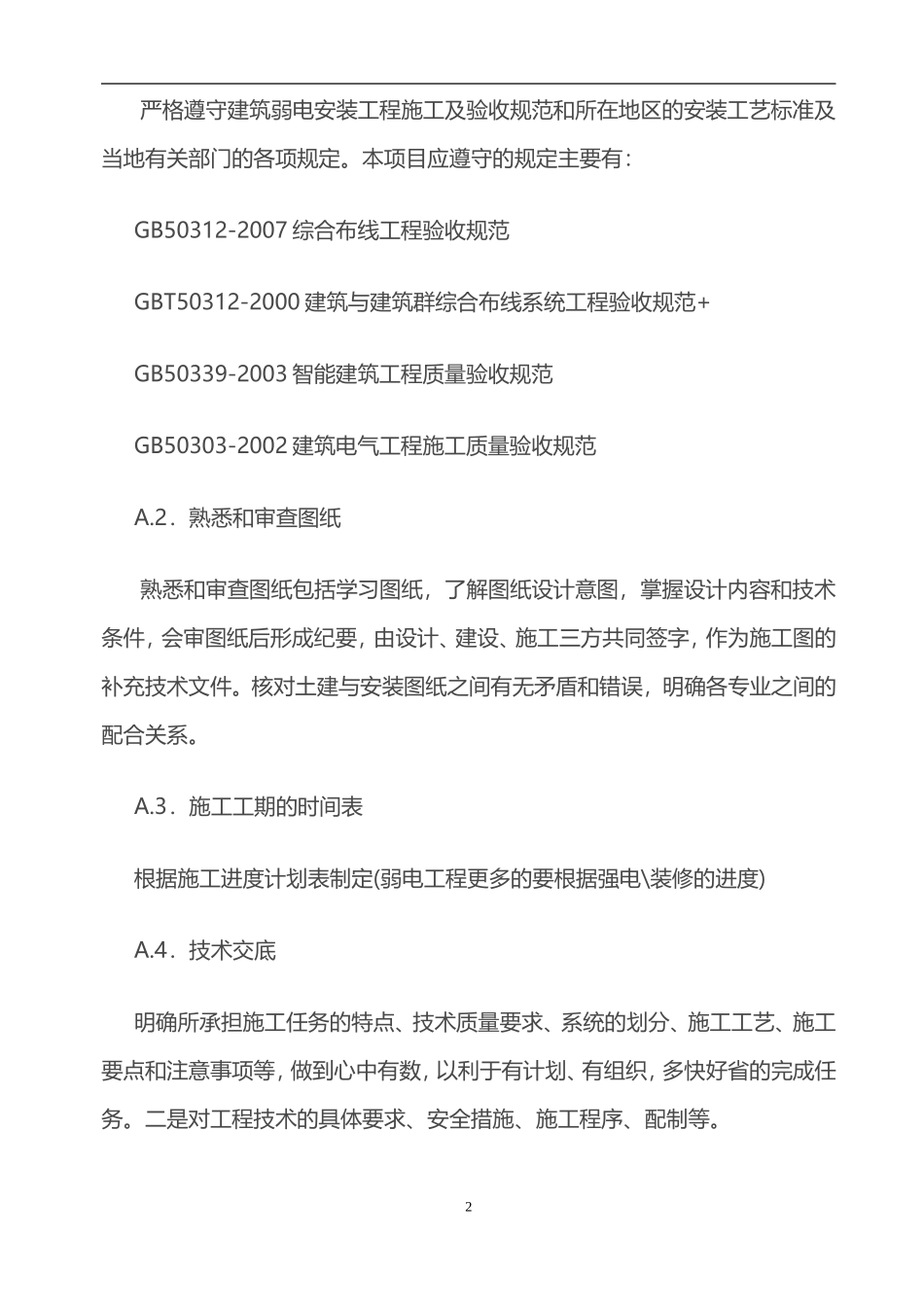

1.常规掌握相关的规范和标准1 严格遵守建筑弱电安装工程施工及验收规范和所在地区的安装工艺标准及当地有关部门的各项规定
本项目应遵守的规定主要有:GB50312-2007 综合布线工程验收规范GBT50312-2000 建筑与建筑群综合布线系统工程验收规范+GB50339-2003 智能建筑工程质量验收规范GB50303-2002 建筑电气工程施工质量验收规范A
2.熟悉和审查图纸 熟悉和审查图纸包括学习图纸,了解图纸设计意图,掌握设计内容和技术条件,会审图纸后形成纪要,由设计、建设、施工三方共同签字,作为施工图的补充技术文件
核对土建与安装图纸之间有无矛盾和错误,明确各专业之间的配合关系
3.施工工期的时间表根据施工进度计划表制定(弱电工程更多的要根据强电\装修的进度)A
4.技术交底明确所承担施工任务的特点、技术质量要求、系统的划分、施工工艺、施工要点和注意事项等,做到心中有数,以利于有计划、有组织,多快好省的完成任务
二是对工程技术的具体要求、安全措施、施工
