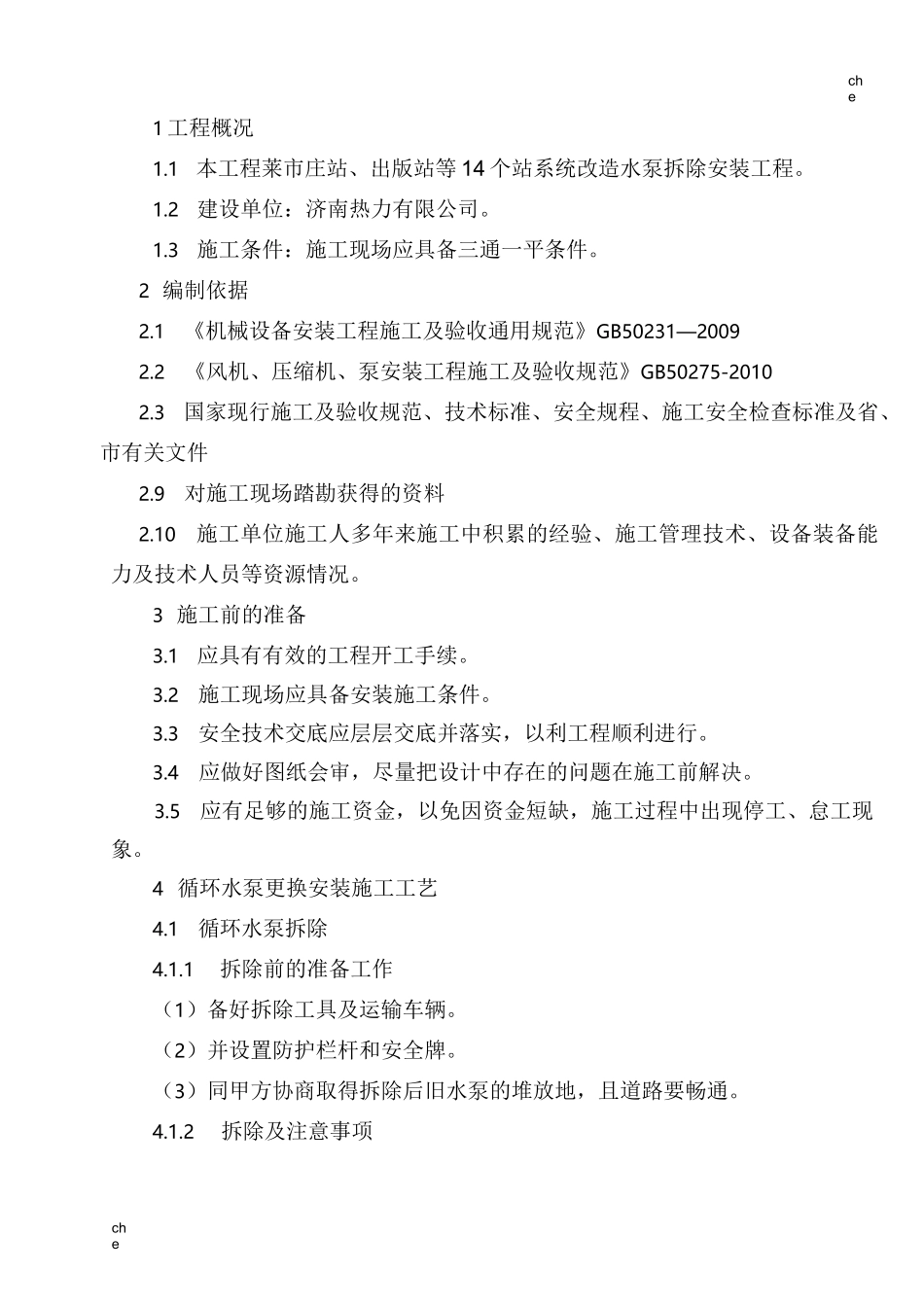

cheche1 工程概况1
1 本工程莱市庄站、出版站等 14 个站系统改造水泵拆除安装工程
2建设单位:济南热力有限公司
3施工条件:施工现场应具备三通一平条件
2 编制依据2
1《机械设备安装工程施工及验收通用规范》GB50231—20092
2《风机、压缩机、泵安装工程施工及验收规范》GB50275-20102
3国家现行施工及验收规范、技术标准、安全规程、施工安全检查标准及省、市有关文件2
9对施工现场踏勘获得的资料2
10施工单位施工人多年来施工中积累的经验、施工管理技术、设备装备能力及技术人员等资源情况
3 施工前的准备3
1应具有有效的工程开工手续
2施工现场应具备安装施工条件
3安全技术交底应层层交底并落实,以利工程顺利进行
4应做好图纸会审,尽量把设计中存在的问题在施工前解决
5应有足够的施工资金,以免因资金短缺,施工过程中出现停工、怠工现象
4 循环水泵更换安装施工工艺4

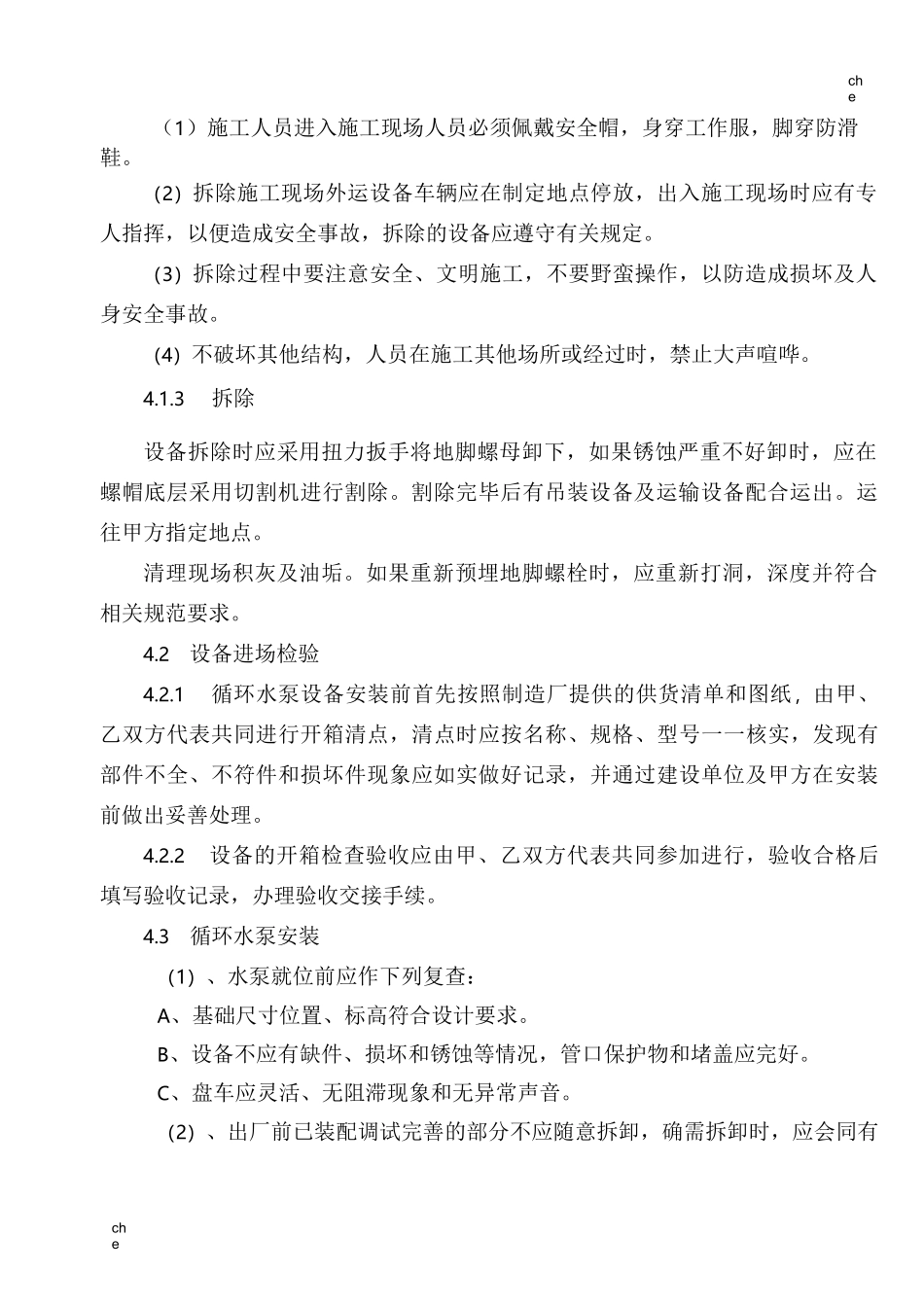

1循环水泵拆除4
1拆除前的准备工作(1)备好拆除工具及运输车辆
(2)并设置防护栏杆和安全牌
(3)同甲方协商取得拆除后旧水泵的堆放地,且道路要畅通
2拆除及注意事项cheche(1)施工人员进入施工现场人员必须佩戴安全帽,身穿工作服,脚穿防滑鞋
(2)拆除施工现场外运设备车辆应在制定地点停放,出入施工现场时应有专人指挥,以便造成安全事故,拆除的设备应遵守有关规定
(3)拆除过程中要注意安全、文明施工,不要野蛮操作,以防造成损坏及人身安全事故
(4)不破坏其他结构,人员在施工其他场所或经过时,禁止大声喧哗
3拆除设备拆除时应采用扭力扳手将地脚螺母卸下,如果锈蚀严重不好卸时,应在螺帽底层采用切割机进行割除
割除完毕后有吊装设备及运输设备配合运出
运往甲方指定地点
清理现场积灰及油垢
如果重新预埋地脚螺栓时,应重新打洞,深度并符合相关规范要求
