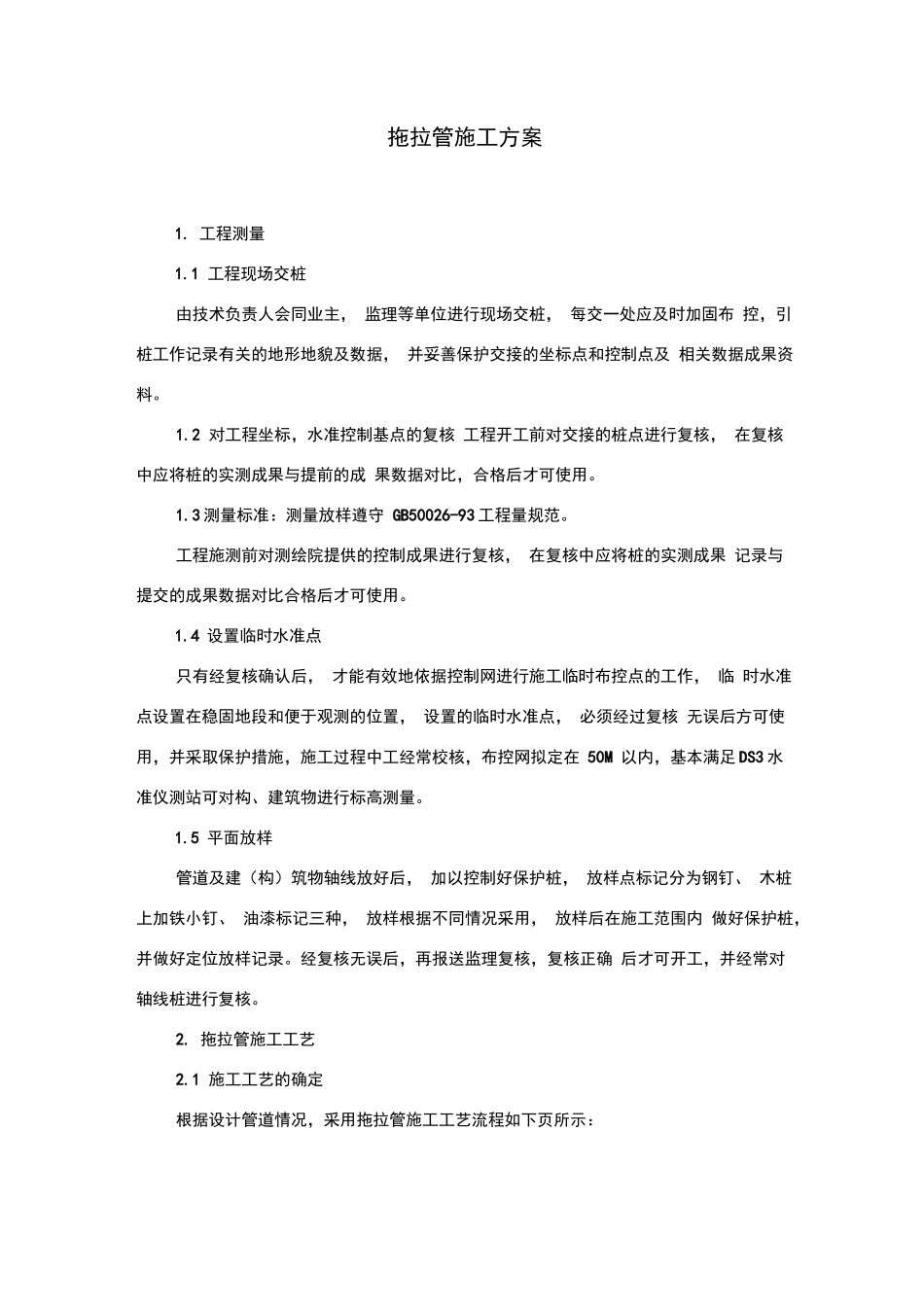

拖拉管施工方案1
1 工程现场交桩由技术负责人会同业主, 监理等单位进行现场交桩, 每交一处应及时加固布 控,引桩工作记录有关的地形地貌及数据, 并妥善保护交接的坐标点和控制点及 相关数据成果资料
2 对工程坐标,水准控制基点的复核 工程开工前对交接的桩点进行复核, 在复核中应将桩的实测成果与提前的成 果数据对比,合格后才可使用
3 测量标准:测量放样遵守 GB50026-93 工程量规范
工程施测前对测绘院提供的控制成果进行复核, 在复核中应将桩的实测成果 记录与提交的成果数据对比合格后才可使用
4 设置临时水准点只有经复核确认后, 才能有效地依据控制网进行施工临时布控点的工作, 临 时水准点设置在稳固地段和便于观测的位置, 设置的临时水准点, 必须经过复核 无误后方可使用,并采取保护措施,施工过程中工经常校核,布控网拟定在 50M 以内,基本满足 DS3 水准仪测站可对构、建筑物进行标高测量
5 平面放样管道及建(构)筑物轴线放好后, 加以控制好保护桩, 放样点标记分为钢钉、 木桩上加铁小钉、 油漆标记三种, 放样根据不同情况采用, 放样后在施工范围内 做好保护桩,并做好定位放样记录
经复核无误后,再报送监理复核,复核正确 后才可开工,并经常对轴线桩进行复核
拖拉管施工工艺2

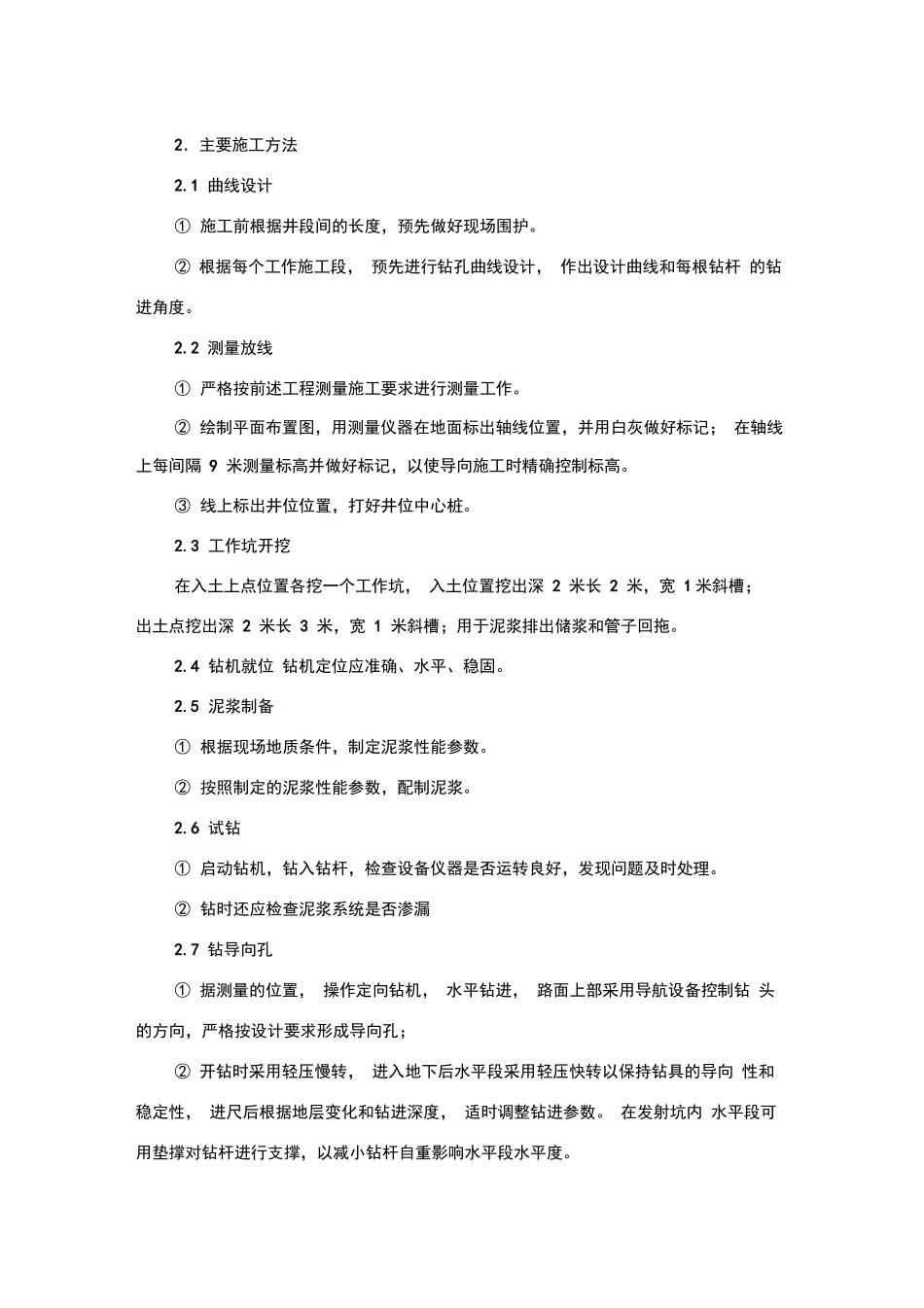

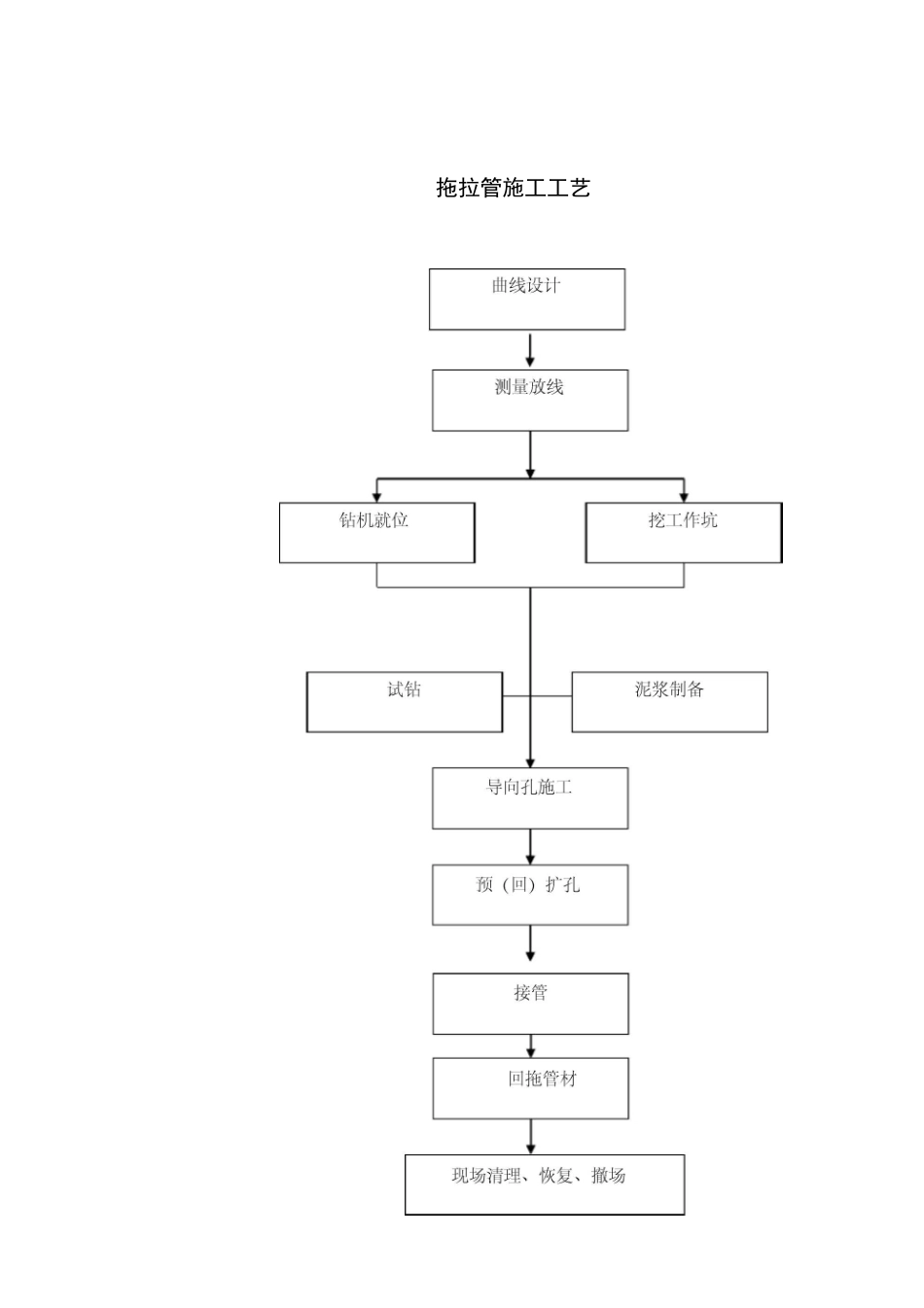

1 施工工艺的确定根据设计管道情况,采用拖拉管施工工艺流程如下页所示:拖拉管施工工艺2.主要施工方法2
1 曲线设计① 施工前根据井段间的长度,预先做好现场围护
② 根据每个工作施工段, 预先进行钻孔曲线设计, 作出设计曲线和每根钻杆 的钻进角度
2 测量放线① 严格按前述工程测量施工要求进行测量工作
② 绘制平面布置图,用测量仪器在地面标出轴线位置,并用白灰做好标记; 在轴线上每间隔 9 米测量标高并做好标记,以使导向施工时精确控制标高
③ 线上标出井位位
