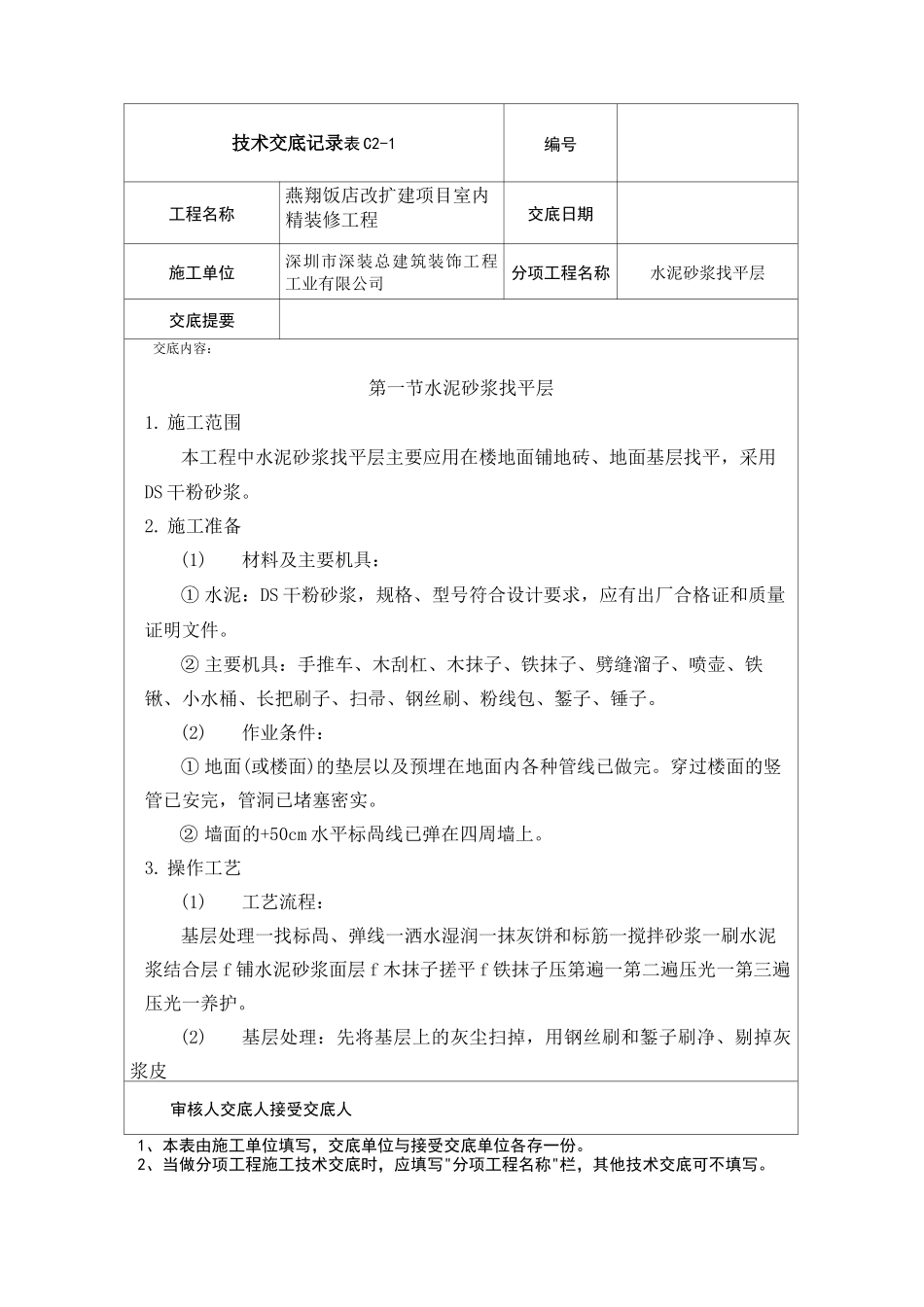

技术交底记录表 C2-1编号工程名称燕翔饭店改扩建项目室内精装修工程交底日期施工单位深圳市深装总建筑装饰工程工业有限公司分项工程名称水泥砂浆找平层交底提要交底内容:第一节水泥砂浆找平层1
施工范围本工程中水泥砂浆找平层主要应用在楼地面铺地砖、地面基层找平,采用DS 干粉砂浆
施工准备(1)材料及主要机具:① 水泥:DS 干粉砂浆,规格、型号符合设计要求,应有出厂合格证和质量证明文件
② 主要机具:手推车、木刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子
(2)作业条件:① 地面(或楼面)的垫层以及预埋在地面内各种管线已做完
穿过楼面的竖管已安完,管洞已堵塞密实
② 墙面的+50cm 水平标咼线已弹在四周墙上
操作工艺(1)工艺流程:基层处理一找标咼、弹线一洒水湿润一抹灰饼和标筋一搅拌砂浆一刷水泥浆结合层 f 铺水泥砂浆面层 f 木抹子搓平 f 铁抹子压第遍一第二遍压光一第三遍压光一养护
(2)基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
施工单燕翔饭店改扩建项目室内精装修工程交底日深圳市深装总建筑装饰工程工业有限公司分项工程名水泥砂浆找平技术交底记录表 C2-1交底提要交底内容:的灰渣层,用 10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净
(3) 找标高弹线:根据墙上的+50cm 水平线,往下量测出面层标高,并弹在墙上
(4)洒水湿润:用喷壶将地面基层均匀洒水一遍
(5) 抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于 20mm),然后拉水平线开始抹灰饼(5cmX5cm),横竖间距为 1
