□□□□□□工程施工方案1 工程概述1

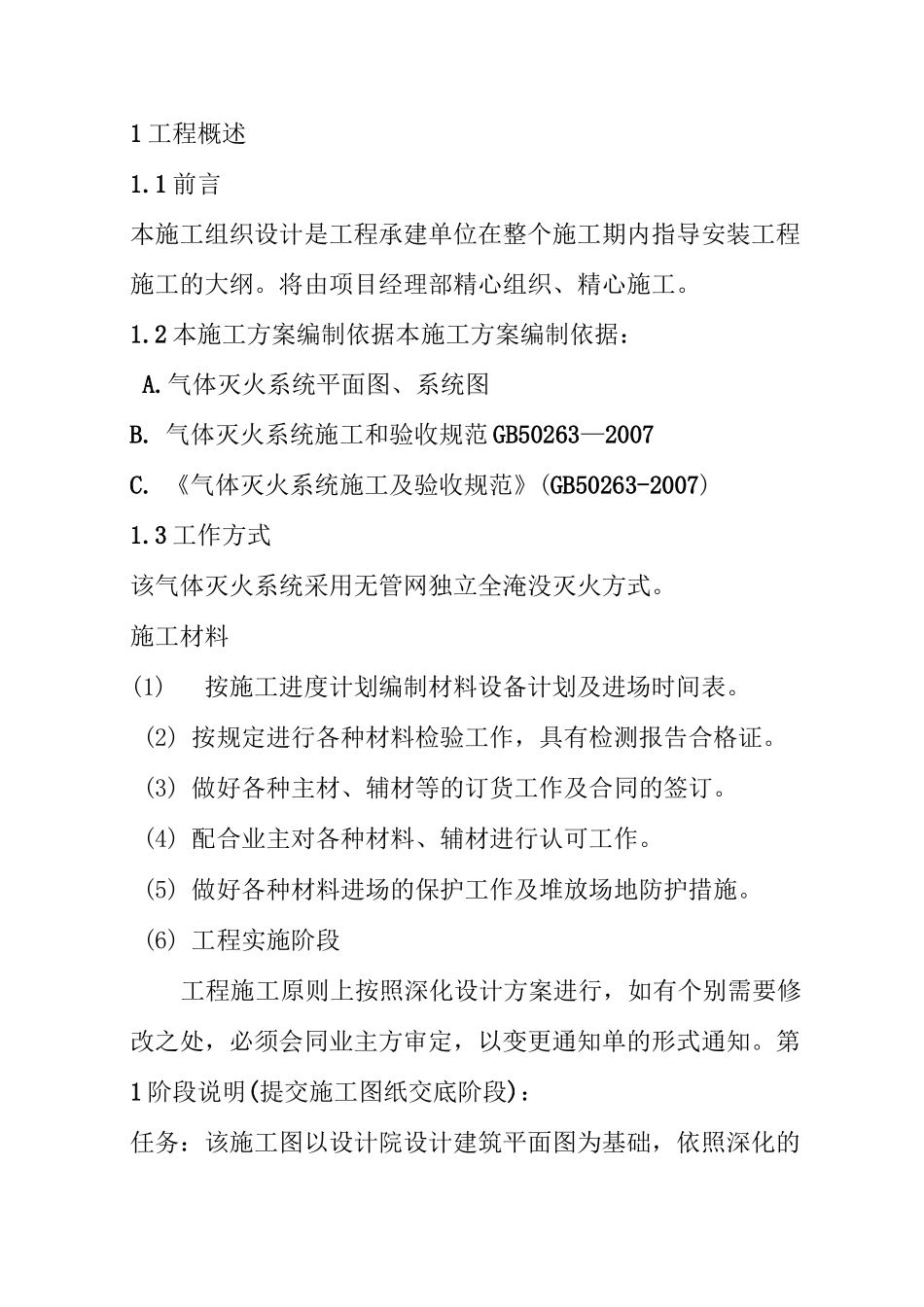

1 前言本施工组织设计是工程承建单位在整个施工期内指导安装工程施工的大纲
将由项目经理部精心组织、精心施工
2 本施工方案编制依据本施工方案编制依据:A
气体灭火系统平面图、系统图B
气体灭火系统施工和验收规范 GB50263—2007C
《气体灭火系统施工及验收规范》(GB50263-2007)1
3 工作方式该气体灭火系统采用无管网独立全淹没灭火方式
施工材料(1)按施工进度计划编制材料设备计划及进场时间表
(2) 按规定进行各种材料检验工作,具有检测报告合格证
(3) 做好各种主材、辅材等的订货工作及合同的签订
(4) 配合业主对各种材料、辅材进行认可工作
(5) 做好各种材料进场的保护工作及堆放场地防护措施
(6) 工程实施阶段工程施工原则上按照深化设计方案进行,如有个别需要修改之处,必须会同业主方审定,以变更通知单的形式通知

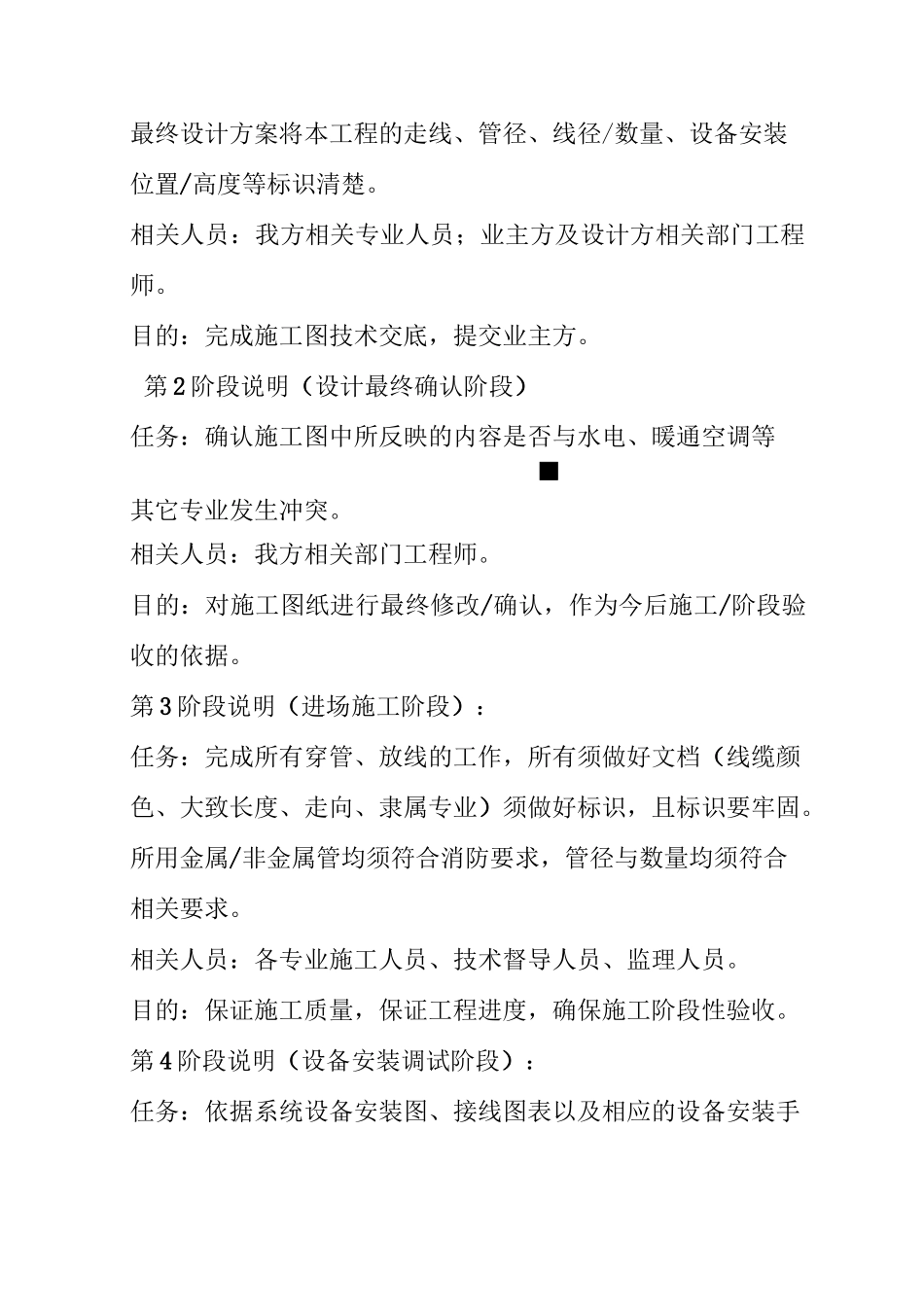

第1 阶段说明(提交施工图纸交底阶段):任务:该施工图以设计院设计建筑平面图为基础,依照深化的最终设计方案将本工程的走线、管径、线径/数量、设备安装位置/高度等标识清楚
相关人员:我方相关专业人员;业主方及设计方相关部门工程师
目的:完成施工图技术交底,提交业主方
第 2 阶段说明(设计最终确认阶段)任务:确认施工图中所反映的内容是否与水电、暖通空调等■其它专业发生冲突
相关人员:我方相关部门工程师
目的:对施工图纸进行最终修改/确认,作为今后施工/阶段验收的依据
第 3 阶段说明(进场施工阶段):任务:完成所有穿管、放线的工作,所有须做好文档(线缆颜色、大致长度、走向、隶属专业)须做好标识,且标识要牢固
所用金属/非金属管均须符合消防要求,管径与数量均须符合相关要求
相关人员:各专业施工人员、技术督导人员、监理人员
目的:保证施工质量,保证工程进度,确保施工阶段性验收
第 4 阶段说明(设备安
