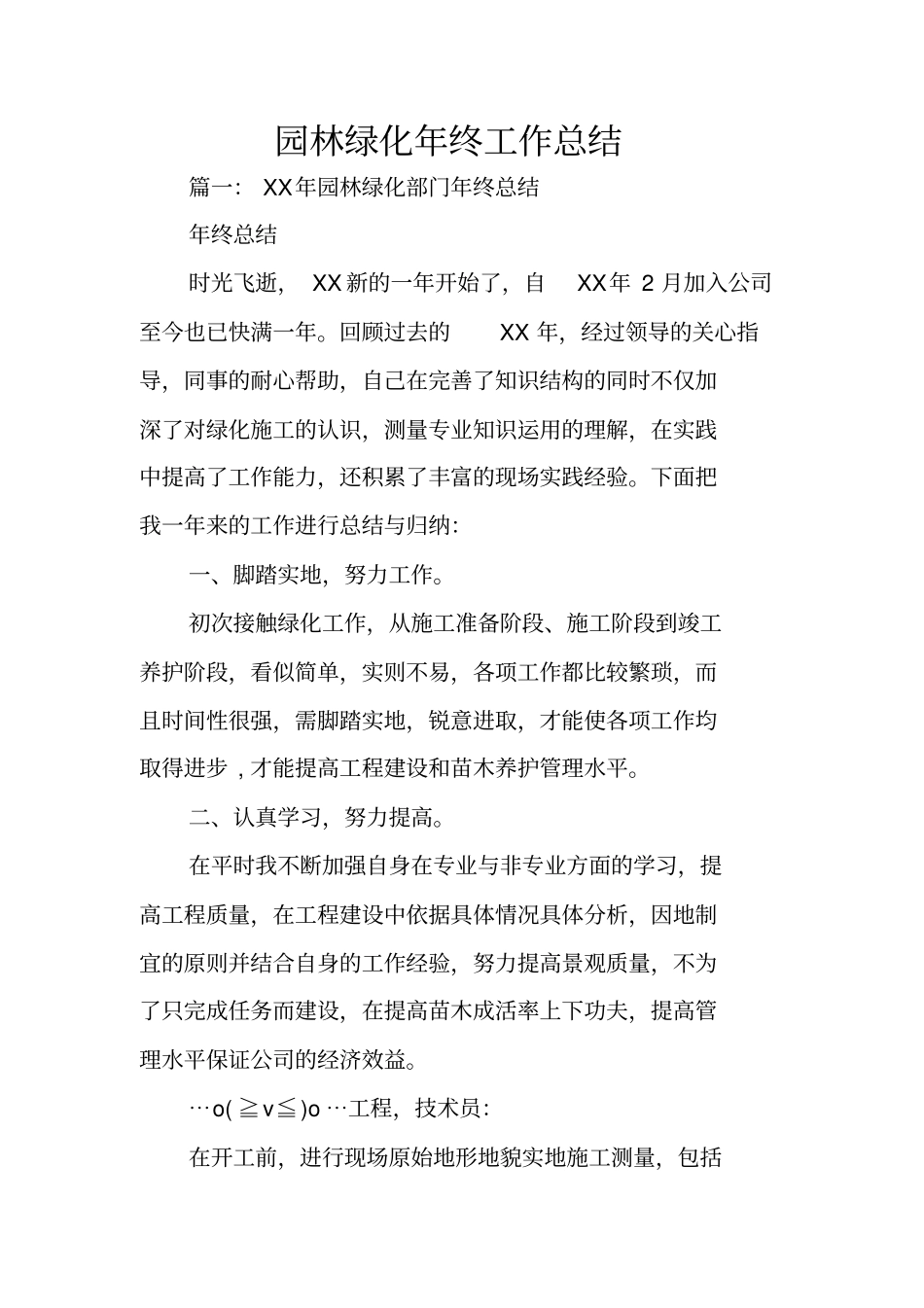

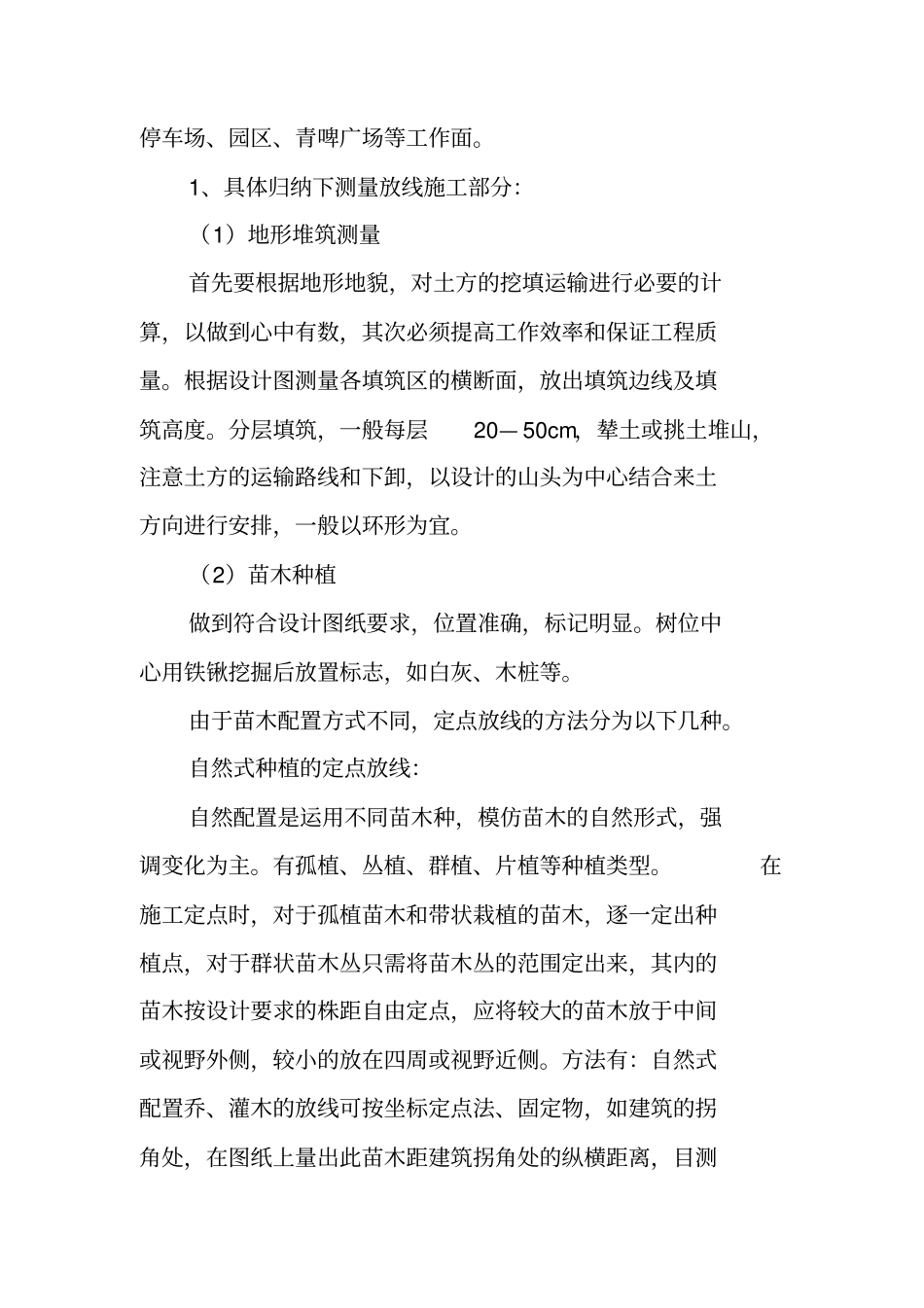

园林绿化年终工作总结篇一: XX年园林绿化部门年终总结年终总结时光飞逝, XX 新的一年开始了,自XX年 2 月加入公司至今也已快满一年。回顾过去的XX 年,经过领导的关心指导,同事的耐心帮助,自己在完善了知识结构的同时不仅加深了对绿化施工的认识,测量专业知识运用的理解,在实践中提高了工作能力,还积累了丰富的现场实践经验。下面把我一年来的工作进行总结与归纳:一、脚踏实地,努力工作。初次接触绿化工作,从施工准备阶段、施工阶段到竣工养护阶段,看似简单,实则不易,各项工作都比较繁琐,而且时间性很强,需脚踏实地,锐意进取,才能使各项工作均取得进步 , 才能提高工程建设和苗木养护管理水平。二、认真学习,努力提高。在平时我不断加强自身在专业与非专业方面的学习,提高工程质量,在工程建设中依据具体情况具体分析,因地制宜的原则并结合自身的工作经验,努力提高景观质量,不为了只完成任务而建设,在提高苗木成活率上下功夫,提高管理水平保证公司的经济效益。⋯o( ≧v≦)o ⋯工程,技术员:在开工前,进行现场原始地形地貌实地施工测量,包括检查和复核控制、增设控制桩和水准点、测设方格、绘制施工现场地形图,核算开挖土方工作量,用方格法进行土方平衡计算等。由于甲方给定数据找不到对应现场点位,工期紧迫,经协商同意,现场选取拟定坐标及高程基准点,并加以标记和保护,利于拟定北方向及尺量方式绘制现场原始地形地貌图,发现现场与设计图纸高程差距很大,不仅施工土方工程量增大,且施工难度较大,遂报知领导,并将测得现场原始地形地貌图等原始测量数据,报于甲方、监理方和设计方,待方案确定期间完成了施工前现场需拆除清理等工程量的量测并签证确认,使得准备工作和施工现场准备完成,转入正常施工。继而土方、土建、绿化工作面铺展开来。根据工程特点和要求, 确定施工顺序和资源的安排。按照先地下后地上,对此工程安排的施工顺序如下:测量放线→ 土方施工→ 地形调整→ 铺设水、电管线 →园路基础、广场、停车场、乔木灌木种植穴原地面破碎、拆除、换土施工→ 落叶乔木、常绿乔木种植→广场、停车场、青啤广场、木栈道础及装饰面层施工→ 绿化用地细整→ 灌木及地被栽植→ 水、电设施设备安装→后期调整→ 成品保护→ 竣工验收→ 后期管理施工计划形成表格文件上报监理和甲方,并严格按计划施工。现场施工人员分为土建队、绿化队,并相继展开广场、停车场、园区、青啤广场等工作面...
