电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

土地整理及排水沟施工方案设计VIP免费

土地整理及排水沟施工方案设计_第1页
1/21
土地整理及排水沟施工方案设计_第2页
2/21
土地整理及排水沟施工方案设计_第3页
3/21

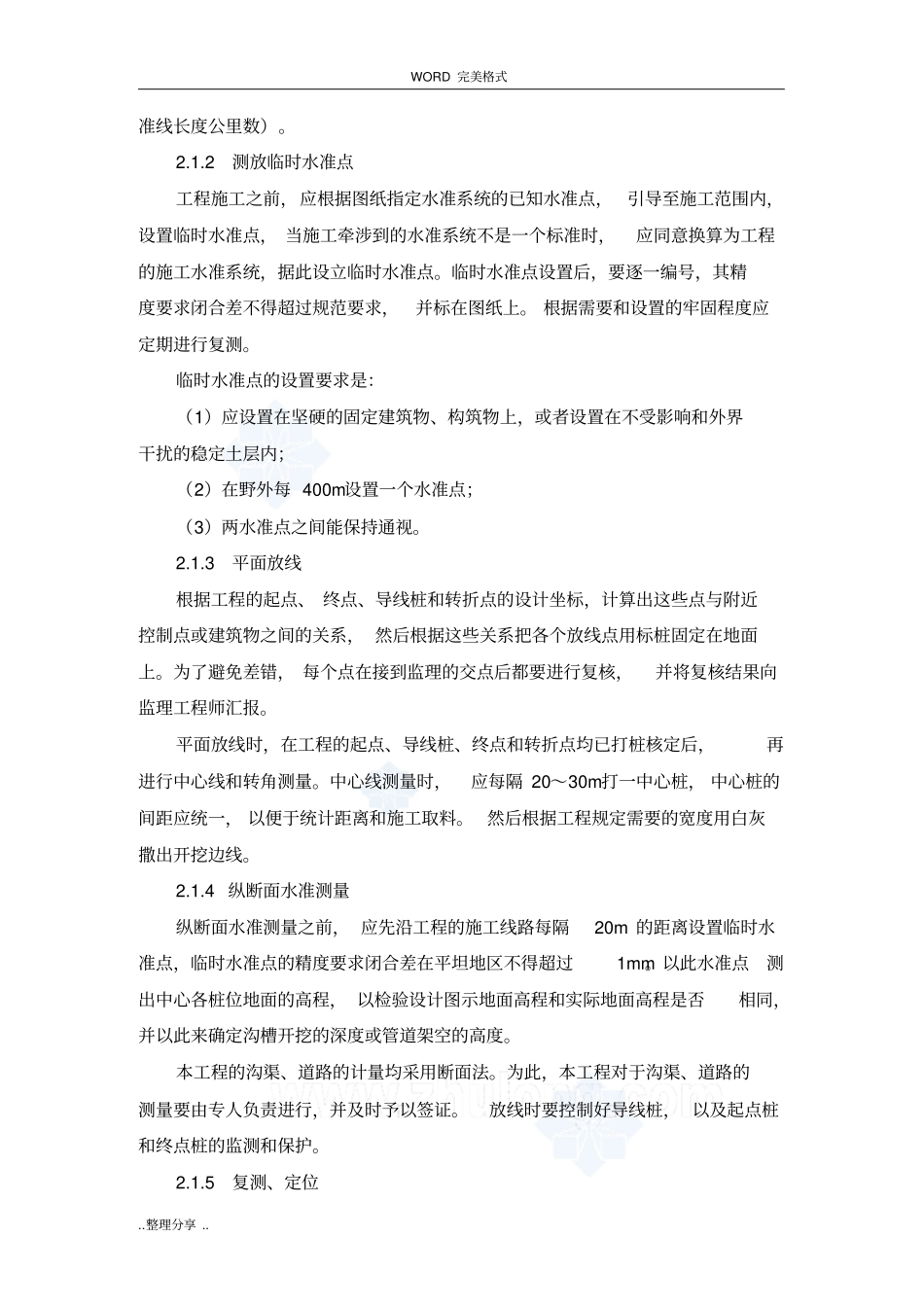

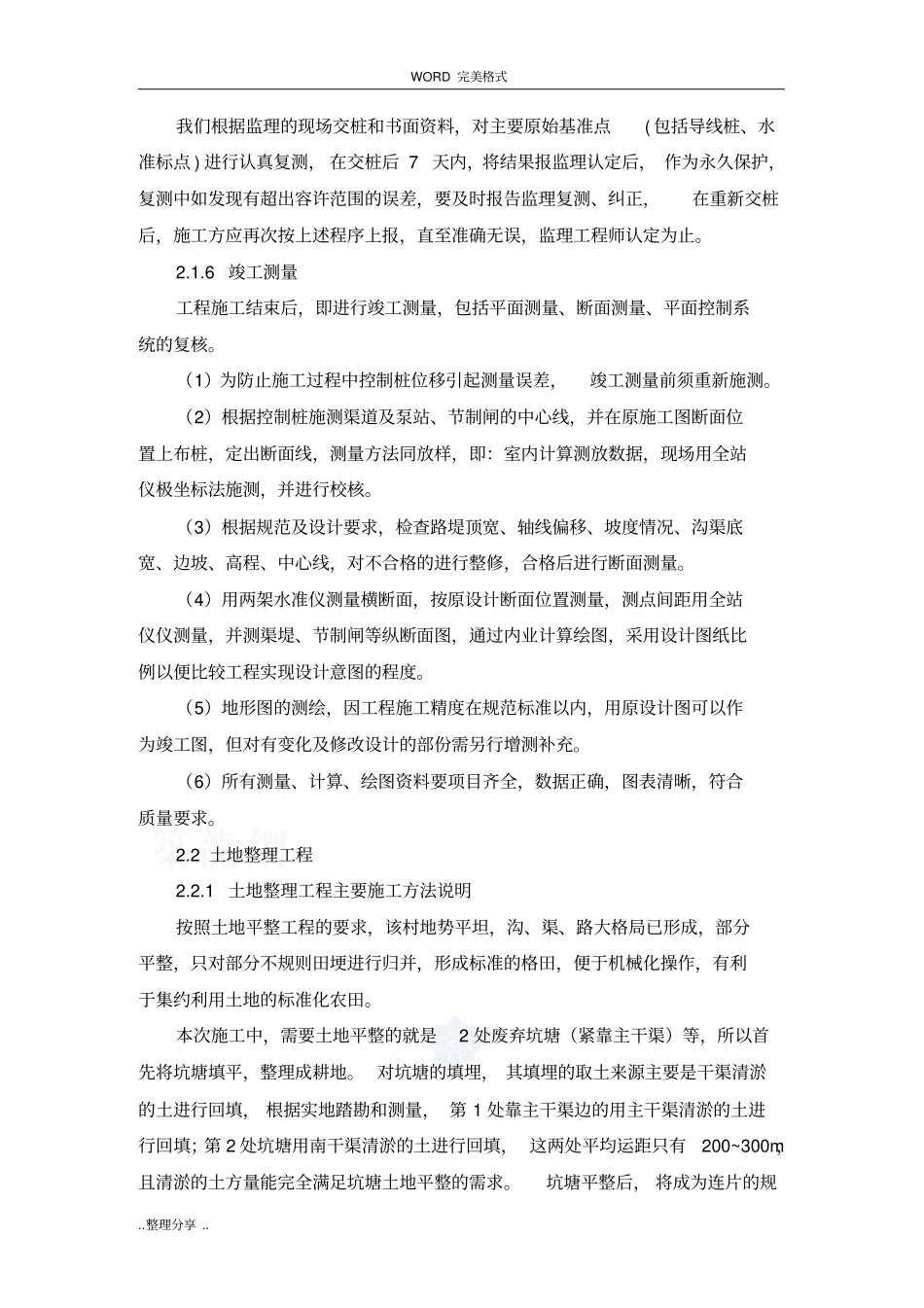

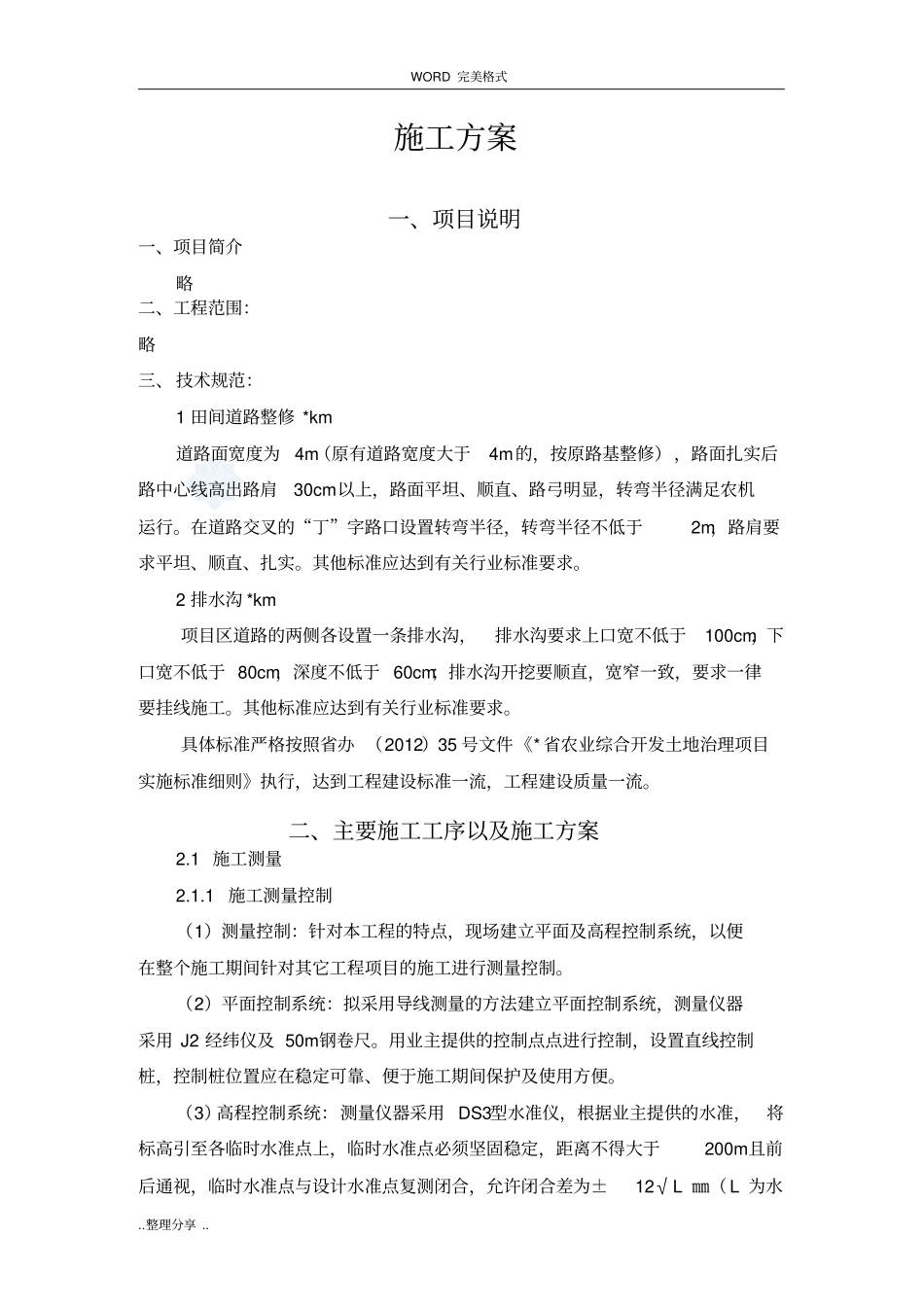

WORD 完美格式..整理分享 .. 施工方案一、项目说明一、项目简介略二、工程范围:略三、 技术规范:1 田间道路整修 *km 道路面宽度为4m(原有道路宽度大于4m的,按原路基整修),路面扎实后路中心线高出路肩30cm以上,路面平坦、顺直、路弓明显,转弯半径满足农机运行。在道路交叉的“丁”字路口设置转弯半径,转弯半径不低于2m,路肩要求平坦、顺直、扎实。其他标准应达到有关行业标准要求。2 排水沟 *km 项目区道路的两侧各设置一条排水沟,排水沟要求上口宽不低于100cm,下口宽不低于 80cm,深度不低于 60cm;排水沟开挖要顺直,宽窄一致,要求一律要挂线施工。其他标准应达到有关行业标准要求。具体标准严格按照省办 (2012)35 号文件《* 省农业综合开发土地治理项目实施标准细则》执行,达到工程建设标准一流,工程建设质量一流。二、主要施工工序以及施工方案2.1 施工测量2.1.1 施工测量控制(1)测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。(2)平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用 J2 经纬仪及 50m钢卷尺。用业主提供的控制点点进行控制,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保护及使用方便。(3)高程控制系统:测量仪器采用 DS3型水准仪,根据业主提供的水准,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12√L ㎜( L 为水WORD 完美格式..整理分享 .. 准线长度公里数)。2.1.2 测放临时水准点工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设置临时水准点, 当施工牵涉到的水准系统不是一个标准时,应同意换算为工程的施工水准系统,据此设立临时水准点。临时水准点设置后,要逐一编号,其精度要求闭合差不得超过规范要求,并标在图纸上。 根据需要和设置的牢固程度应定期进行复测。临时水准点的设置要求是:(1)应设置在坚硬的固定建筑物、构筑物上,或者设置在不受影响和外界干扰的稳定土层内;(2)在野外每 400m设置一个水准点;(3)两水准点之间能保持通视。2.1.3 平面放线根据工程的起点、 终点、导线桩和转折点的设计坐标,计算出这些点与附近控制点或建筑物之间的关系, 然后根据这些关系把各个放线点用标桩固定在地面上。为了避免差错, 每个点在...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

土地整理及排水沟施工方案设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
