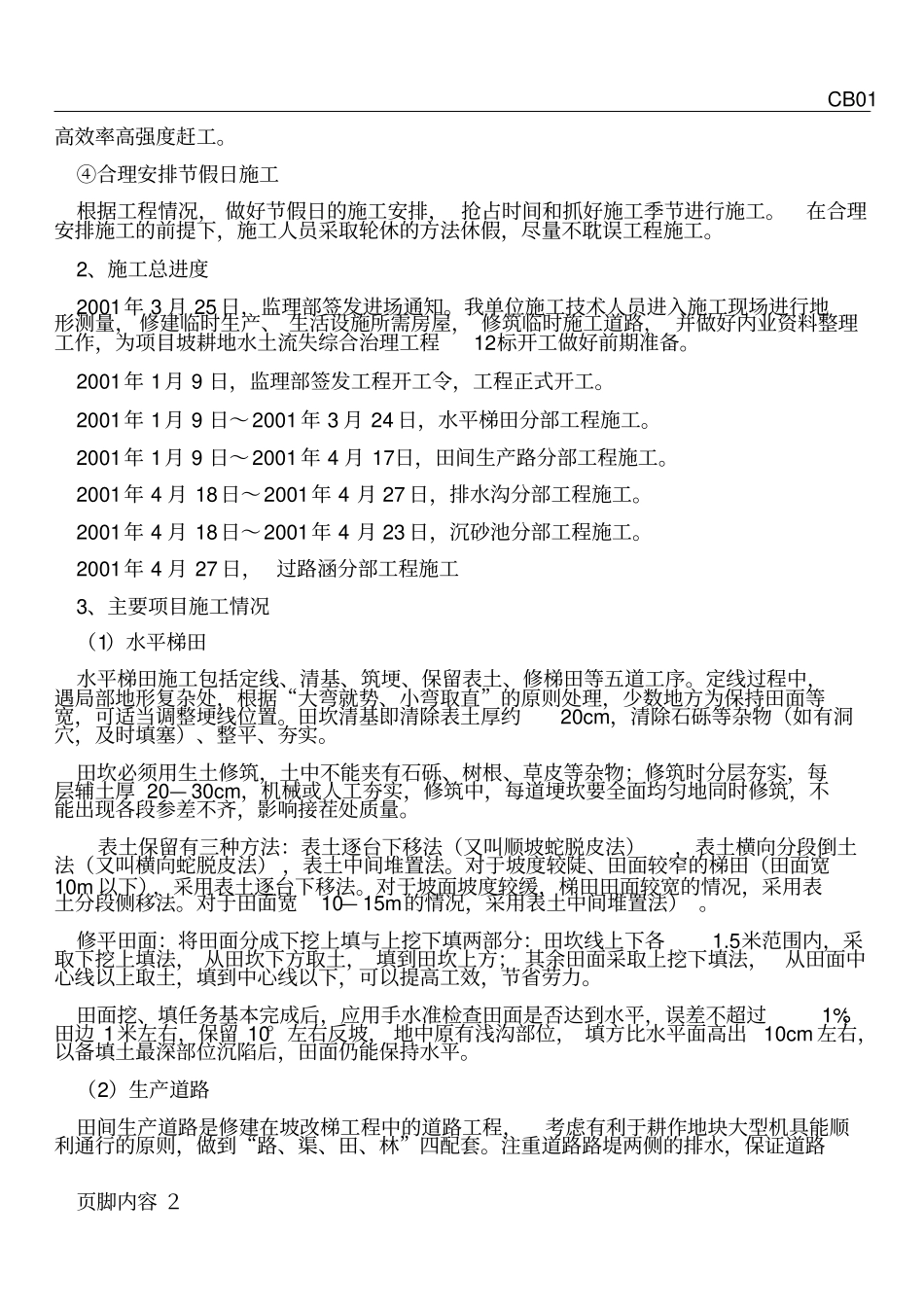

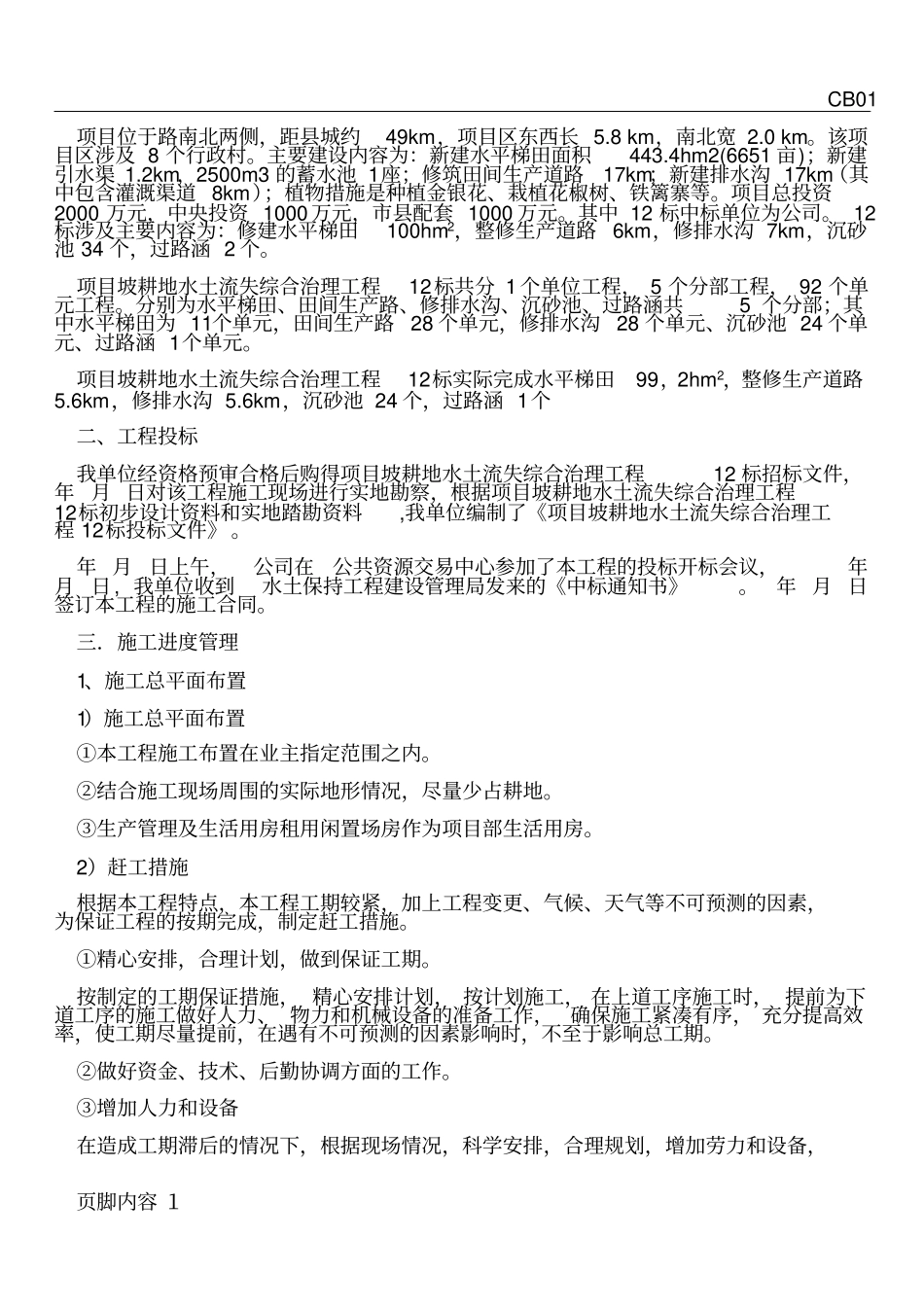

CB01页脚内容 0项目坡耕地水土流失综合治理工程12标施工管理工作报告编制单位:公司项目坡耕地水土流失综合治理工程第12标段项目部编制日期:项目坡耕地水土流失综合治理工程12标施工管理工作报告一、工程概况CB01页脚内容 1项目位于路南北两侧,距县城约49km,项目区东西长 5.8 km,南北宽 2.0 km。该项目区涉及 8 个行政村。主要建设内容为:新建水平梯田面积443.4hm2(6651 亩);新建引水渠 1.2km,2500m3 的蓄水池 1座;修筑田间生产道路17km;新建排水沟 17km(其中包含灌溉渠道 8km);植物措施是种植金银花、栽植花椒树、铁篱寨等。项目总投资2000 万元,中央投资 1000 万元,市县配套 1000 万元。其中 12 标中标单位为公司。 12标涉及主要内容为:修建水平梯田100hm2,整修生产道路6km,修排水沟 7km,沉砂池 34 个,过路涵 2 个。项目坡耕地水土流失综合治理工程12标共分 1 个单位工程, 5 个分部工程, 92 个单元工程。分别为水平梯田、田间生产路、修排水沟、沉砂池、过路涵共5 个分部;其中水平梯田为 11个单元,田间生产路28 个单元,修排水沟28 个单元、沉砂池 24 个单元、过路涵 1个单元。项目坡耕地水土流失综合治理工程12标实际完成水平梯田99,2hm2,整修生产道路5.6km,修排水沟 5.6km,沉砂池 24 个,过路涵 1个二、工程投标我单位经资格预审合格后购得项目坡耕地水土流失综合治理工程12 标招标文件,年月 日对该工程施工现场进行实地勘察,根据项目坡耕地水土流失综合治理工程12标初步设计资料和实地踏勘资料,我单位编制了《项目坡耕地水土流失综合治理工程 12标投标文件》 。年 月日上午,公司在公共资源交易中心参加了本工程的投标开标会议,年月日, 我单位收到水土保持工程建设管理局发来的《中标通知书》。年 月 日签订本工程的施工合同。三.施工进度管理1、施工总平面布置1)施工总平面布置①本工程施工布置在业主指定范围之内。②结合施工现场周围的实际地形情况,尽量少占耕地。③生产管理及生活用房租用闲置场房作为项目部生活用房。2)赶工措施根据本工程特点,本工程工期较紧,加上工程变更、气候、天气等不可预测的因素,为保证工程的按期完成,制定赶工措施。①精心安排,合理计划,做到保证工期。按制定的工期保证措施, 精心安排计划, 按计划施工, 在上道工序施工时, 提前为下道工序的施工做好人力、 物力和机械设备的准备工作,确保施工紧凑有...
