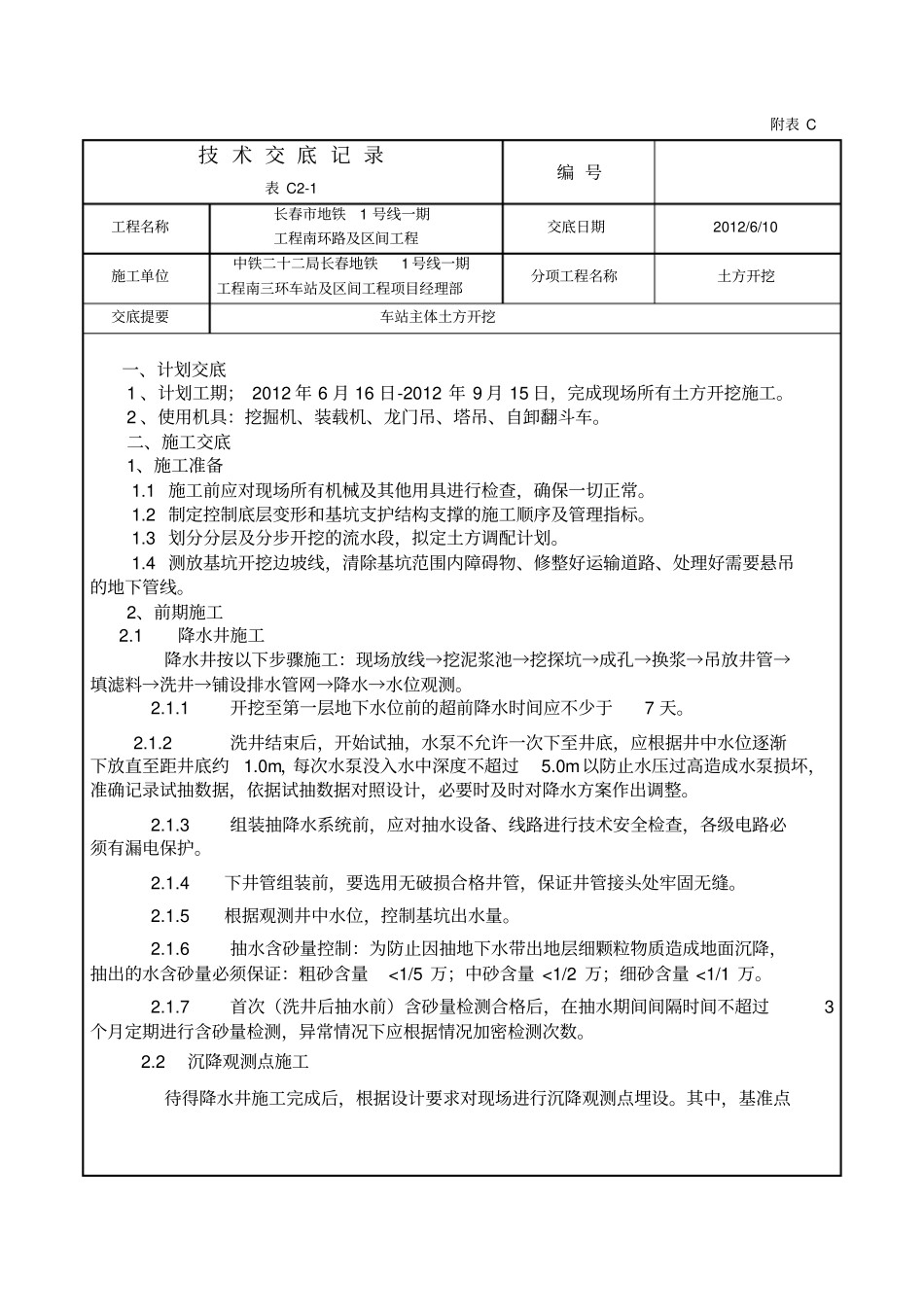

附表 C 技 术 交 底 记 录表 C2-1 编 号工程名称长春市地铁1 号线一期工程南环路及区间工程交底日期2012/6/10 施工单位中铁二十二局长春地铁1 号线一期工程南三环车站及区间工程项目经理部分项工程名称土方开挖交底提要车站主体土方开挖一、计划交底 1 、计划工期; 2012 年 6 月 16 日-2012 年 9 月 15 日,完成现场所有土方开挖施工
2 、使用机具:挖掘机、装载机、龙门吊、塔吊、自卸翻斗车
二、施工交底1、施工准备 1
1 施工前应对现场所有机械及其他用具进行检查,确保一切正常
2 制定控制底层变形和基坑支护结构支撑的施工顺序及管理指标
3 划分分层及分步开挖的流水段,拟定土方调配计划
4 测放基坑开挖边坡线,清除基坑范围内障碍物、修整好运输道路、处理好需要悬吊的地下管线
2、前期施工 2
1降水井施工降水井按以下步骤施工:现场放线→挖泥浆池→挖探坑→成孔→换浆→吊放井管→填滤料→洗井→铺设排水管网→降水→水位观测
1 开挖至第一层地下水位前的超前降水时间应不少于7 天
2 洗井结束后,开始试抽,水泵不允许一次下至井底,应根据井中水位逐渐下放直至距井底约1
0m,每次水泵没入水中深度不超过5
0m以防止水压过高造成水泵损坏,准确记录试抽数据,依据试抽数据对照设计,必要时及时对降水方案作出调整
3 组装抽降水系统前,应对抽水设备、线路进行技术安全检查,各级电路必须有漏电保护
4下井管组装前,要选用无破损合格井管,保证井管接头处牢固无缝
5根据观测井中水位,控制基坑出水量

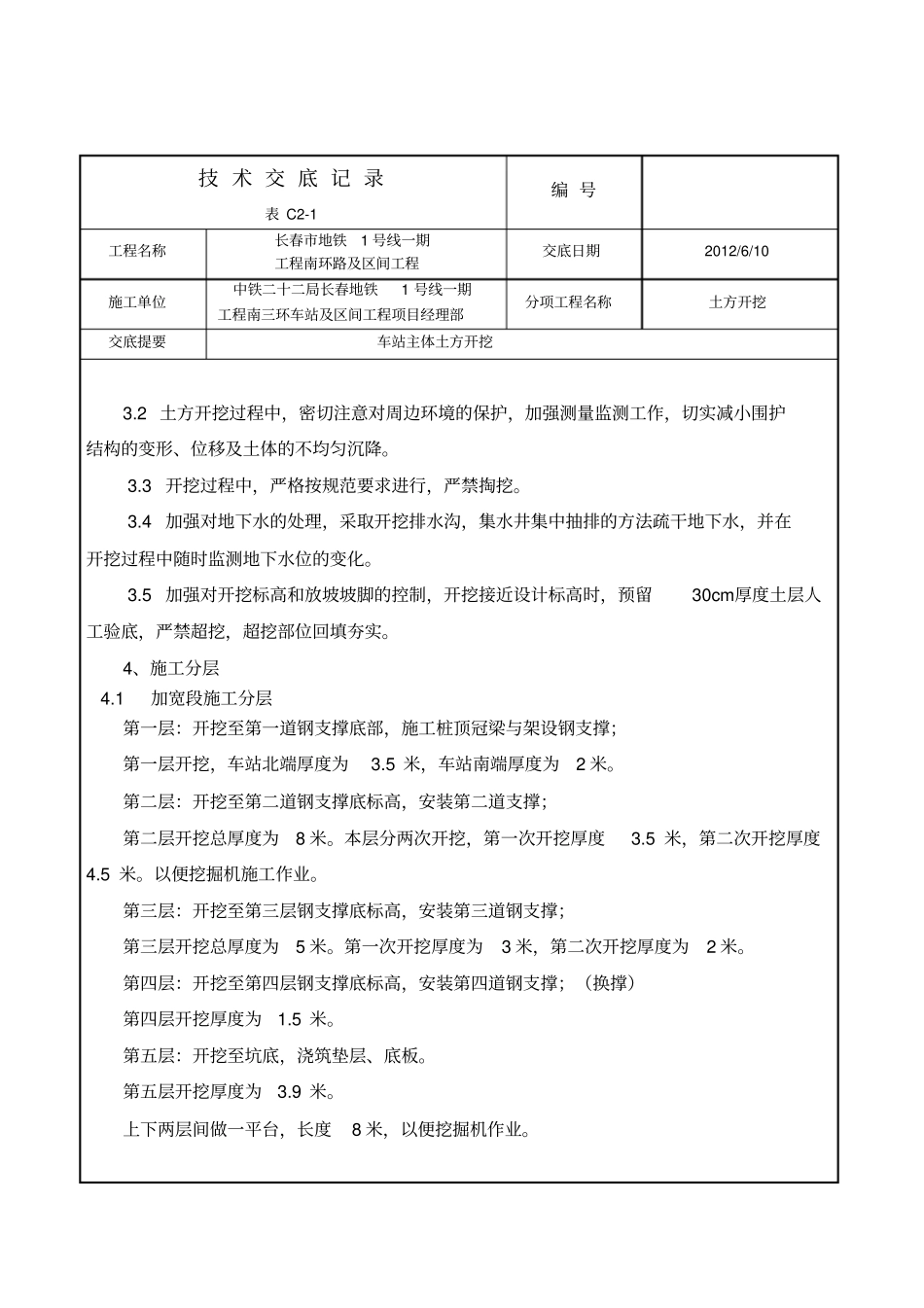

6 抽水含砂量控制:为防止因抽地下水带出地层细颗粒物质造成地面沉降,抽出的水含砂量必须保证:粗砂含量
