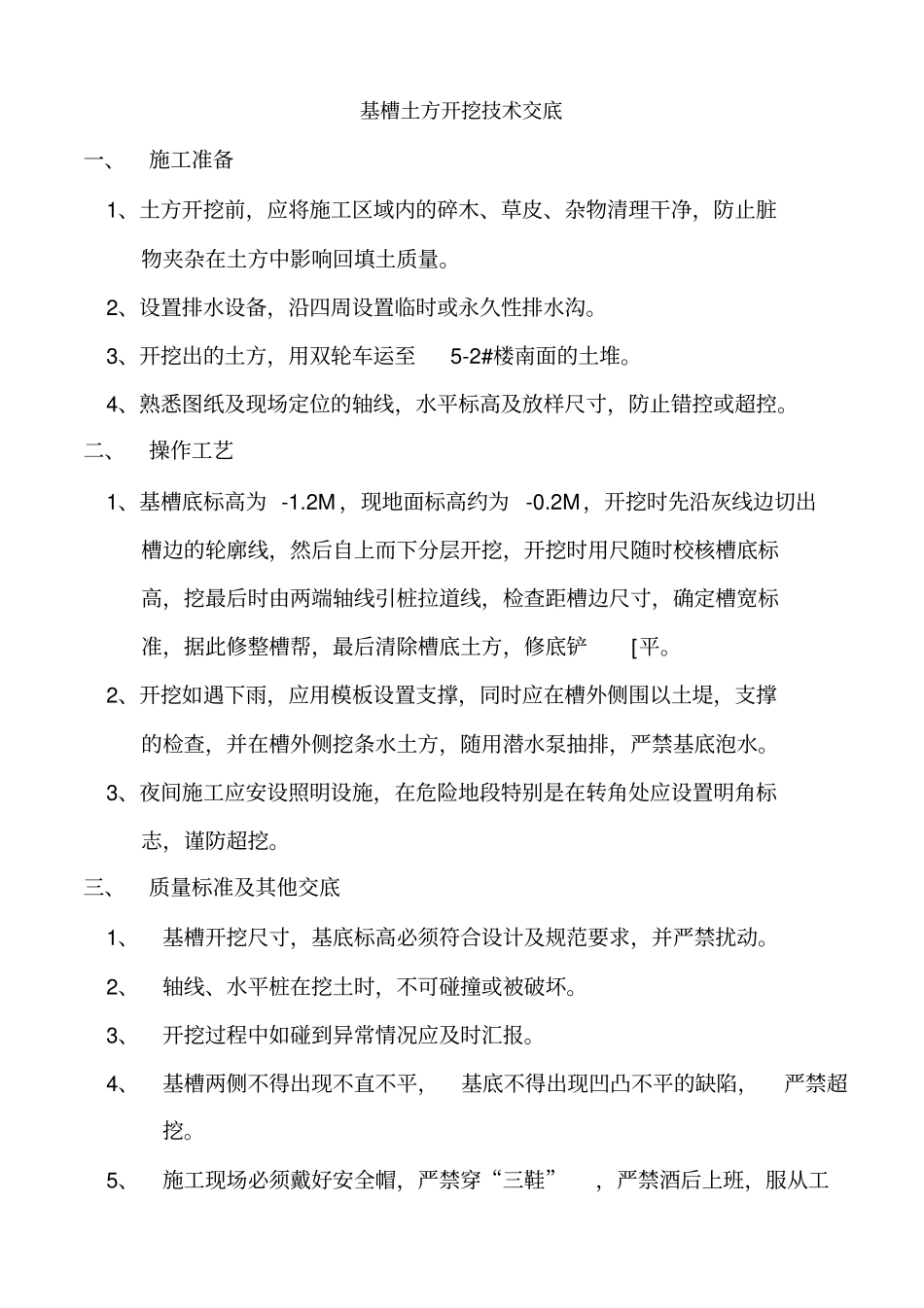

基槽土方开挖技术交底一、施工准备1、土方开挖前,应将施工区域内的碎木、草皮、杂物清理干净,防止脏物夹杂在土方中影响回填土质量
2、设置排水设备,沿四周设置临时或永久性排水沟
3、开挖出的土方,用双轮车运至5-2#楼南面的土堆
4、熟悉图纸及现场定位的轴线,水平标高及放样尺寸,防止错控或超控
二、操作工艺1、基槽底标高为 -1
2M ,现地面标高约为 -0
2M,开挖时先沿灰线边切出槽边的轮廓线,然后自上而下分层开挖,开挖时用尺随时校核槽底标高,挖最后时由两端轴线引桩拉道线,检查距槽边尺寸,确定槽宽标准,据此修整槽帮,最后清除槽底土方,修底铲[平
2、开挖如遇下雨,应用模板设置支撑,同时应在槽外侧围以土堤,支撑的检查,并在槽外侧挖条水土方,随用潜水泵抽排,严禁基底泡水
3、夜间施工应安设照明设施,在危险地段特别是在转角处应设置明角标志,谨防超挖
三、质量标准及其他交底1、基槽开挖尺寸,基底标高必须符合设计及规范要求,并严禁扰动
2、轴线、水平桩在挖土时,不可碰撞或被破坏
3、开挖过程中如碰到异常情况应及时汇报
4、基槽两侧不得出现不直不平,基底不得出现凹凸不平的缺陷,严禁超挖
5、施工现场必须戴好安全帽,严禁穿“三鞋”,严禁酒后上班,服从工地安全员统一管理,遵守工地的规章制度
6、基槽抽水时,工人应穿绝缘材料的“鞋”,套绝缘材料“手套” ,注意漏电

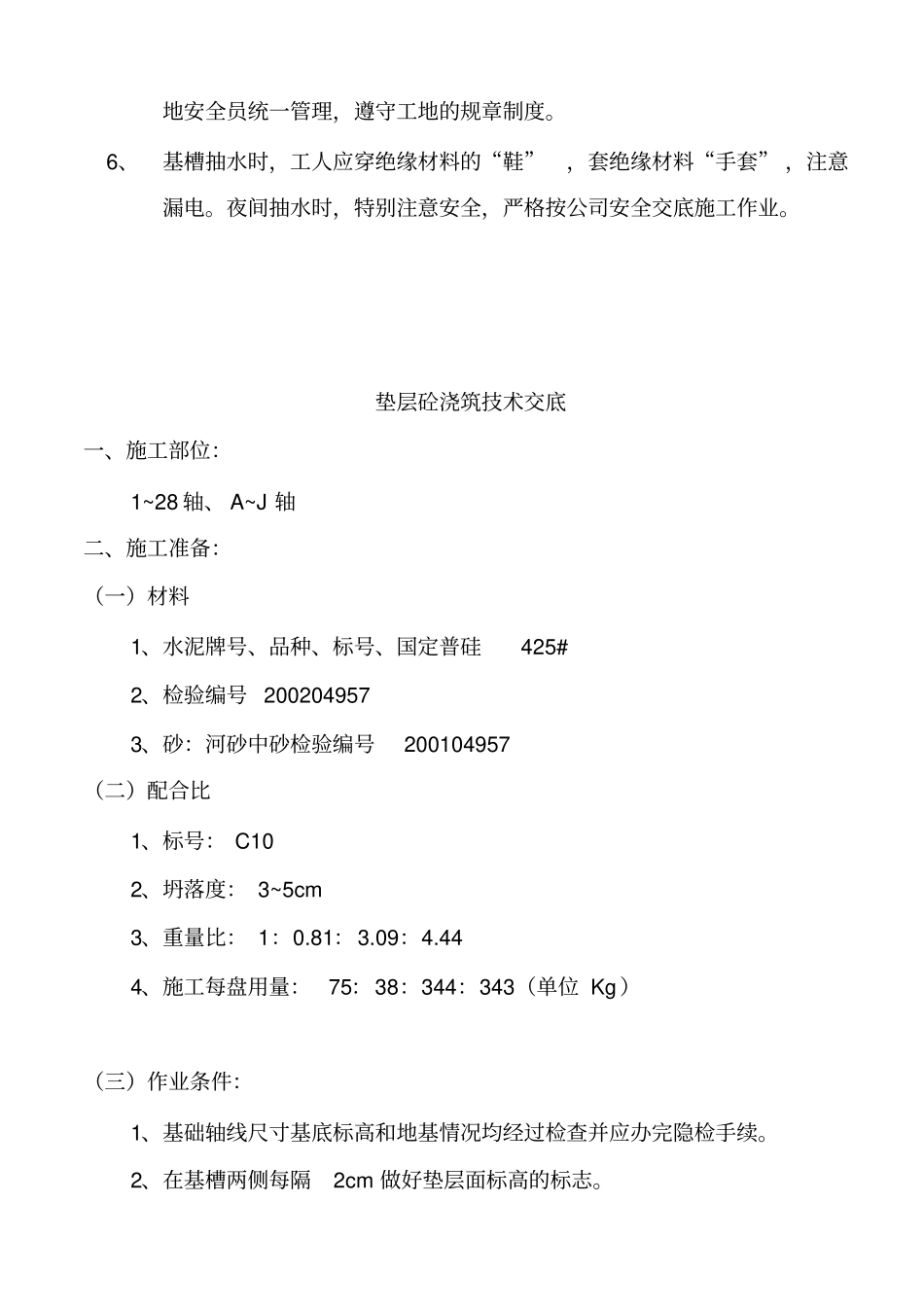

夜间抽水时,特别注意安全,严格按公司安全交底施工作业
垫层砼浇筑技术交底一、施工部位:1~28 轴、 A~J 轴二、施工准备:(一)材料1、水泥牌号、品种、标号、国定普硅425# 2、检验编号 200204957 3、砂:河砂中砂检验编号200104957 (二)配合比1、标号: C10 2、坍落度: 3~5cm 3、重量比: 1:0
