word 格式

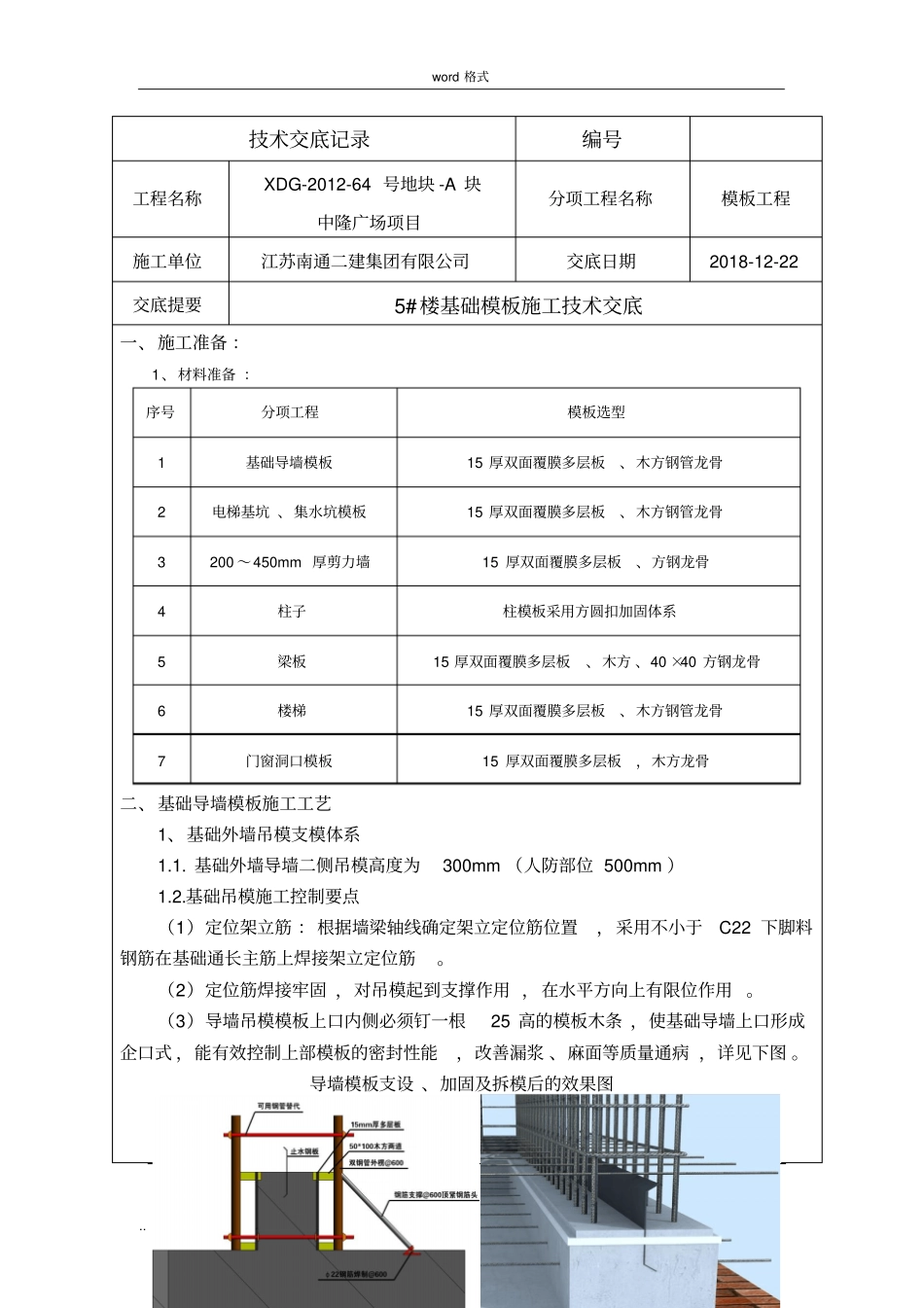

技术交底记录编号工程名称XDG-2012-64 号地块 -A 块中隆广场项目分项工程名称模板工程施工单位江苏南通二建集团有限公司交底日期2018-12-22 交底提要5#楼基础模板施工技术交底一、施工准备 :1、材料准备 :序号分项工程模板选型1 基础导墙模板15 厚双面覆膜多层板、木方钢管龙骨2 电梯基坑 、集水坑模板15 厚双面覆膜多层板、木方钢管龙骨3 200 ~450mm 厚剪力墙15 厚双面覆膜多层板、方钢龙骨4 柱子柱模板采用方圆扣加固体系5 梁板15 厚双面覆膜多层板、木方 、40 ×40 方钢龙骨6 楼梯15 厚双面覆膜多层板、木方钢管龙骨7 门窗洞口模板15 厚双面覆膜多层板,木方龙骨二、基础导墙模板施工工艺1、基础外墙吊模支模体系1
基础外墙导墙二侧吊模高度为300mm (人防部位 500mm )1
基础吊模施工控制要点(1)定位架立筋 :根据墙梁轴线确定架立定位筋位置,采用不小于C22 下脚料钢筋在基础通长主筋上焊接架立定位筋
(2)定位筋焊接牢固 ,对吊模起到支撑作用 ,在水平方向上有限位作用
(3)导墙吊模模板上口内侧必须钉一根25 高的模板木条 ,使基础导墙上口形成企口式 ,能有效控制上部模板的密封性能,改善漏浆 、麻面等质量通病 ,详见下图
导墙模板支设 、加固及拆模后的效果图word 格式

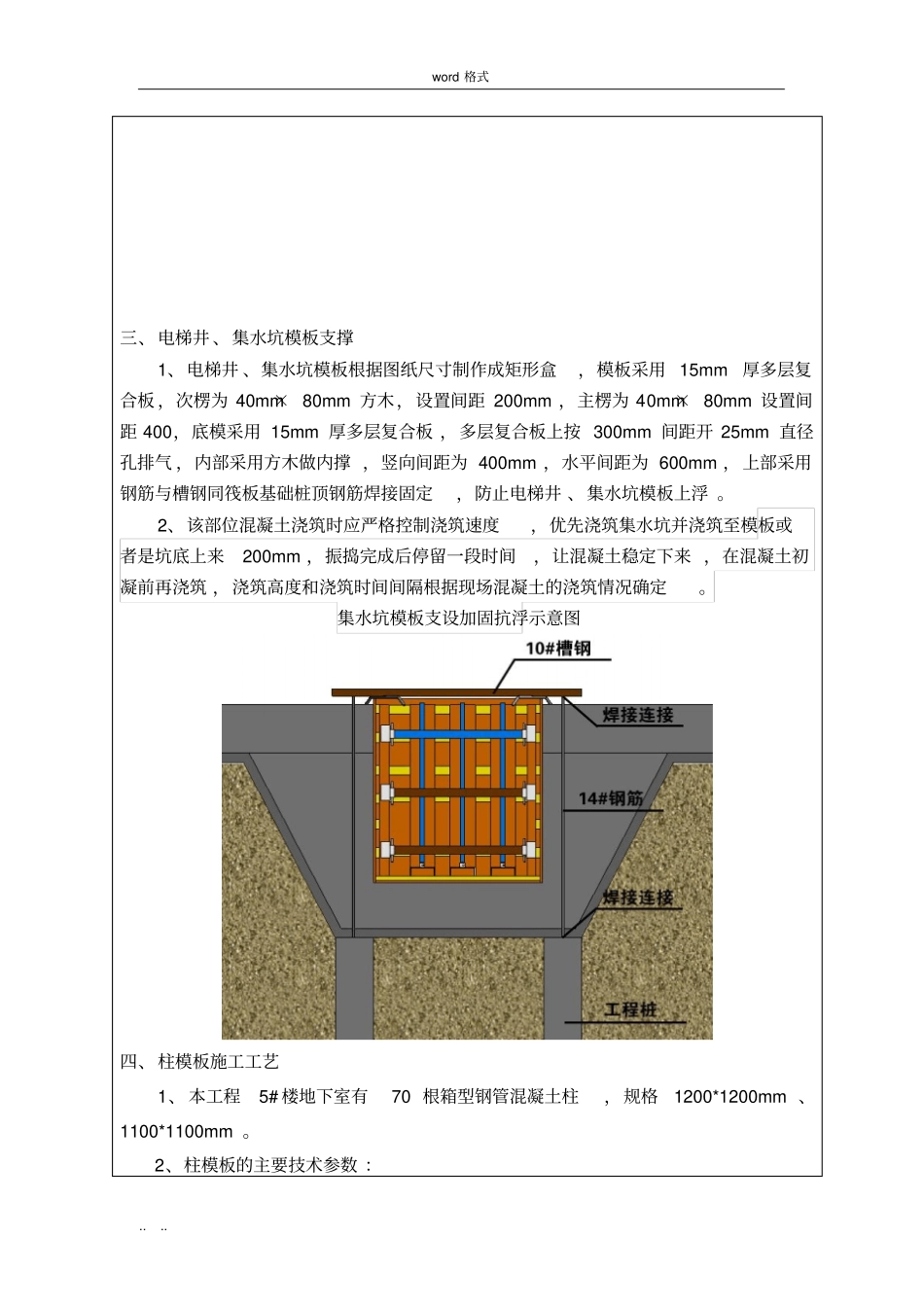

三、电梯井 、集水坑模板支撑1、电梯井 、集水坑模板根据图纸尺寸制作成矩形盒,模板采用 15mm厚多层复合板 ,次楞为 40mm× 80mm 方木,设置间距 200mm ,主楞为 40mm× 80mm 设置间距 400,底模采用 15mm 厚多层复合板 ,多层复合板上按 300mm 间距开 25mm 直径孔排气 ,内部采用方木做内撑 ,竖向间距为 400mm ,水平间距为 600mm ,上部采用钢筋与槽钢同筏板基
