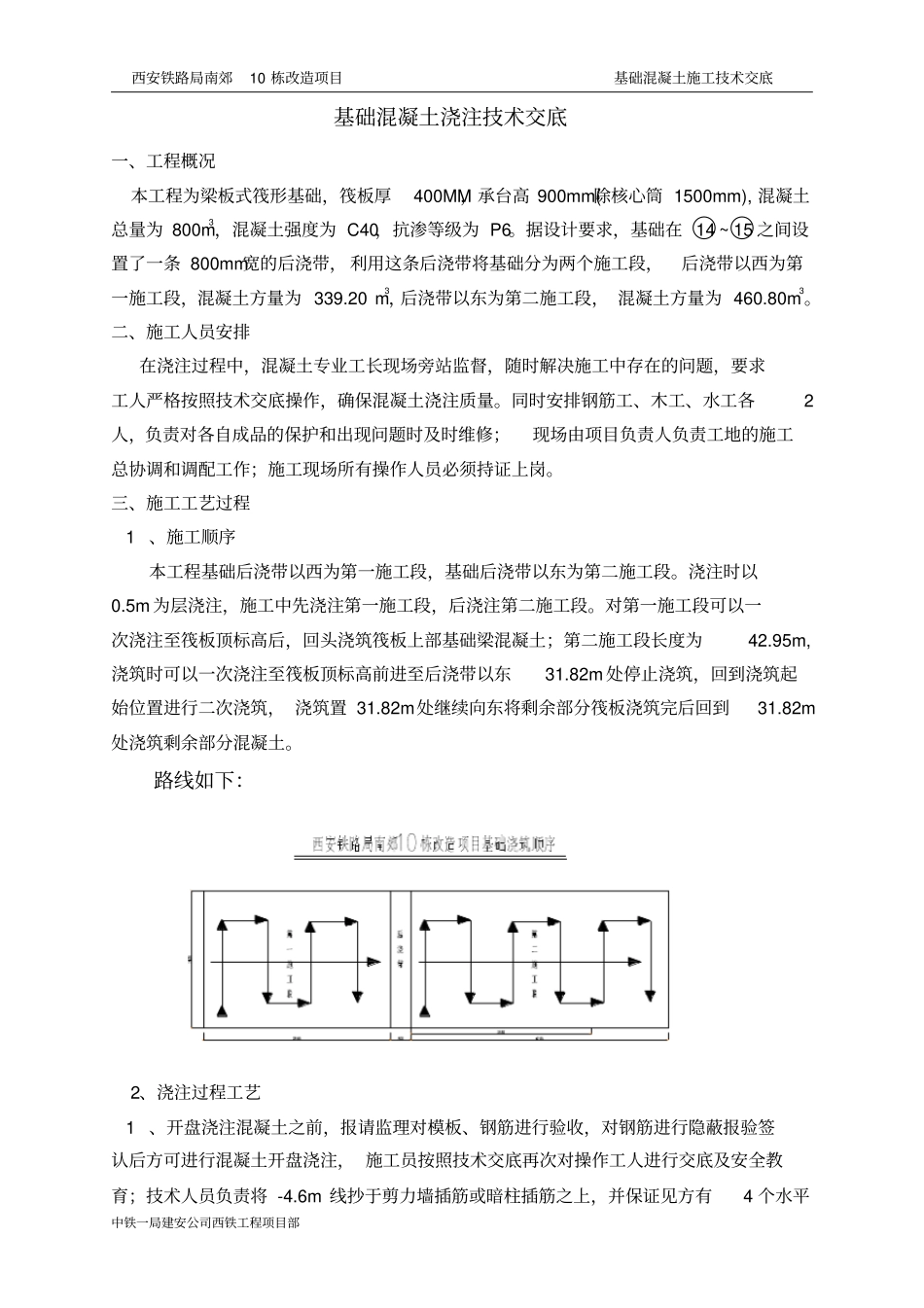

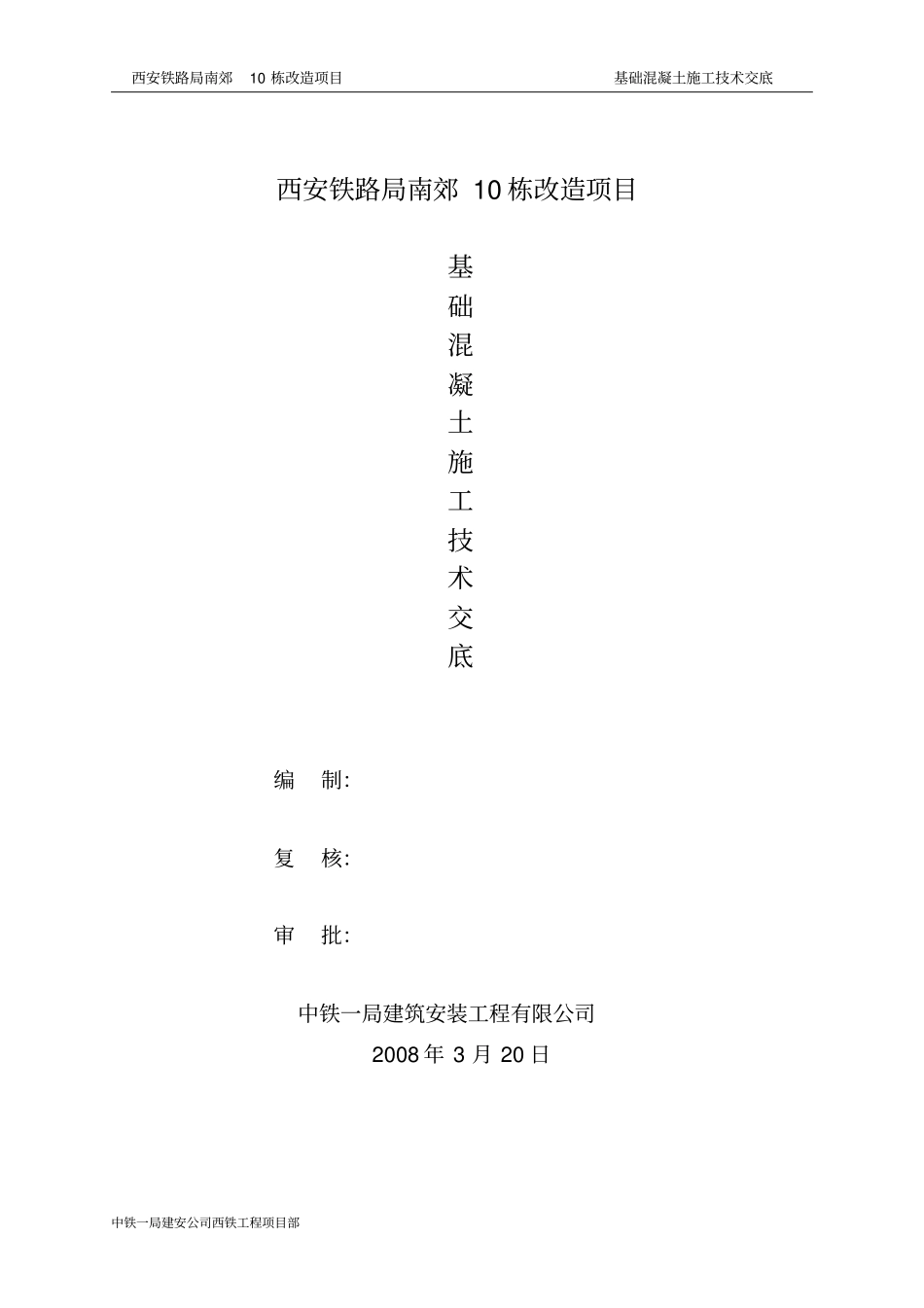

西安铁路局南郊10 栋改造项目基础混凝土施工技术交底中铁一局建安公司西铁工程项目部西安铁路局南郊 10 栋改造项目基础混凝土施工技术交底编制:复核:审批:中铁一局建筑安装工程有限公司2008 年 3 月 20 日西安铁路局南郊10 栋改造项目基础混凝土施工技术交底中铁一局建安公司西铁工程项目部基础混凝土浇注技术交底一、工程概况本工程为梁板式筏形基础,筏板厚400MM,承台高 900mm(除核心筒 1500mm), 混凝土总量为 800m3,混凝土强度为 C40,抗渗等级为 P6
据设计要求,基础在 ○14 ~○15 之间设置了一条 800mm宽的后浇带, 利用这条后浇带将基础分为两个施工段,后浇带以西为第一施工段,混凝土方量为 339
20 m3,后浇带以东为第二施工段, 混凝土方量为 460
二、施工人员安排在浇注过程中,混凝土专业工长现场旁站监督,随时解决施工中存在的问题,要求工人严格按照技术交底操作,确保混凝土浇注质量
同时安排钢筋工、木工、水工各2人,负责对各自成品的保护和出现问题时及时维修;现场由项目负责人负责工地的施工总协调和调配工作;施工现场所有操作人员必须持证上岗
三、施工工艺过程 1 、施工顺序本工程基础后浇带以西为第一施工段,基础后浇带以东为第二施工段
5m 为层浇注,施工中先浇注第一施工段,后浇注第二施工段
对第一施工段可以一次浇注至筏板顶标高后,回头浇筑筏板上部基础梁混凝土;第二施工段长度为42
95m,浇筑时可以一次浇注至筏板顶标高前进至后浇带以东31
82m 处停止浇筑,回到浇筑起始位置进行二次浇筑, 浇筑置 31
82m处继续向东将剩余部分筏板浇筑完后回到31
82m处浇筑剩余部分混凝土

路线如下:2、浇注过程工艺 1 、开盘浇注混凝土之前,报请监理对模板、钢筋进行验收,对钢筋进行隐蔽报验签认后方可进行混凝土开盘浇注, 施
