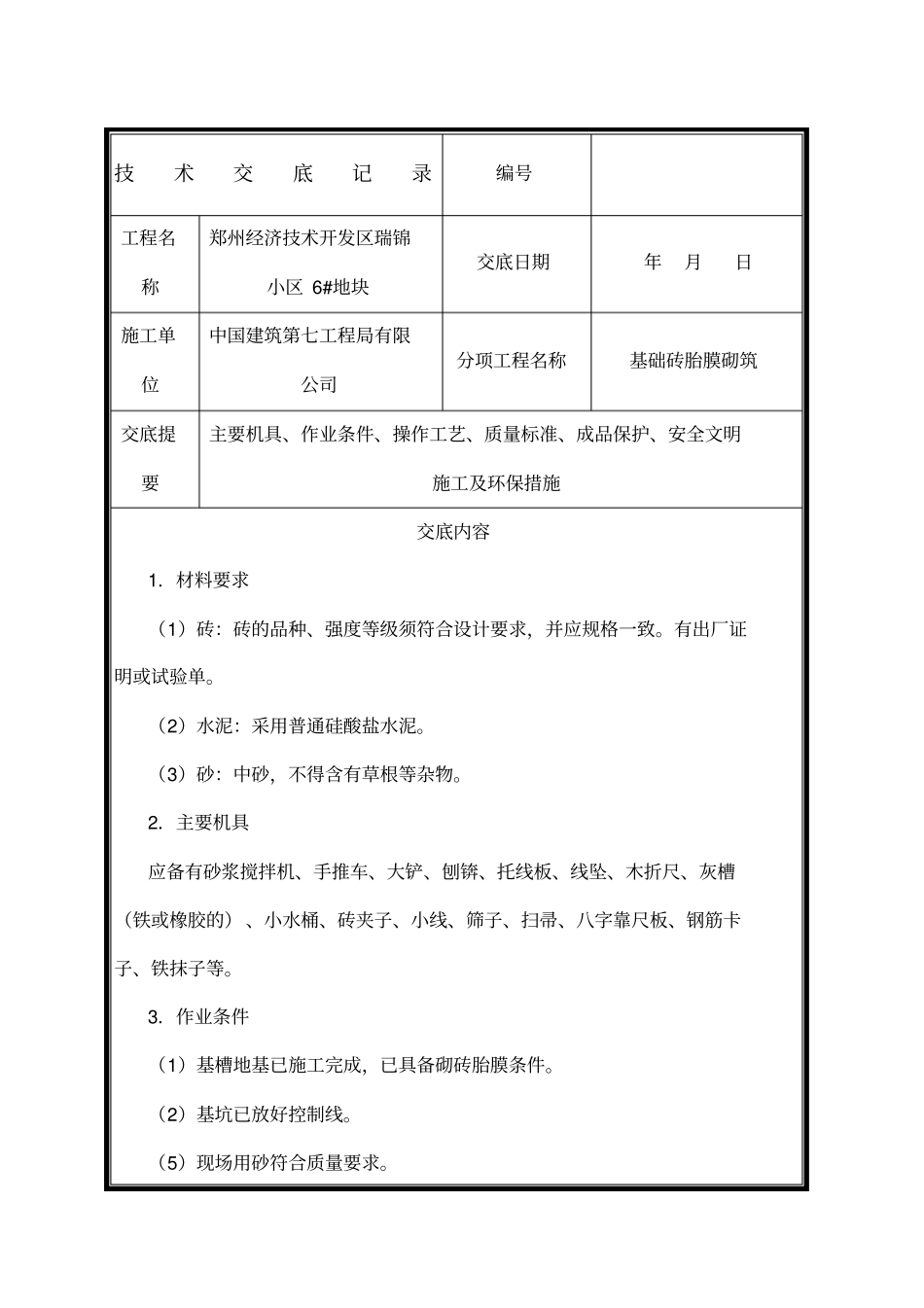

技术交底记录编号工程名称郑州经济技术开发区瑞锦小区 6#地块交底日期年月日施工单位中国建筑第七工程局有限公司分项工程名称基础砖胎膜砌筑交底提要主要机具、作业条件、操作工艺、质量标准、成品保护、安全文明施工及环保措施交底内容1.材料要求(1)砖:砖的品种、强度等级须符合设计要求,并应规格一致
有出厂证明或试验单
(2)水泥:采用普通硅酸盐水泥
(3)砂:中砂,不得含有草根等杂物
2.主要机具应备有砂浆搅拌机、手推车、大铲、刨锛、托线板、线坠、木折尺、灰槽(铁或橡胶的) 、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等
3.作业条件(1)基槽地基已施工完成,已具备砌砖胎膜条件
(2)基坑已放好控制线
(5)现场用砂符合质量要求

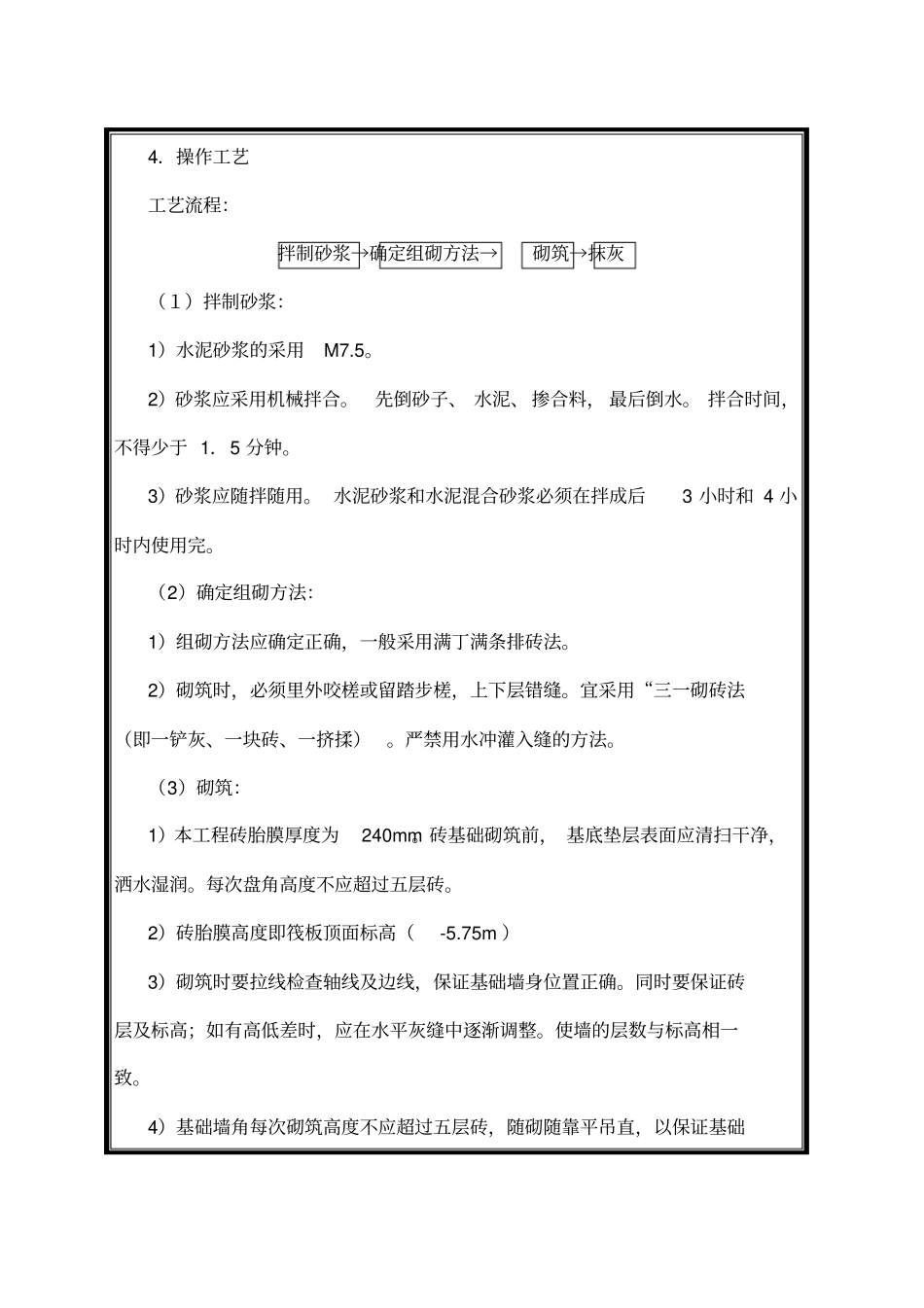

4.操作工艺工艺流程:拌制砂浆→确定组砌方法→砌筑→抹灰(1)拌制砂浆:1)水泥砂浆的采用M7
2)砂浆应采用机械拌合
先倒砂子、 水泥、 掺合料, 最后倒水
拌合时间,不得少于 1.5 分钟
3)砂浆应随拌随用
水泥砂浆和水泥混合砂浆必须在拌成后3 小时和 4 小时内使用完
(2)确定组砌方法:1)组砌方法应确定正确,一般采用满丁满条排砖法
2)砌筑时,必须里外咬槎或留踏步槎,上下层错缝
宜采用“三一砌砖法(即一铲灰、一块砖、一挤揉)
严禁用水冲灌入缝的方法
(3)砌筑:1)本工程砖胎膜厚度为240mm
砖基础砌筑前, 基底垫层表面应清扫干净,洒水湿润
每次盘角高度不应超过五层砖
2)砖胎膜高度即筏板顶面标高(-5
75m )3)砌筑时要拉线检查轴线及边线,保证基础墙身位置正确
同时要保证砖层及标高;如有高低差时,应在水平灰缝中逐渐调整
使墙的层数与标高相一致
4)基础墙角每次砌筑高度不应超过五层砖,随砌随靠平吊直,以保证基础墙横平竖直

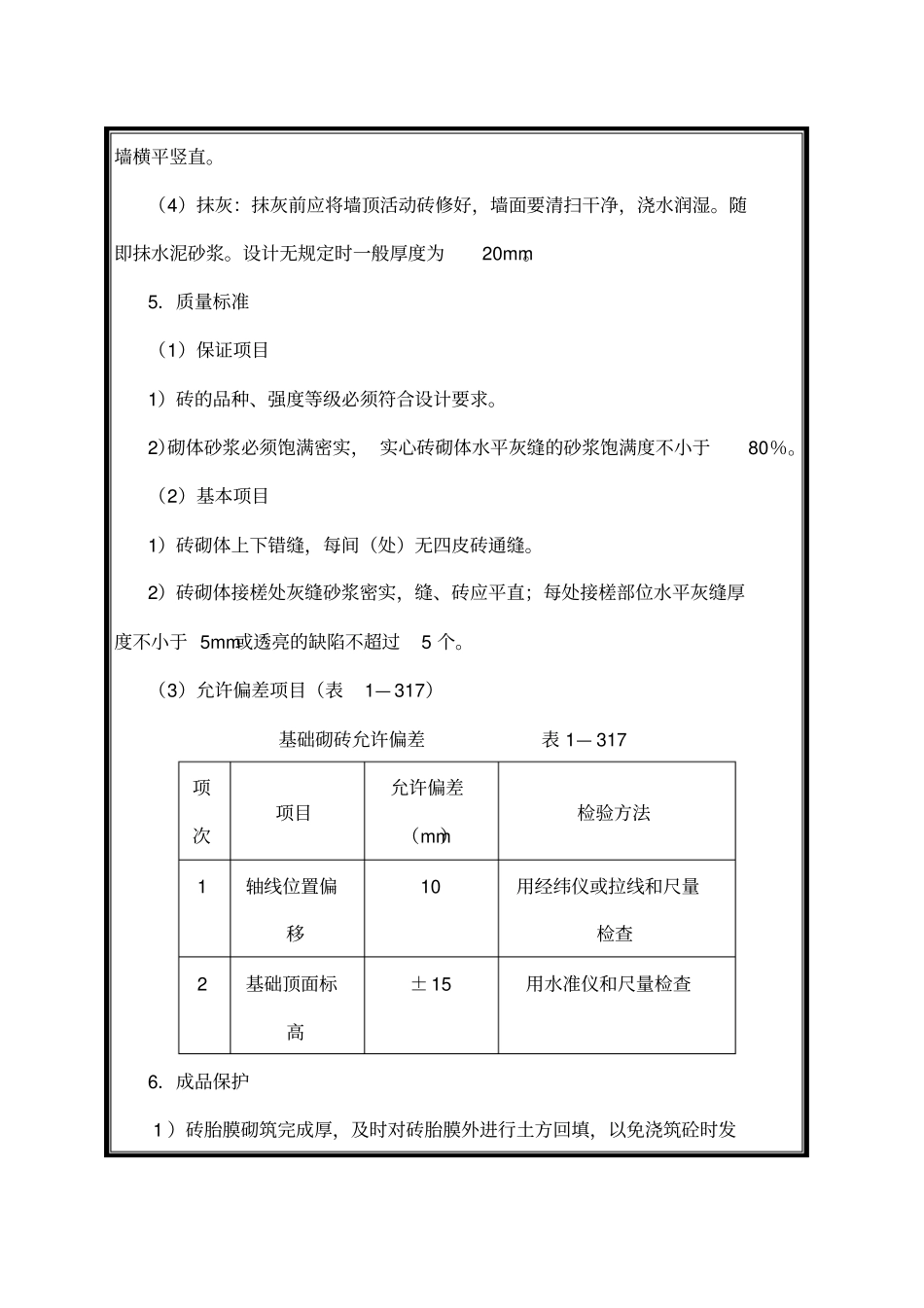

(4)抹灰:抹灰前应将墙顶活动砖修好,墙面要清扫干净,浇水润湿
随即抹水泥砂浆
