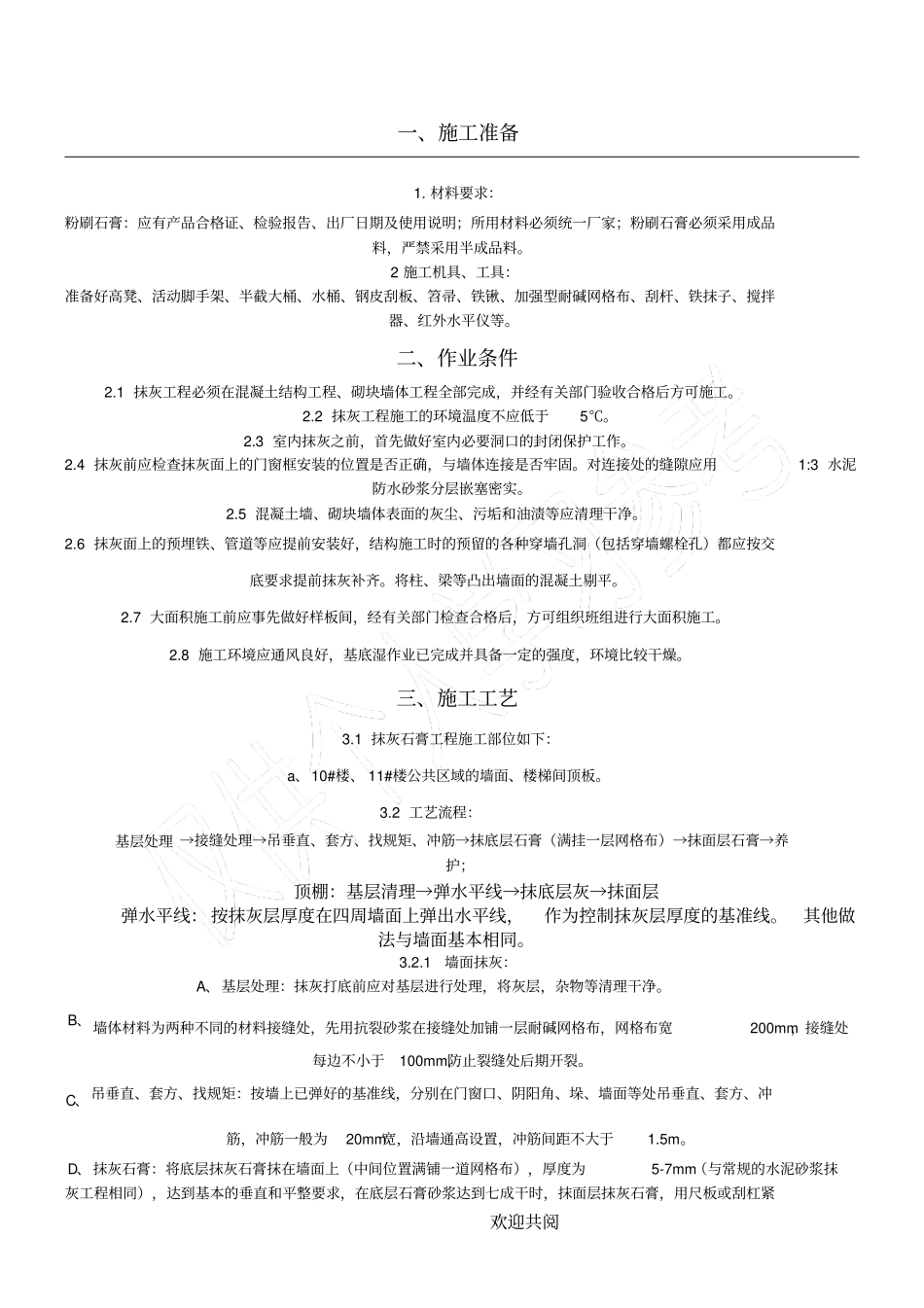

欢迎共阅一、施工准备1
材料要求:粉刷石膏:应有产品合格证、检验报告、出厂日期及使用说明;所用材料必须统一厂家;粉刷石膏必须采用成品料,严禁采用半成品料
2 施工机具、工具:准备好高凳、活动脚手架、半截大桶、水桶、钢皮刮板、笤帚、铁锹、加强型耐碱网格布、刮杆、铁抹子、搅拌器、红外水平仪等
二、作业条件2
1 抹灰工程必须在混凝土结构工程、砌块墙体工程全部完成,并经有关部门验收合格后方可施工
2 抹灰工程施工的环境温度不应低于5℃
3 室内抹灰之前,首先做好室内必要洞口的封闭保护工作
4 抹灰前应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固
对连接处的缝隙应用1:3 水泥防水砂浆分层嵌塞密实
5 混凝土墙、砌块墙体表面的灰尘、污垢和油渍等应清理干净
6 抹灰面上的预埋铁、管道等应提前安装好,结构施工时的预留的各种穿墙孔洞(包括穿墙螺栓孔)都应按交底要求提前抹灰补齐
将柱、梁等凸出墙面的混凝土剔平
7 大面积施工前应事先做好样板间,经有关部门检查合格后,方可组织班组进行大面积施工
8 施工环境应通风良好,基底湿作业已完成并具备一定的强度,环境比较干燥
三、施工工艺3
1 抹灰石膏工程施工部位如下:a、10#楼、 11#楼公共区域的墙面、楼梯间顶板
2 工艺流程:基层处理 →接缝处理→吊垂直、套方、找规矩、冲筋→抹底层石膏(满挂一层网格布)→抹面层石膏→养护;顶棚:基层清理→弹水平线→抹底层灰→抹面层弹水平线: 按抹灰层厚度在四周墙面上弹出水平线,作为控制抹灰层厚度的基准线
其他做法与墙面基本相同
1墙面抹灰:A、基层处理:抹灰打底前应对基层进行处理,将灰层,杂物等清理干净
B、墙体材料为两种不同的材料接缝处,先用抗裂砂浆在接缝处加铺一层耐碱网格布,网格布宽200mm,接缝处每边不小于100mm,防止裂缝处后期开裂
