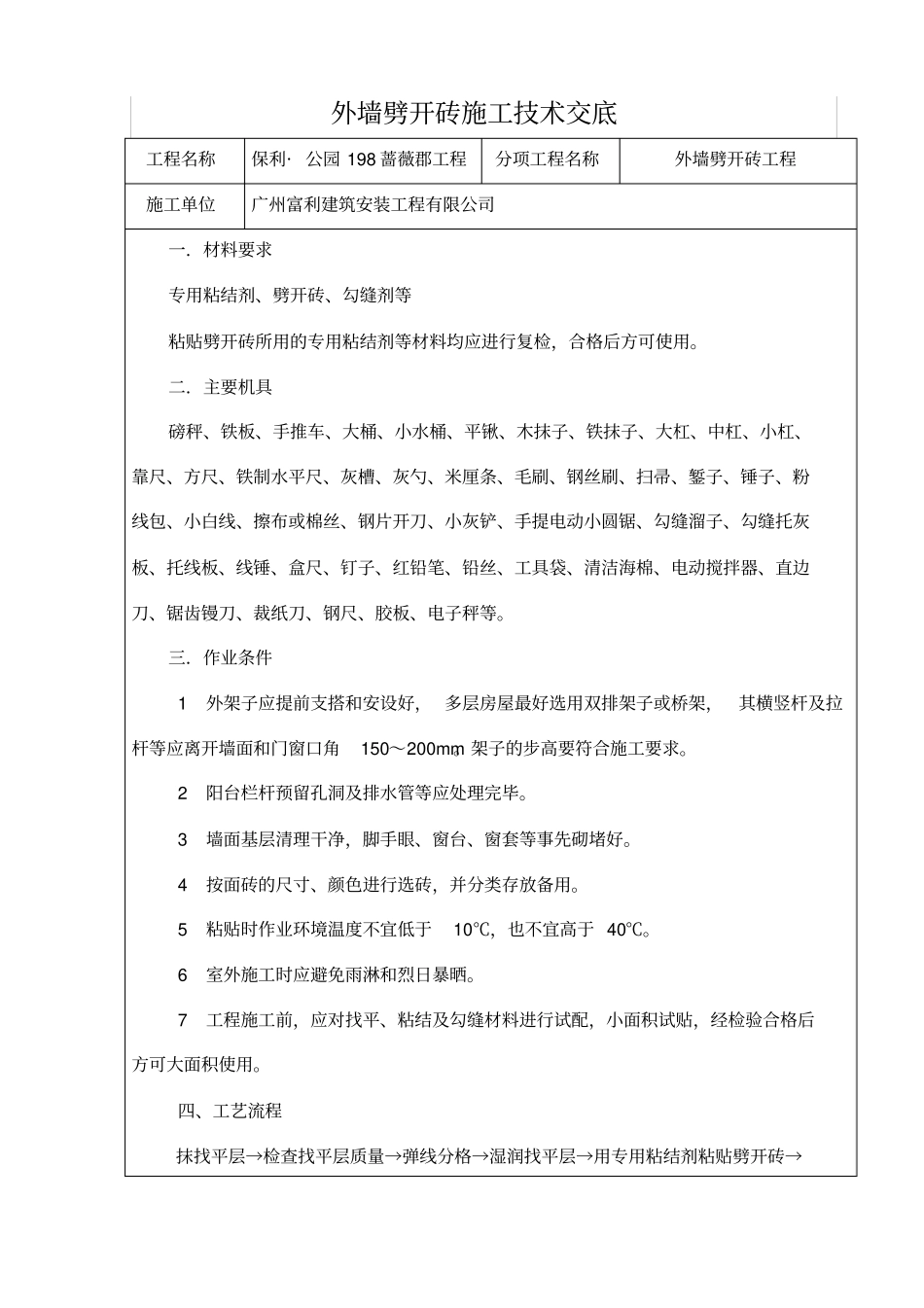

外墙劈开砖施工技术交底工程名称保利· 公园 198 蔷薇郡工程分项工程名称外墙劈开砖工程施工单位广州富利建筑安装工程有限公司一.材料要求专用粘结剂、劈开砖、勾缝剂等粘贴劈开砖所用的专用粘结剂等材料均应进行复检,合格后方可使用
二.主要机具磅秤、铁板、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、扫帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线锤、盒尺、钉子、红铅笔、铅丝、工具袋、清洁海棉、电动搅拌器、直边刀、锯齿镘刀、裁纸刀、钢尺、胶板、电子秤等
三.作业条件1 外架子应提前支搭和安设好, 多层房屋最好选用双排架子或桥架,其横竖杆及拉杆等应离开墙面和门窗口角150~200mm
架子的步高要符合施工要求
2 阳台栏杆预留孔洞及排水管等应处理完毕
3 墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好
4 按面砖的尺寸、颜色进行选砖,并分类存放备用
5 粘贴时作业环境温度不宜低于10℃,也不宜高于 40℃
6 室外施工时应避免雨淋和烈日暴晒
7 工程施工前,应对找平、粘结及勾缝材料进行试配,小面积试贴,经检验合格后方可大面积使用

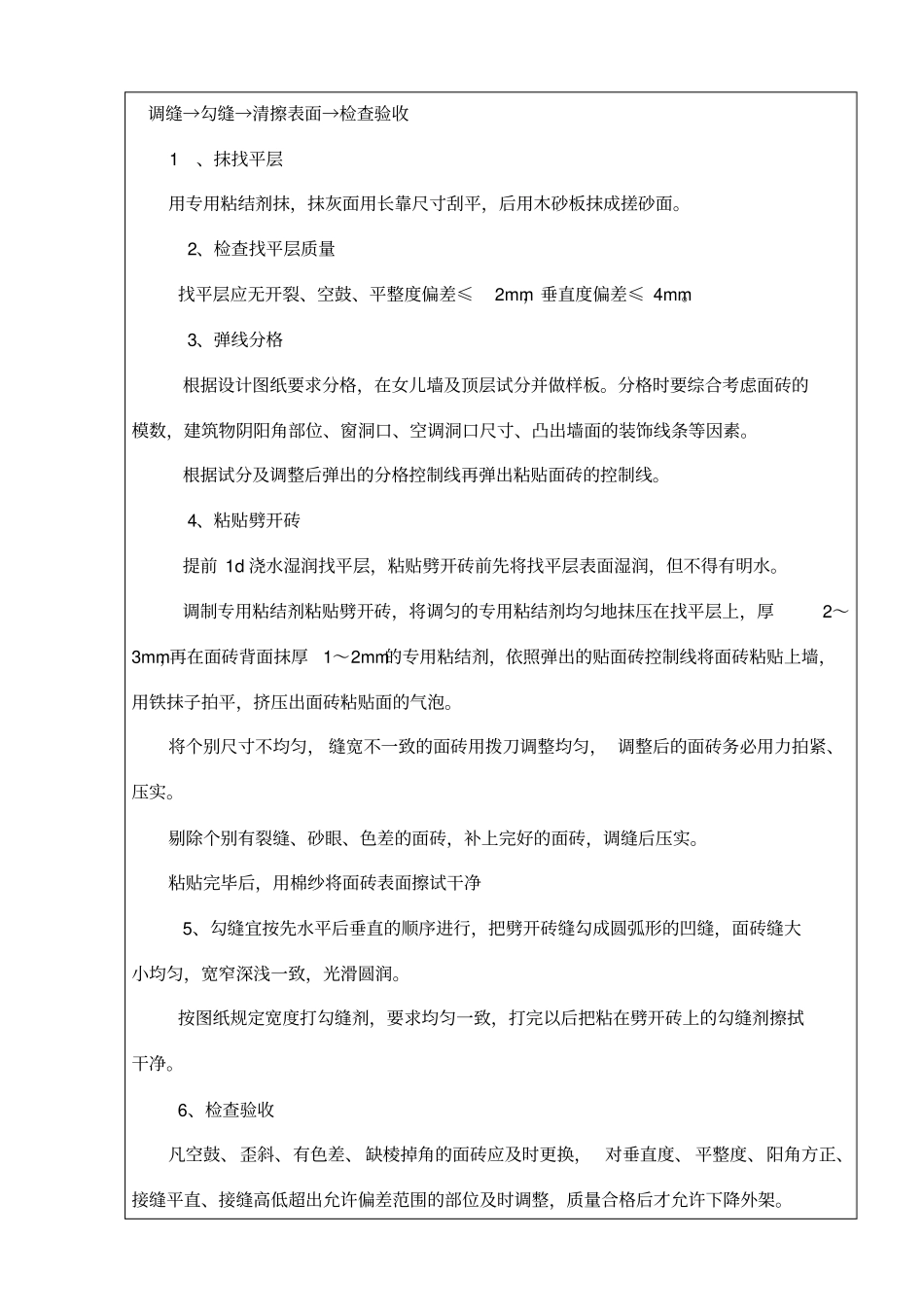

四、工艺流程抹找平层→检查找平层质量→弹线分格→湿润找平层→用专用粘结剂粘贴劈开砖→调缝→勾缝→清擦表面→检查验收 1、抹找平层用专用粘结剂抹,抹灰面用长靠尺寸刮平,后用木砂板抹成搓砂面
2、检查找平层质量找平层应无开裂、空鼓、平整度偏差≤2mm,垂直度偏差≤ 4mm
3、弹线分格根据设计图纸要求分格,在女儿墙及顶层试分并做样板
分格时要综合考虑面砖的模数,建筑物阴阳角部位、窗洞口、空调洞口尺寸、凸出墙面的装饰线条等因素
根据试分及调整后弹出的分格控制线再弹出粘贴面砖的控制线
4、粘贴劈开砖提前 1d 浇水湿润找平层,
