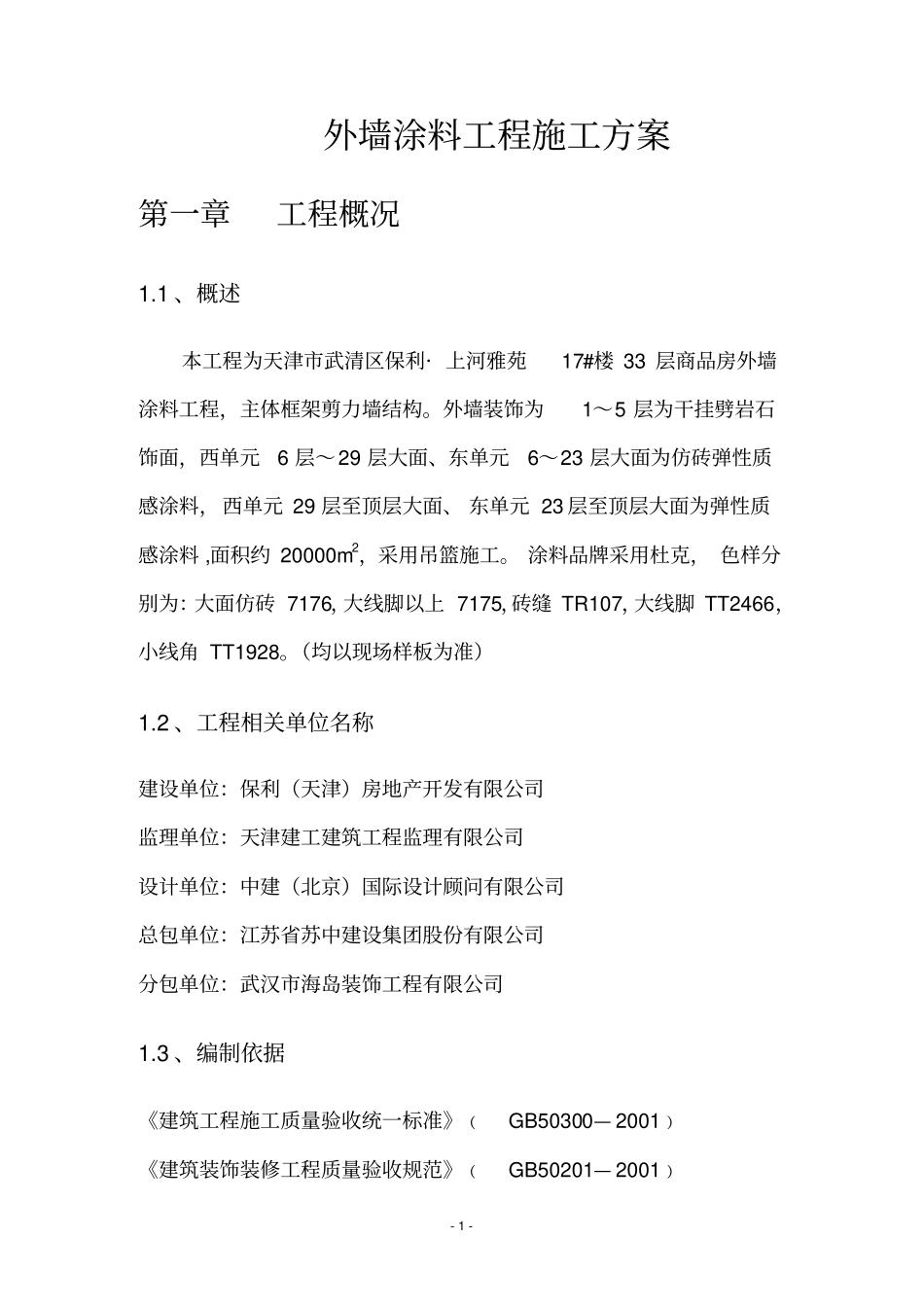

- 1 - 外墙涂料工程施工方案第一章工程概况1
1 、概述本工程为天津市武清区保利· 上河雅苑17#楼 33 层商品房外墙涂料工程,主体框架剪力墙结构
外墙装饰为1~5 层为干挂劈岩石饰面,西单元6 层~29 层大面、东单元6~23 层大面为仿砖弹性质感涂料,西单元 29 层至顶层大面、 东单元 23 层至顶层大面为弹性质感涂料 ,面积约 20000m2,采用吊篮施工
涂料品牌采用杜克, 色样分别为:大面仿砖 7176,大线脚以上 7175,砖缝 TR107,大线脚 TT2466,小线角 TT1928
(均以现场样板为准)1

2 、工程相关单位名称建设单位:保利(天津)房地产开发有限公司监理单位:天津建工建筑工程监理有限公司设计单位:中建(北京)国际设计顾问有限公司总包单位:江苏省苏中建设集团股份有限公司分包单位:武汉市海岛装饰工程有限公司1
3 、编制依据《建筑工程施工质量验收统一标准》﹙GB50300— 2001﹚《建筑装饰装修工程质量验收规范》﹙GB50201— 2001﹚- 2 - 《建筑涂饰工程施工验收规程》﹙JGJ/T29— 2003﹚《建筑外墙弹性涂料应用技术规程》﹙DB/JT01— 57—2001﹚《外墙涂料工程应用技术规程》﹙DB/TJ8— 504— 2000﹚《施工现场临时用电安全技术规范》﹙JGJ46— 2005﹚《建筑施工安全检查标准》﹙JGJ59— 99﹚《建筑机械使用安全技术规范》﹙JGJ33— 2001﹚本工程施工图纸和招标文件第二章施工部署及项目组织管理2
1 、施工准备2
1、材料准备A 根据本工程的涂料性质、颜色(根据甲方要求),结合实际面积与现场施工条件材料分批进场
B 材料进场后, 即时向甲方及监理方报告, 并共同核验进场涂料的色泽、品牌、出厂合格证、检验报告、文件等,符合标准后备用

C 工程所用的涂料应按品种、颜色分别堆放,
