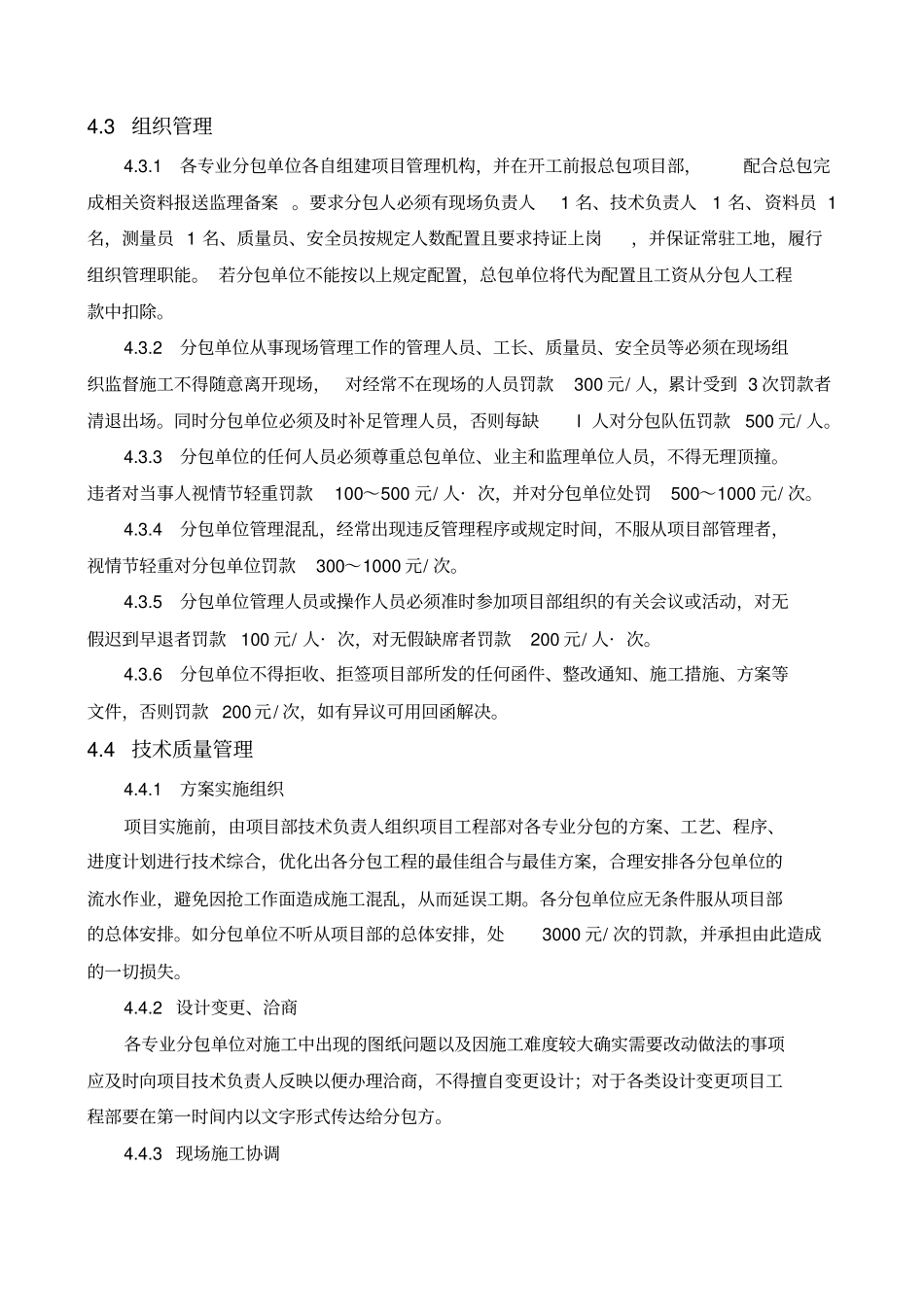

长沙天健·芙蓉盛世二期工程项目经理部分包单位管理制度1 目的为加强对本工程专业、劳务分包单位的管理,使所选择的专业、劳务分包单位能满足本项目在工程质量、进度、成本及安全文明施工等方面的要求,以确保长沙天健· 芙蓉盛世二期工程的顺利进行,并保证对分包单位的管理更加规范、有效,达到统一管理、规范行动,特制订本制度。2 范围本制度适用于长沙天健· 芙蓉盛世二期工程所有分包方。任何按合同及协议进入现场的专业、劳务分包队伍均必须遵照执行。3 项目部职责3.1 项目经理:主持专业、劳务分包(以下简称分包单位)的全面管理工作。3.2 技术负责人:负责项目部技术质量管理、施工进度计划编制、技术交底、质量事故处理等工作。3.3 安全部:负责项目部安全生产、文明施工、安全教育、安全交底、安全事故处理等工作。3.4 工程部:负责组织项目部的日常生产活动,向分包单位下达生产计划,协调解决施工生产过程中产生各种问题,现场技术、质量监督。3.5 成本部:负责项目部的合同、招投标、预结算、进度支付、大宗材料采购等工作。3.6 综合办公室: 负责项目部设备材料管理、后勤管理、门卫管理、员工宿舍管理、劳资纠纷处理等工作。3.7 财务部:负责项目部财务、税务、工商等工作。3.8 资料主管:负责项目部技术质量资料、安全资料的收集整理。各项资料收发、归档及移交等工作。4 分包单位管理4.1 进场准备工作4.1.1 资质报审分包单位进场前应将单位、相关人员的资质证明复印件报项目资料主管处,经资料主管审查备案后,根据资料主管要求报送监理。4.1.2 施工方案1、各专业分包单位负责编制本专业各类实施性施工组织设计(方案),并在完成分包单位的审批手续后报项目技术负责人审查(比本专业分部分项工程开工日期至少提前14 天报送)。需要进行专家论证的施工组织设计(方案),由项目技术负责人组织论证,分包单位依照技术负责人的指令配合落实相关工作。2、各类施工组织设计(方案)完成专业分包单位审批、总包单位审批、监理业主审批等程序后方可实施。专业分包单位负责方案的实施及交底工作,项目工程部监督落实。4.1.3 安全教育、交底1、分包单位进场后应首先组织所有人员统一到项目安全部办理安全教育、安全技术交底、办理智能卡等手续,未经安全部办理相关手续者不得进入现场施工。施工过程中如有补充、更换人员,也因首先办理安全教育、交底等事宜。2、特种作业人员必须持有效的上岗证,并将复印件交项目...
