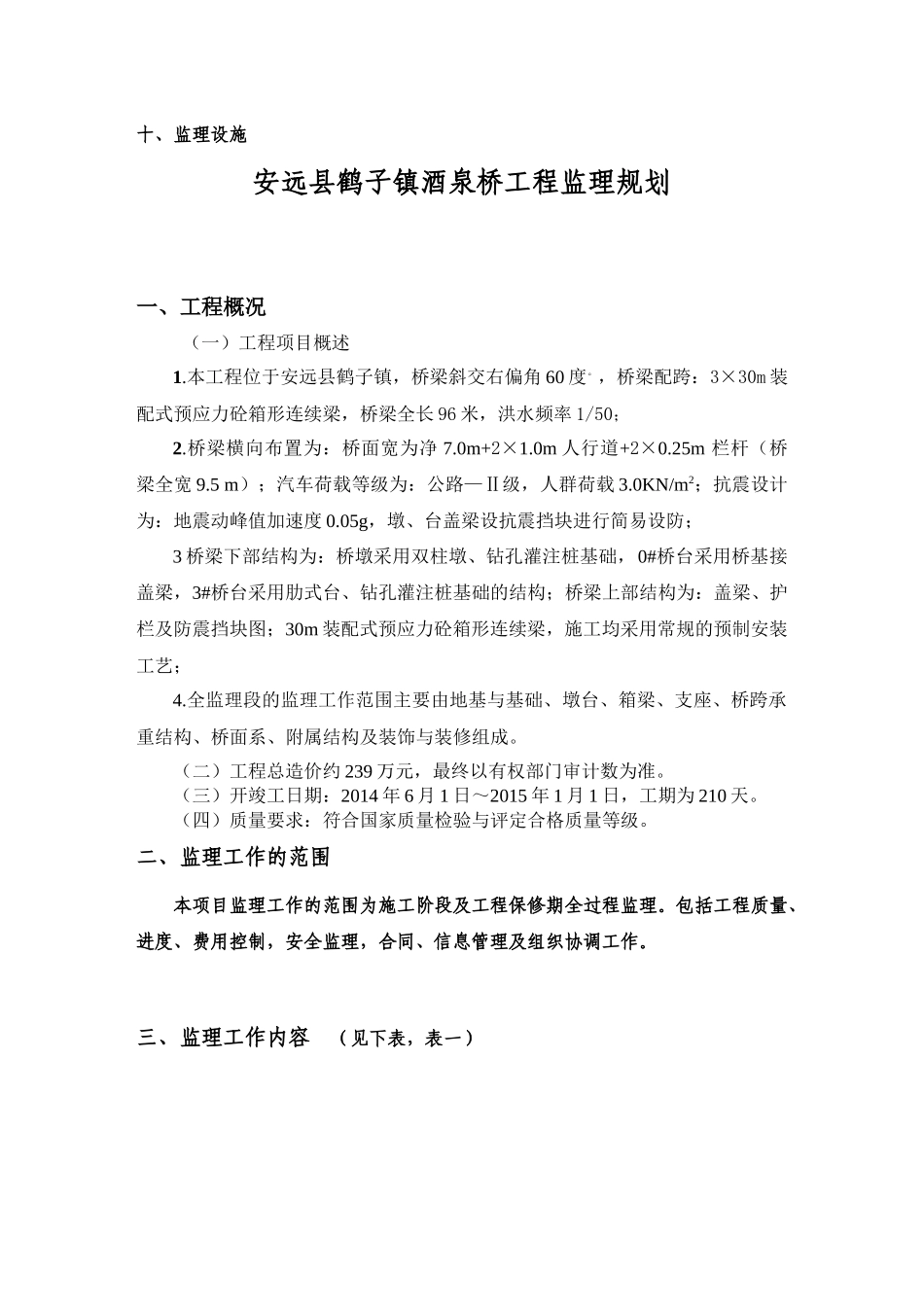

安 远 县 鹤 子 镇 酒 泉 桥 工 程 监 理 规 划( 桥 梁 部 分 ) 项目监理部(章): 专业监理工程师: 总监理工程师: 日 期: 浙江求是工程咨询监理有限公司二 0 一四年 月 日目 录一、工程项目概况 二、监理工作范围 三、监理工作内容 四、监理工作目标 1、质量监理目标2、进度监理目标3、费用监理目标4、安全监理目标5、合同管理目标6、信息管理目标7、组织协调目标 五、监理工作依据 六、项目监理机构的组织形式及人员配备计划 七、项目监理机构的人员岗位职责 1、总监理工程师职责2、总监理工程师代表职责3、专业监理工程师职责4、监理员职责八、监理工作程序、方法及措施 (一)质量监理的程序、方法及措施(二)进度监理的程序、方法及措施(三)费用监理的程序、方法及措施(四)安全监理的程序、方法及措施(五)合同管理的程序、方法及措施(六)信息管理的程序、方法及措施九、监理工作制度 十、监理设施 安远县鹤子镇酒泉桥工程监理规划一、工程概况(一)工程项目概述1
本工程位于安远县鹤子镇,桥梁斜交右偏角 60 度
,桥梁配跨:3×30m 装配式预应力砼箱形连续梁,桥梁全长 96 米,洪水频率 1/50;2
桥梁横向布置为:桥面宽为净 7
0m+2×1
0m 人行道+2×0
25m 栏杆(桥梁全宽 9
5 m);汽车荷载等级为:公路—Ⅱ级,人群荷载 3
0KN/m2;抗震设计为:地震动峰值加速度 0
05g,墩、台盖梁设抗震挡块进行简易设防;3 桥梁下部结构为:桥墩采用双柱墩、钻孔灌注桩基础,0#桥台采用桥基接盖梁,3#桥台采用肋式台、钻孔灌注桩基础的结构;桥梁上部结构为:盖梁、护栏及防震挡块图;30m 装配式预应力砼箱形连续梁,施工均采用常规的预制安装工艺; 4
全监理段的监理工作范围主要由地基与基础、墩台、箱梁、支座、桥跨承重结构、桥面系、附属结构及装饰与装修组成
