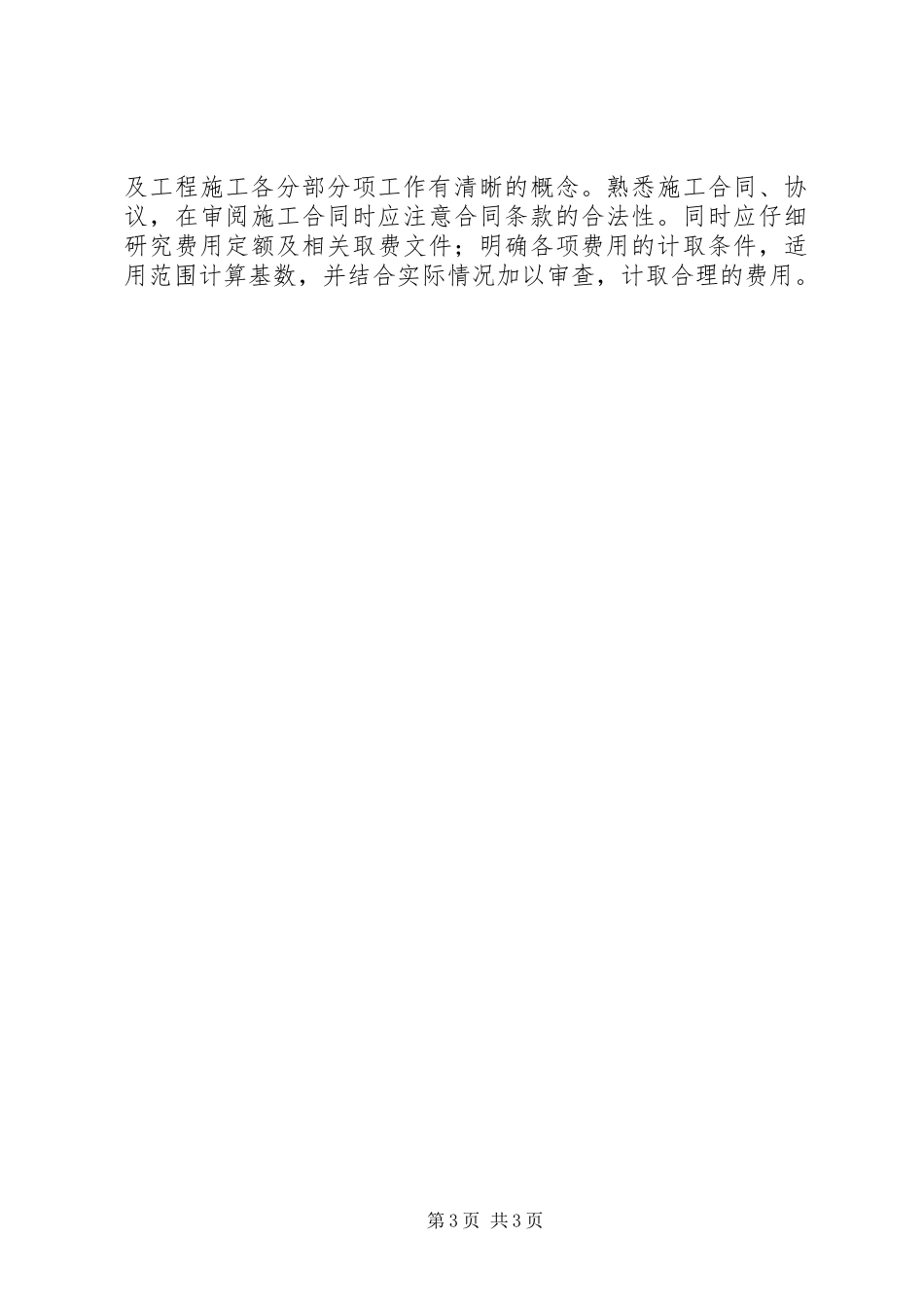

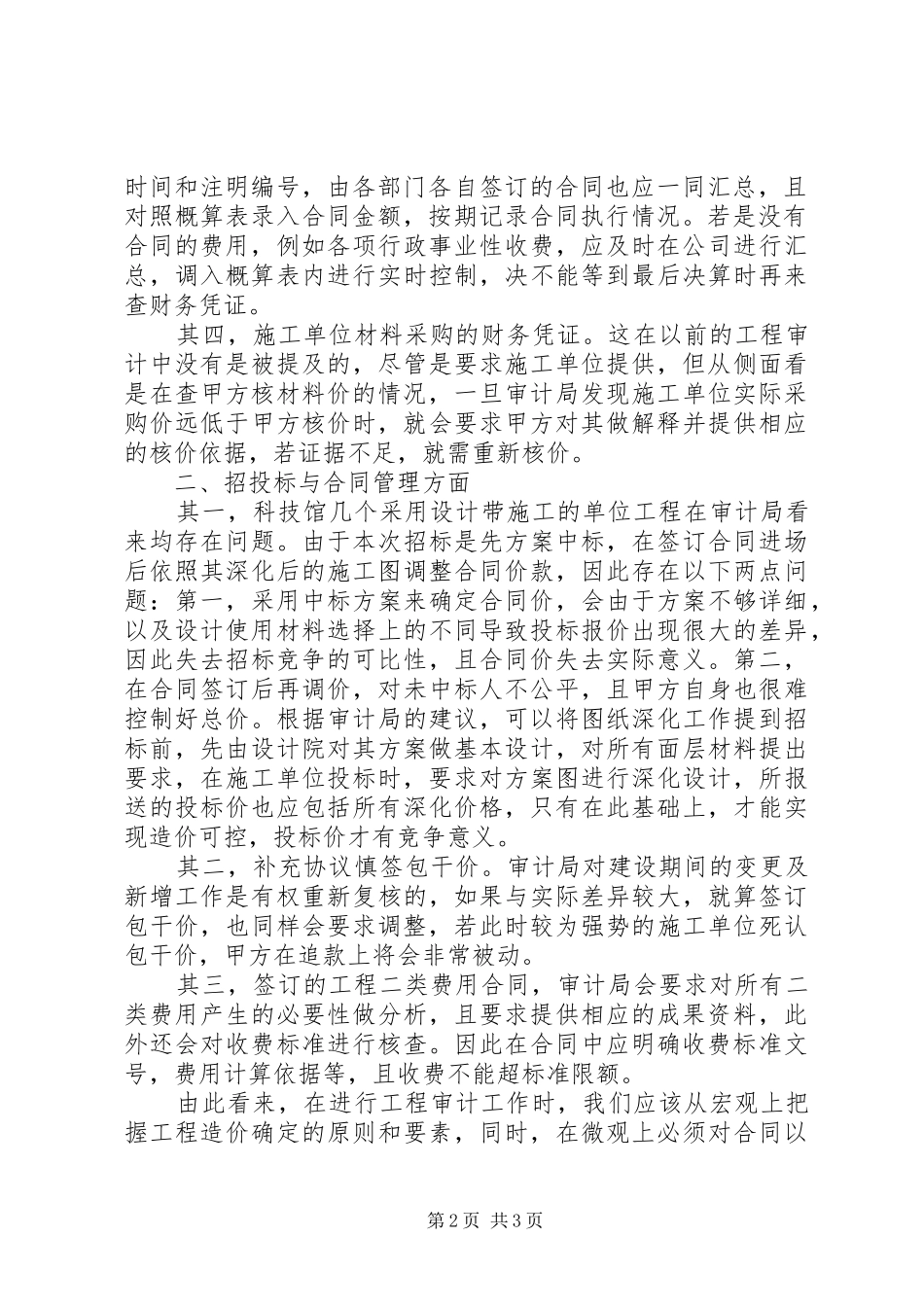

关于建设工程国家审计工作的几点心得 建设工程审计的目标是合理确定和有效控制工程造价,确保建筑资金合理、合法、合规使用。同时建筑工程审计需从整个工程总目标出发,分析各阶段工作的合理性,达到控制工程造价,提高投资效益的目的。建设工程审计的一般范围主要包括:工程造价、项目财务审计、工程建设管理、效益及质量五个方面。审计的重点主要在:补充协议、设计变更、索赔、材料调价等。 作为业主单位,在建设工程的审计工作中,总结了几点心得。 一、审计素材的重要性 一般人会将资料收集看作是简单的文件收集工作,因此不加重视。但是,工程项目的资料是应对国家审计的基础,资料记录了业主和施工单位在整个工程建设过程的行为轨迹,一旦出现缺失或明显的前后矛盾,就会引起国家审计的重视,导致不可预料的结果。我认为对业主方面,一般比较容易忽视以下几点: 其一,招标时施工图纸存档。招标时向投标单位发出的施工图纸是审计核查合同价所指工作的基础,也是现场出具变更对照的基础。在招标完成后,公司应至少保存一份完整的招标图纸,并注明图纸向施工单位发出日期,避免今后图纸更改导致存档资料混乱,无法向审计出具有效的资料。同样,还应保留电子档。 其二,竞标单位投标资料。一般的审计过程很少要求提供这项资料。但审计单位认为,由于设计带施工的工程评标没有可比性,因而要求提供其他竞标单位的投标资料。由于招标代理机构不会保存此类资料,故建议在同招标代理机构签订合同时,要求代理公司对未中标单位投标及评选资料进行归类保存,约定弃档期限在本工程国家审计完结后。此举一方面减少了甲方保存资料的压力,同时也保证今后能向国家审计提供相应资料。 其三,建立合同台账。建立合同台账,记录所有合同签订第 1 页 共 3 页时间和注明编号,由各部门各自签订的合同也应一同汇总,且对照概算表录入合同金额,按期记录合同执行情况。若是没有合同的费用,例如各项行政事业性收费,应及时在公司进行汇总,调入概算表内进行实时控制,决不能等到最后决算时再来查财务凭证。 其四,施工单位材料采购的财务凭证。这在以前的工程审计中没有是被提及的,尽管是要求施工单位提供,但从侧面看是在查甲方核材料价的情况,一旦审计局发现施工单位实际采购价远低于甲方核价时,就会要求甲方对其做解释并提供相应的核价依据,若证据不足,就需重新核价。 二、招投标与合同管理方面 其一,科技馆几个采用设计带施工的单位工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

关于建设工程国家审计工作的几点心得

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
