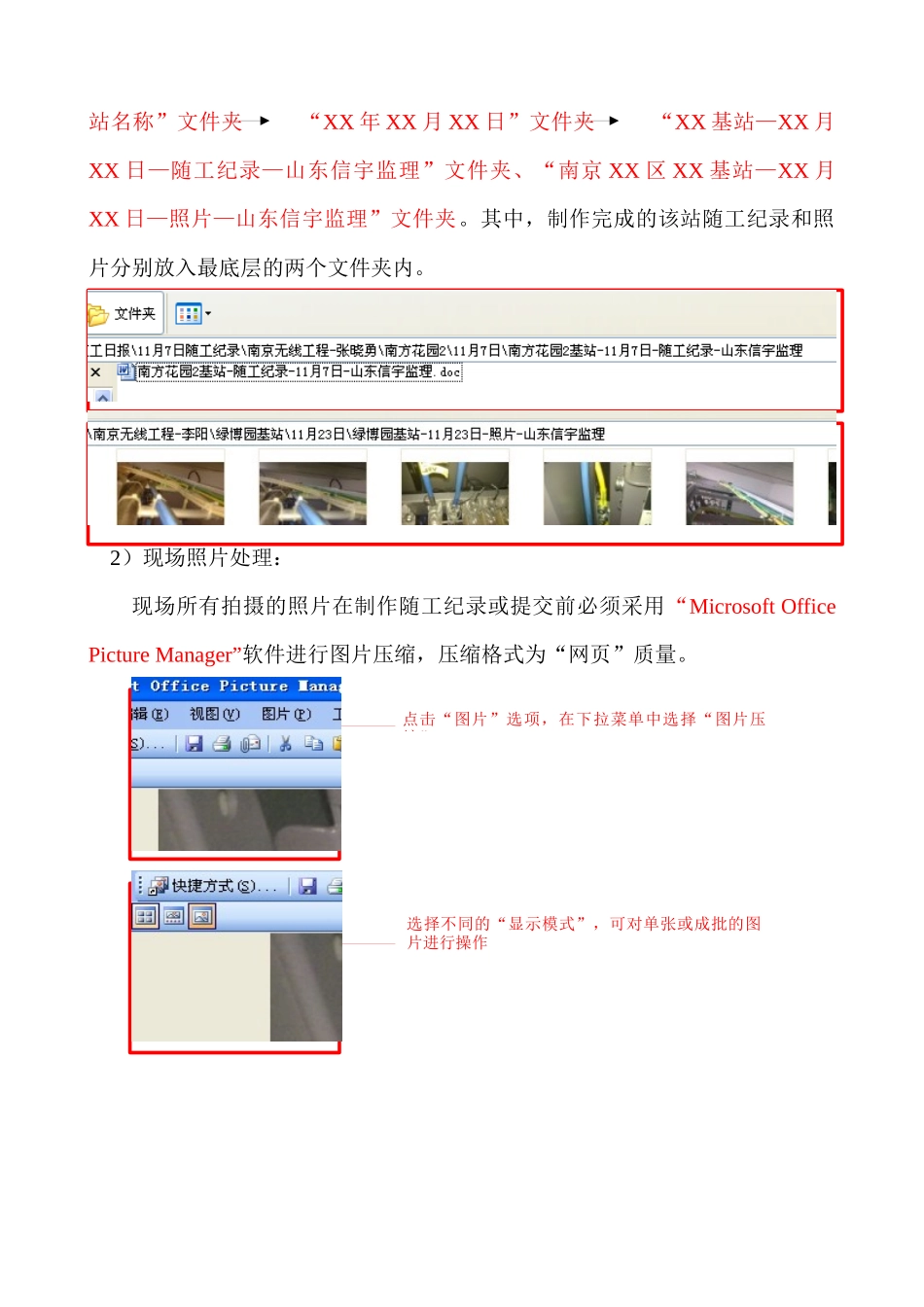

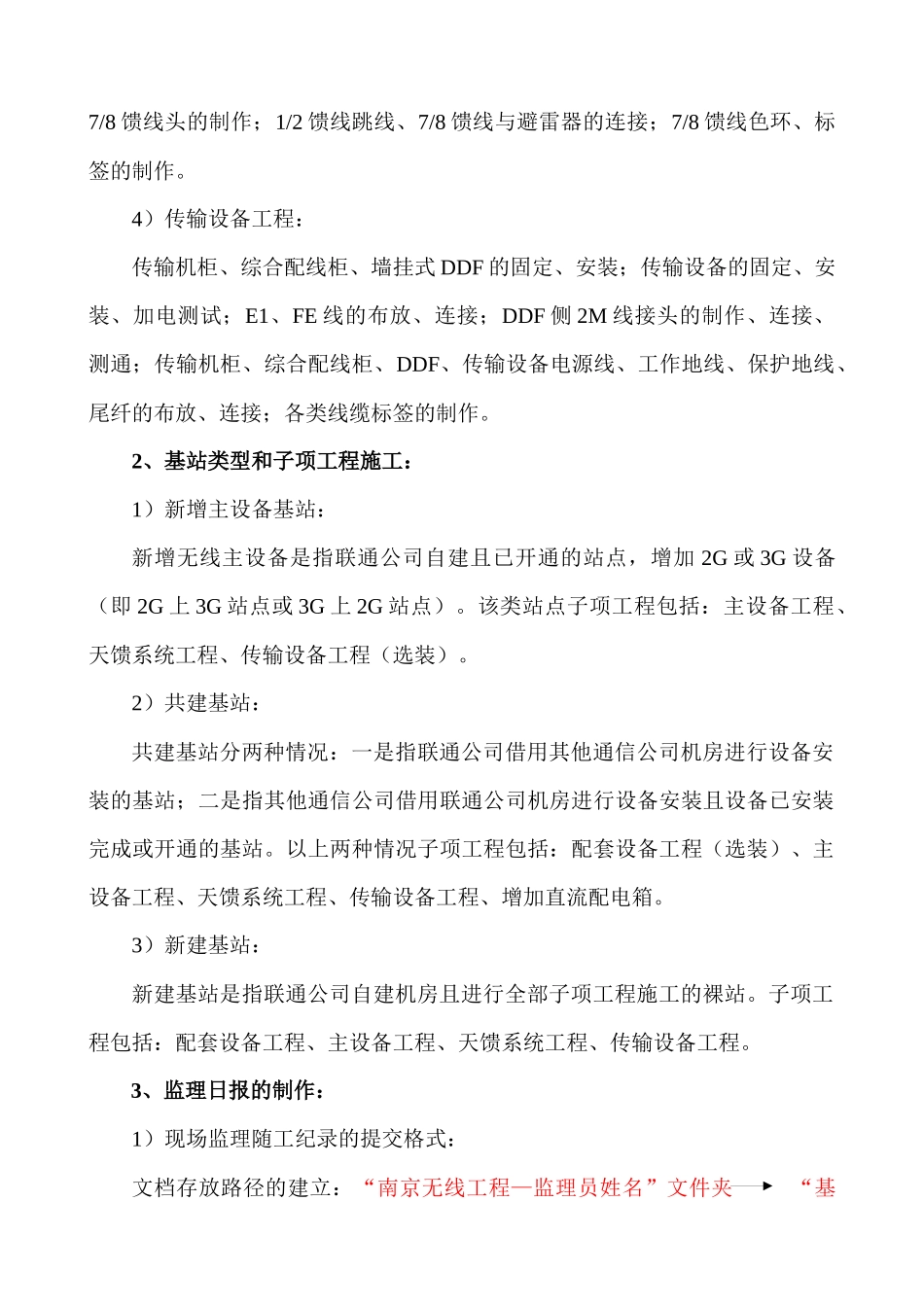

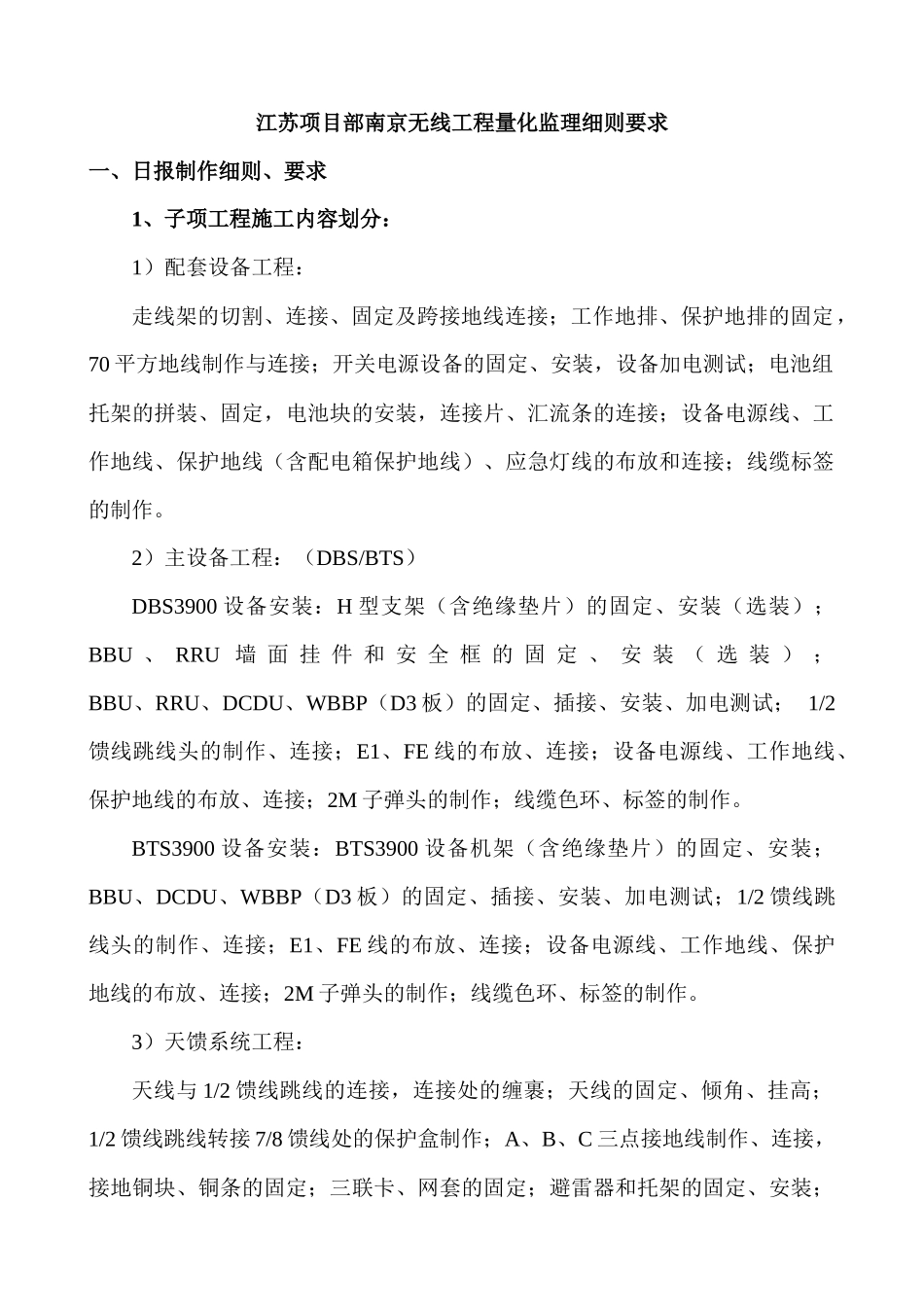

江苏项目部南京无线工程量化监理细则要求一、日报制作细则、要求1、子项工程施工内容划分:1)配套设备工程:走线架的切割、连接、固定及跨接地线连接;工作地排、保护地排的固定,70 平方地线制作与连接;开关电源设备的固定、安装,设备加电测试;电池组托架的拼装、固定,电池块的安装,连接片、汇流条的连接;设备电源线、工作地线、保护地线(含配电箱保护地线)、应急灯线的布放和连接;线缆标签的制作。2)主设备工程:(DBS/BTS)DBS3900 设备安装:H 型支架(含绝缘垫片)的固定、安装(选装);BBU 、 RRU 墙 面 挂 件 和 安 全 框 的 固 定 、 安 装 ( 选 装 ) ;BBU、RRU、DCDU、WBBP(D3 板)的固定、插接、安装、加电测试; 1/2馈线跳线头的制作、连接;E1、FE 线的布放、连接;设备电源线、工作地线、保护地线的布放、连接;2M 子弹头的制作;线缆色环、标签的制作。BTS3900 设备安装:BTS3900 设备机架(含绝缘垫片)的固定、安装; BBU、DCDU、WBBP(D3 板)的固定、插接、安装、加电测试;1/2 馈线跳线头的制作、连接;E1、FE 线的布放、连接;设备电源线、工作地线、保护地线的布放、连接;2M 子弹头的制作;线缆色环、标签的制作。3)天馈系统工程:天线与 1/2 馈线跳线的连接,连接处的缠裹;天线的固定、倾角、挂高;1/2 馈线跳线转接 7/8 馈线处的保护盒制作;A、B、C 三点接地线制作、连接,接地铜块、铜条的固定;三联卡、网套的固定;避雷器和托架的固定、安装;7/8 馈线头的制作;1/2 馈线跳线、7/8 馈线与避雷器的连接;7/8 馈线色环、标签的制作。4)传输设备工程:传输机柜、综合配线柜、墙挂式 DDF 的固定、安装;传输设备的固定、安装、加电测试;E1、FE 线的布放、连接;DDF 侧 2M 线接头的制作、连接、测通;传输机柜、综合配线柜、DDF、传输设备电源线、工作地线、保护地线、尾纤的布放、连接;各类线缆标签的制作。2、基站类型和子项工程施工:1)新增主设备基站:新增无线主设备是指联通公司自建且已开通的站点,增加 2G 或 3G 设备(即 2G 上 3G 站点或 3G 上 2G 站点)。该类站点子项工程包括:主设备工程、天馈系统工程、传输设备工程(选装)。2)共建基站:共建基站分两种情况:一是指联通公司借用其他通信公司机房进行设备安装的基站;二是指其他通信公司借用联通公司机房进行设备安装且设备已安装完成或开通的基站。以上两种情况子...
