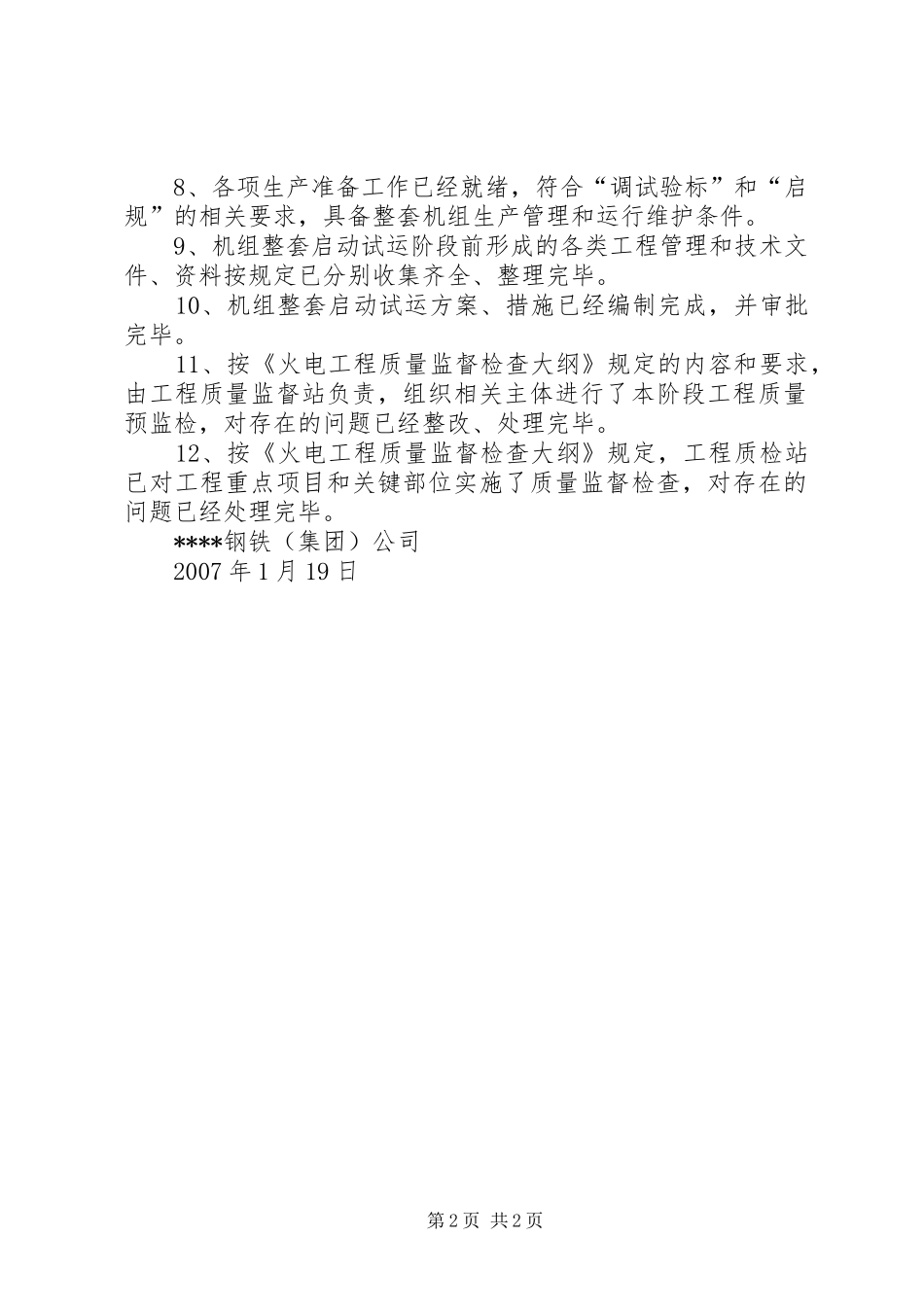

申请进行整套启动前检查的报告[精选多篇]关于进行“***利用余热余能发电工程”第一台机组整套启动前检查的申请省电力工程质量监督中心站:“***利用余热余能发电工程”第一台机组已全面完成设备安装调试及分部试运等工作。按照《电力工程质量检查监督大纲》要求,整套启动前的各项条件已全面清理自检完毕,特申请贵站组织进行“攀钢利用余热余能发电工程”第一台机组整套启动前质量检查。整套启动前的各项条件自检情况汇报如下:1、2、启动验收委员会已成立,试运指挥部及下设各工作组已建立并正常运作。机组整套启动试运应投入的设备和工艺系统及相应的建筑工程已按设计范围和规定标准施工、验收、签证完毕,无违反《工程建设标准强制性条文》。3、机组和公用系统的分部试运已全部完成。机组整套启动试运空负荷调试阶段应投入的设备及其工艺系统,已按规定经单机试运和分系统试运、验收、签证完毕,合同规定制造厂负责的单体和单机试运项目已调试完毕,并由建设单位组织调试、监理和生产单位验收、签证完毕。4、按《火电工程启动调试工作规定》对机组启动调试的前期工作和机组进入空负荷调试阶段前的调试项目已全部完成,验收合格、签证完毕。5、环境保护、劳动安全和职业健康的设施及其监测系统已按设计范围和规定标准施工完毕,经监理单位验收签证完毕,具备调整试运条件。全厂消防系统已投用,并取得了攀枝花消防支队检查同意投用的书面文件。6、7、本项目无生产用电梯设施。与电网管理部门有关机组上网、调度的合同和协议已签署完毕。涉及电网安全的技术条件已满足。第1页共2页8、各项生产准备工作已经就绪,符合“调试验标”和“启规”的相关要求,具备整套机组生产管理和运行维护条件。9、机组整套启动试运阶段前形成的各类工程管理和技术文件、资料按规定已分别收集齐全、整理完毕。10、机组整套启动试运方案、措施已经编制完成,并审批完毕。11、按《火电工程质量监督检查大纲》规定的内容和要求,由工程质量监督站负责,组织相关主体进行了本阶段工程质量预监检,对存在的问题已经整改、处理完毕。12、按《火电工程质量监督检查大纲》规定,工程质检站已对工程重点项目和关键部位实施了质量监督检查,对存在的问题已经处理完毕。****钢铁(集团)公司2007年1月19日第2页共2页
