深层搅拌桩竣工汇报[最终定稿]XX市利达精密机械有限公司3X厂房深层搅拌桩工程验收汇报材料XX市金阳光建筑安装工程有限公司二〇〇九年一月XX市利达精密机械有限公司3X厂房深层搅拌桩工程验收报告各位领导、各位专家:你们好
今天XX市利达精密机械有限公司3X厂房工程在各位领导的关心和支持下,深层搅拌桩工程已竣工,在此表示最衷心的感谢,下面我代表扬州金阳光建安公司项目部就工程施工情况作一简单汇报
一、工程概况本工程位于扬州大桥东广陵产业园内,由XX市民用建筑设计院设计,扬州东方设计院勘探,扬州金阳光建筑安装工程有限公司承建,由扬州建扬工程监理公司监理
本工程于2008年10月31日开始进行深层搅拌桩施工,至2008年12月4日完成全部桩基任务
本工程桩径为600mm,总桩数为994根,水泥掺入量为15%,具体桩长如下:(1)8
5米桩610根(2)7
5米桩309根(3)5
5米桩85根二、工程基本技术要求2X厂房桩径为600㎜,总桩数为994根
加固后复合地基承载力不小于155kpa,8
5米桩单桩承载力为135kn,5
5米桩单桩承载力为94kn,三、现场现场施工工程采用jb-1型深层搅拌桩机,在获得开工准许后进行现场施工,施工工艺严格按《建筑地基处理技术规范jgj79-2002》执行,并采用在“四搅四喷”的基础上进行桩头2米范围内二次喷浆搅拌的施工方法

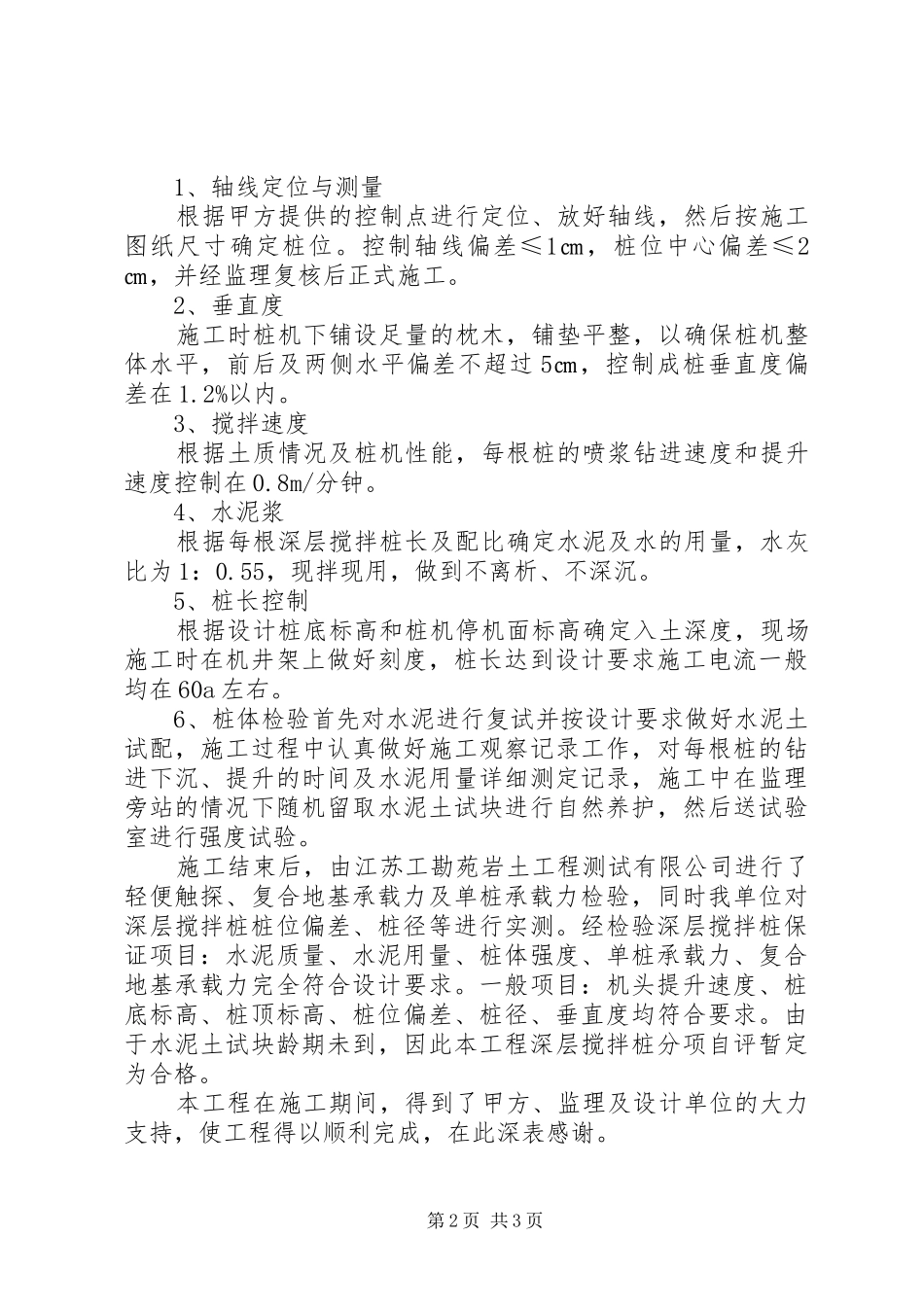

四、质量控制与检验第1页共3页1、轴线定位与测量根据甲方提供的控制点进行定位、放好轴线,然后按施工图纸尺寸确定桩位
控制轴线偏差≤1㎝,桩位中心偏差≤2㎝,并经监理复核后正式施工
2、垂直度施工时桩机下铺设足量的枕木,铺垫平整,以确保桩机整体水平,前后及两侧水平偏差不超过5㎝,控制成桩垂直度偏差在1
3、搅拌速度根据土质情况及桩机性能,每根桩的喷浆钻进速度和提升速度控制在0
4、水泥浆根据每根
