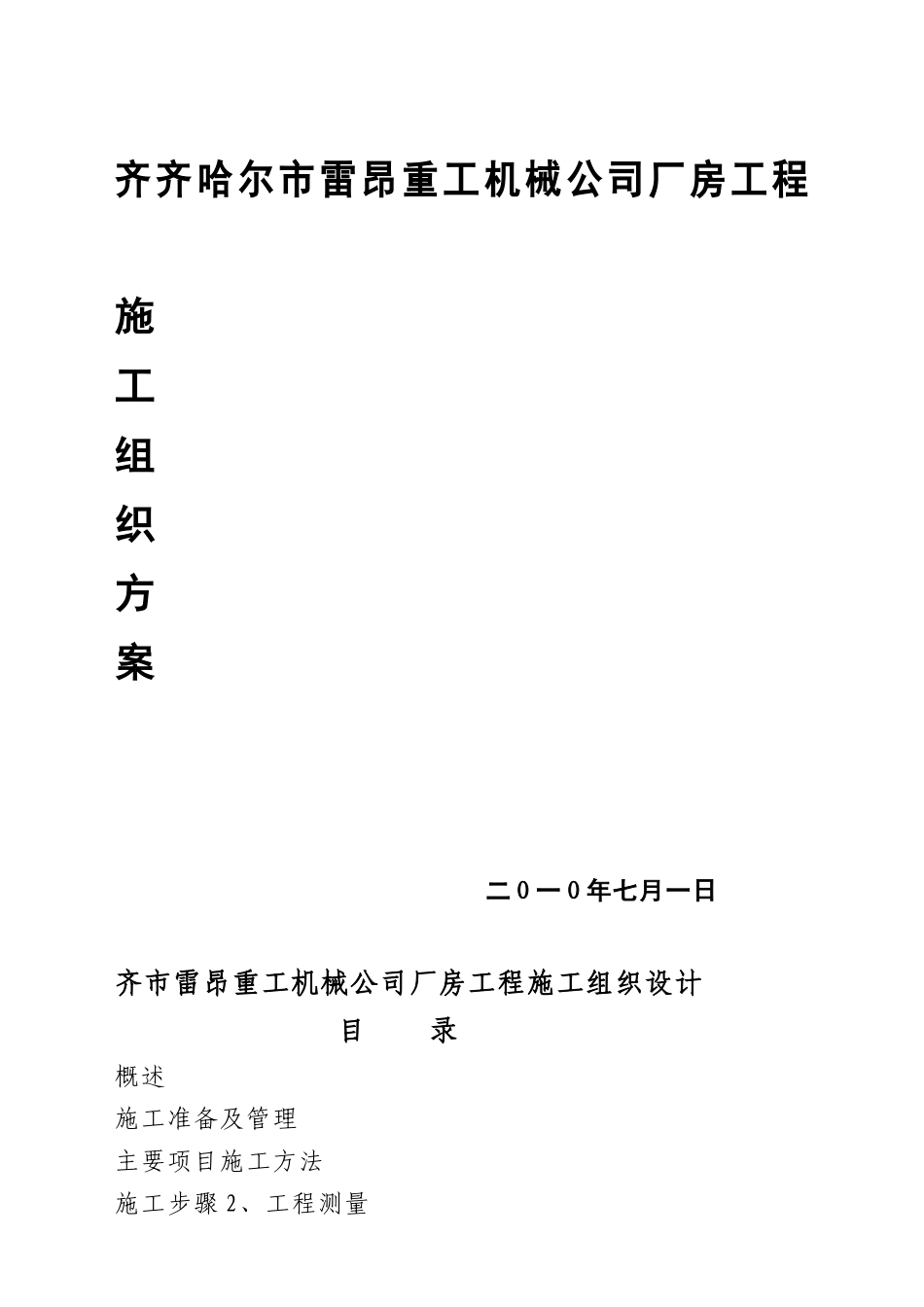

齐齐哈尔市雷昂重工机械公司厂房工程施工组织方案二 O 一 O 年七月一日齐市雷昂重工机械公司厂房工程施工组织设计目 录概述施工准备及管理主要项目施工方法施工步骤 2、工程测量土方工程施工孔压浆桩施工础承台(杯口)施工制钢筋砼柱、吊车梁施工结构构件制作钢保温屋面施工9、 综合吊装10、围护结构、屋面和外墙面施工方法11、内墙装修施工方法12、室面设备基础地面施工方法13、砼浇注工程 14、模板工程 15、钢筋工程四、工期、质量保证及风雨季措施五、劳动力需用计划六、施工机具使用计划七、材料需用计划八、施工进度计划九、施工现场平面示意图十、文明施工措施十一、施工安全措施齐市雷昂重工机械公司厂房工程施工组织设计工程概述1、本建筑位于南荟街东侧,喜庆路与鹤城路之间。北起南苑变电所,东至嘉成塑胶有限公司.建设单位是齐齐哈尔市雷昂重工机械制造有限公司。2、该工程生产区为机械加工工业建筑,不等高的三跨厂房,轻 钢 屋 架 屋 面 ; 厂 房 总 建 筑 面 积 为 2392.62 ㎡ 、 高 度 为16.45m、总长度为 84.64m、宽度为 30m3、本工程耐火等级为二级,建筑结构安全等级为二级,屋面防水等级为三级。设计合理使用年限为 50 年。抗震设防烈度为 6 度。4、室外设计标高相当于绝对高程 145.85m,室内设计标高±0.000 相当于绝对高程 146.00m。施工方案只考虑 H-M 轴和 6-20 轴之间的工程项目,主要有钻孔压浆灌注桩 76 颗,基础独立砼承台、基础梁、砼预制柱、钢结构天车梁、圈梁、钢屋架、彩钢板屋面、主体围护结构、门窗、地面等。为了双方效益量大化,建设好本项工程,达到建设方满意,我单位编制了该工程施工方案,主要阐述了经济合理的施工方法,资源的投入和相应工期。是施工过程的指导性技术文件。本工程施工严格执行国家现行施工验收收规范及有关政策、法规及本工程招标要求。施工中达到市级文明施工工地标准,工程质量达到市优标准。施工准备与管理公司将派出一个坚强有力富有同类工程施工经验的项目经理部投入百余人承担这项工程的施工任务,管理人员的机构组成如下:项目经理具有国家一级建造师资格的担任,有组织承建工业厂房工程的工作经验能力。由公司总工程师组织有关人员熟悉和阅读图纸,充分理解设计意图,做好图纸交底会审准备,把施工技术问师解决在开工前。编制针对性强、操作性好、内容详细、准确的指导施工全过程的施工组织设计。对准备参建的全体员工进行有针对性的...
