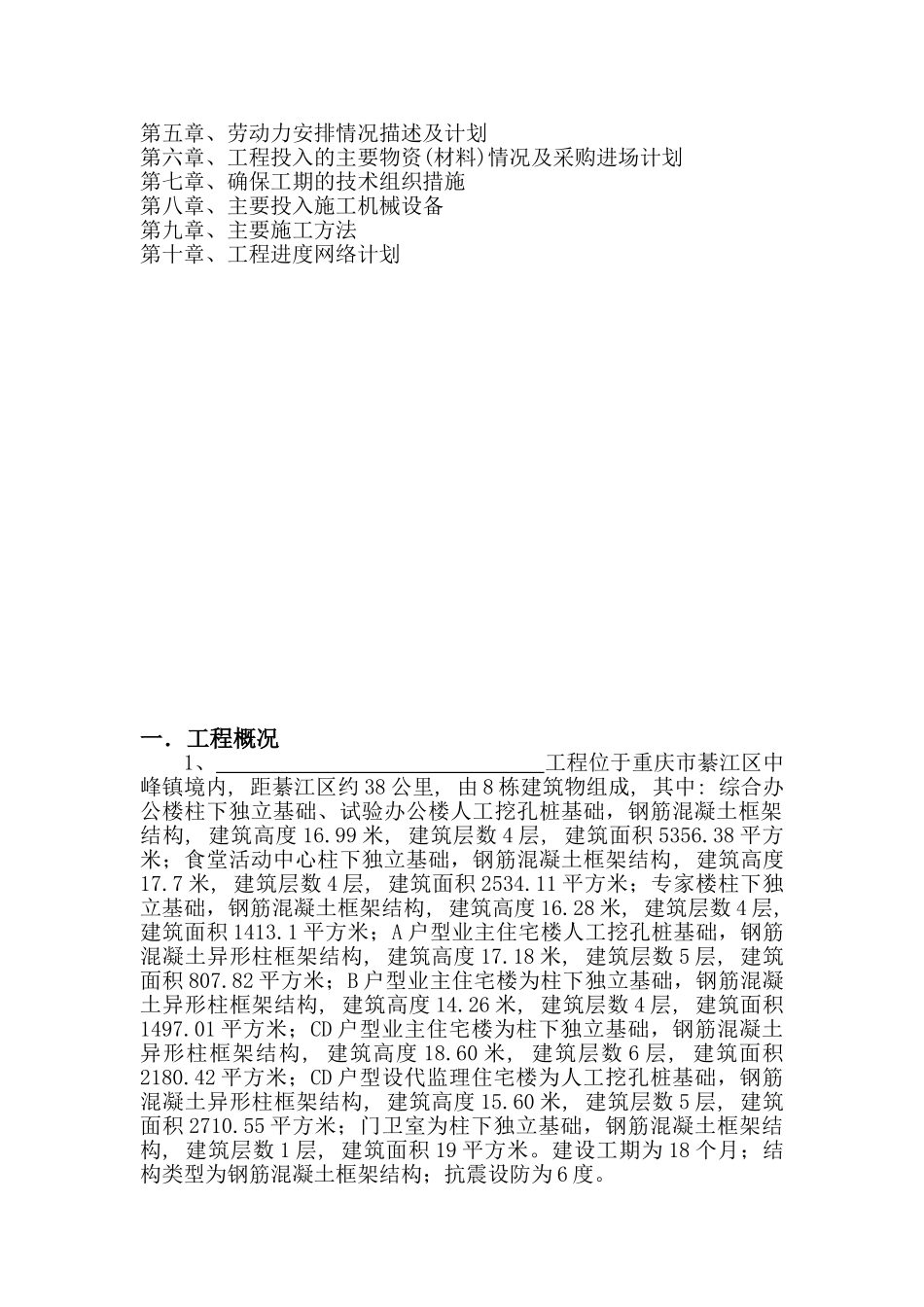

项目名称: (安装工程)施工组织设计编制单位: 编 制 人: 审 核 人: 日 期: 目 录第一章、工程概况第二章、确保工程质量的技术组织措施第三章、确保安全生产工程质量的技术组织措施第四章、确保文明施工的技术组织措施第五章、劳动力安排情况描述及计划第六章、工程投入的主要物资(材料)情况及采购进场计划第七章、确保工期的技术组织措施第八章、主要投入施工机械设备第九章、主要施工方法第十章、工程进度网络计划 一.工程概况1、 工程位于重庆市綦江区中峰镇境内, 距綦江区约 38 公里, 由 8 栋建筑物组成, 其中: 综合办公楼柱下独立基础、试验办公楼人工挖孔桩基础,钢筋混凝土框架结构, 建筑高度 16.99 米, 建筑层数 4 层, 建筑面积 5356.38 平方米;食堂活动中心柱下独立基础,钢筋混凝土框架结构, 建筑高度17.7 米, 建筑层数 4 层, 建筑面积 2534.11 平方米;专家楼柱下独立基础,钢筋混凝土框架结构, 建筑高度 16.28 米, 建筑层数 4 层, 建筑面积 1413.1 平方米;A 户型业主住宅楼人工挖孔桩基础,钢筋混凝土异形柱框架结构, 建筑高度 17.18 米, 建筑层数 5 层, 建筑面积 807.82 平方米;B 户型业主住宅楼为柱下独立基础,钢筋混凝土异形柱框架结构, 建筑高度 14.26 米, 建筑层数 4 层, 建筑面积1497.01 平方米;CD 户型业主住宅楼为柱下独立基础,钢筋混凝土异形柱框架结构, 建筑高度 18.60 米, 建筑层数 6 层, 建筑面积2180.42 平方米;CD 户型设代监理住宅楼为人工挖孔桩基础,钢筋混凝土异形柱框架结构, 建筑高度 15.60 米, 建筑层数 5 层, 建筑面积 2710.55 平方米;门卫室为柱下独立基础,钢筋混凝土框架结构, 建筑层数 1 层, 建筑面积 19 平方米。建设工期为 18 个月;结构类型为钢筋混凝土框架结构;抗震设防为 6 度。2、电气工程简况:1)一层为停车库和设备用房,无人防地下室。2)消防用电设备采用专用供电回路,消防水泵、消防控制室及消防电梯等消防设备供电在最末一级配电箱处自动切换。3)本工程消防设备用电、应急照明、为一级负荷,生活泵,客梯电力,弱电机房为二级负荷,其他电力为三级负荷。4) 本工程各用电负荷在末端抄表到户,无功功率在低压侧集中补偿。5)本工程电气管路采用 SC 钢管、PVC 线管明敷或暗敷,其他干线沿桥架及竖井敷设。6) 本工程的电气照明、动力线路采用 BV 型电线及 YJV 型电缆...
