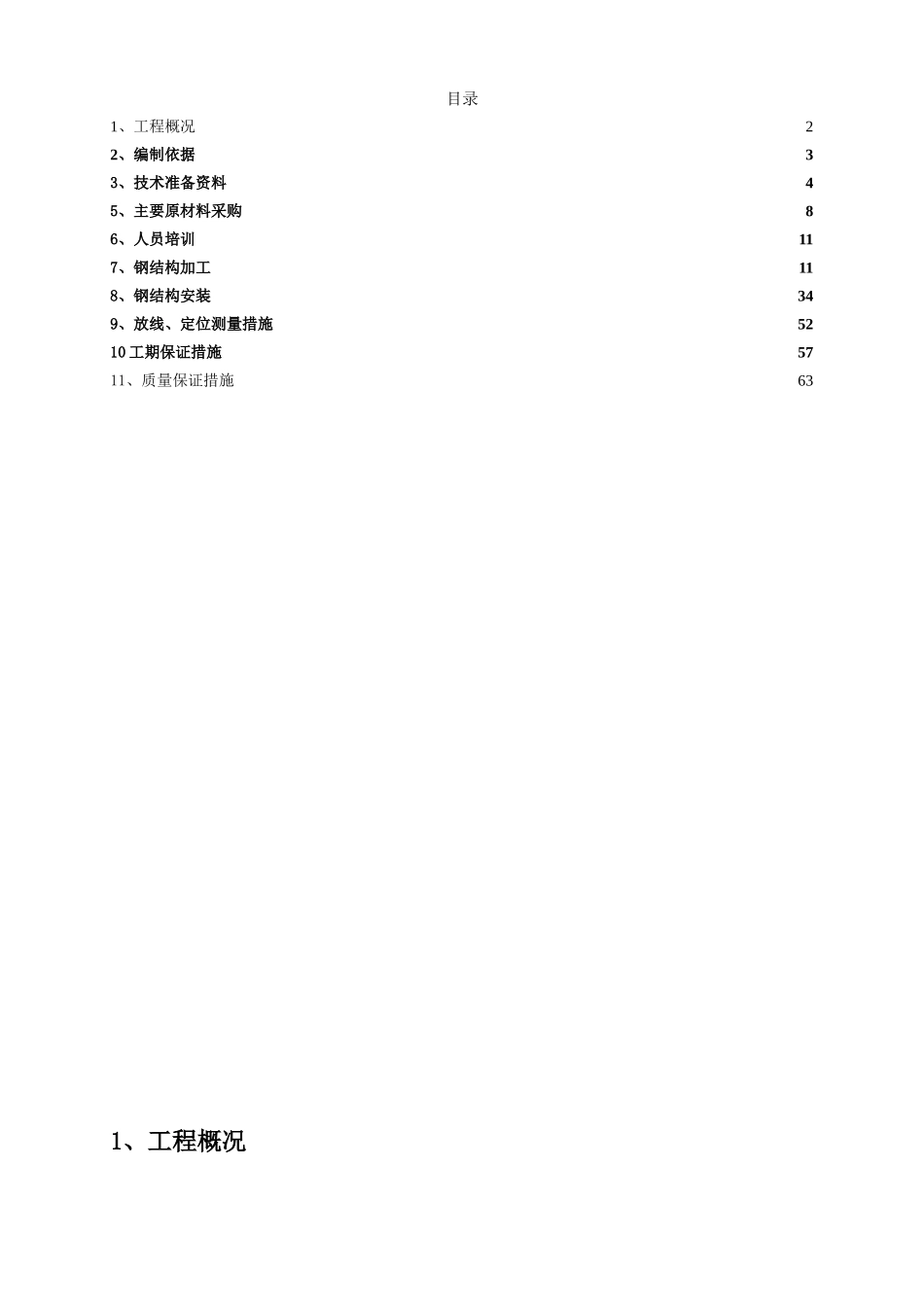

目录1、工程概况22、编制依据33、技术准备资料45、主要原材料采购86、人员培训117、钢结构加工118、钢结构安装349、放线、定位测量措施5210 工期保证措施5711、质量保证措施631、工程概况1
1上海梅山钢铁股份有限公司 15 号门异地改造工程,由江苏省建筑园林设计院有限公司设计,上海宝钢工程咨询有限公司监理,南京六方建设工程有限公司施工
主要建(构)筑物包括:大门、沥青道路、彩色透水砼人行道及围墙
大门建筑高度为5
650m,局部 10
600m,结构体系为轻型钢框架结构体系;外墙为干挂石材、点承式玻璃幕墙及干挂锈板饰面,本施工方案主要包括大门的基础及钢结构部分,外立面装饰待二次装修深化后再进行施工方案的编制
本工程基础类型为钢筋砼整板基础
基础上部结构为钢结构
2 钢构件抛丸除锈,除锈等级 Sa2
5,构件表面涂装采用无机富锌防锈漆(二遍,总厚度 70um)+环氧云铁防锈中间漆(二遍,总厚度 110um)+聚氨酯面漆(三遍,总厚度 70um),防火耐火等级为 2 级
3 摩擦面采用 10
9 级扭剪型高强螺栓连接,摩擦面抗滑移系数为 0
4 建筑物设计使用年限 50 年,地基基础设计等级为丙级
5 基础土方开挖后待设计及地勘、项目单位、监理单位确认后方可进行下道工序施工、八号路南侧基坑需进行处理;待确认后按处理方案进行施工
6 钢结构施工阶段的划分1
1 工厂加工制作阶段1
2 构件运输阶段1
3 现场拼装阶段1
4 现场安装阶段1
2 工程重点、难点1
1、 钢柱、钢梁安装精度要求很高,钢构件制作拼装尺寸精度以及埋件角度控制难度大,直接关系到现场的安装质量,所以对每道工序的精度控制是保证工程质量的重点和难点
2、工程钢构件在焊接时必须采取措施防止焊接
